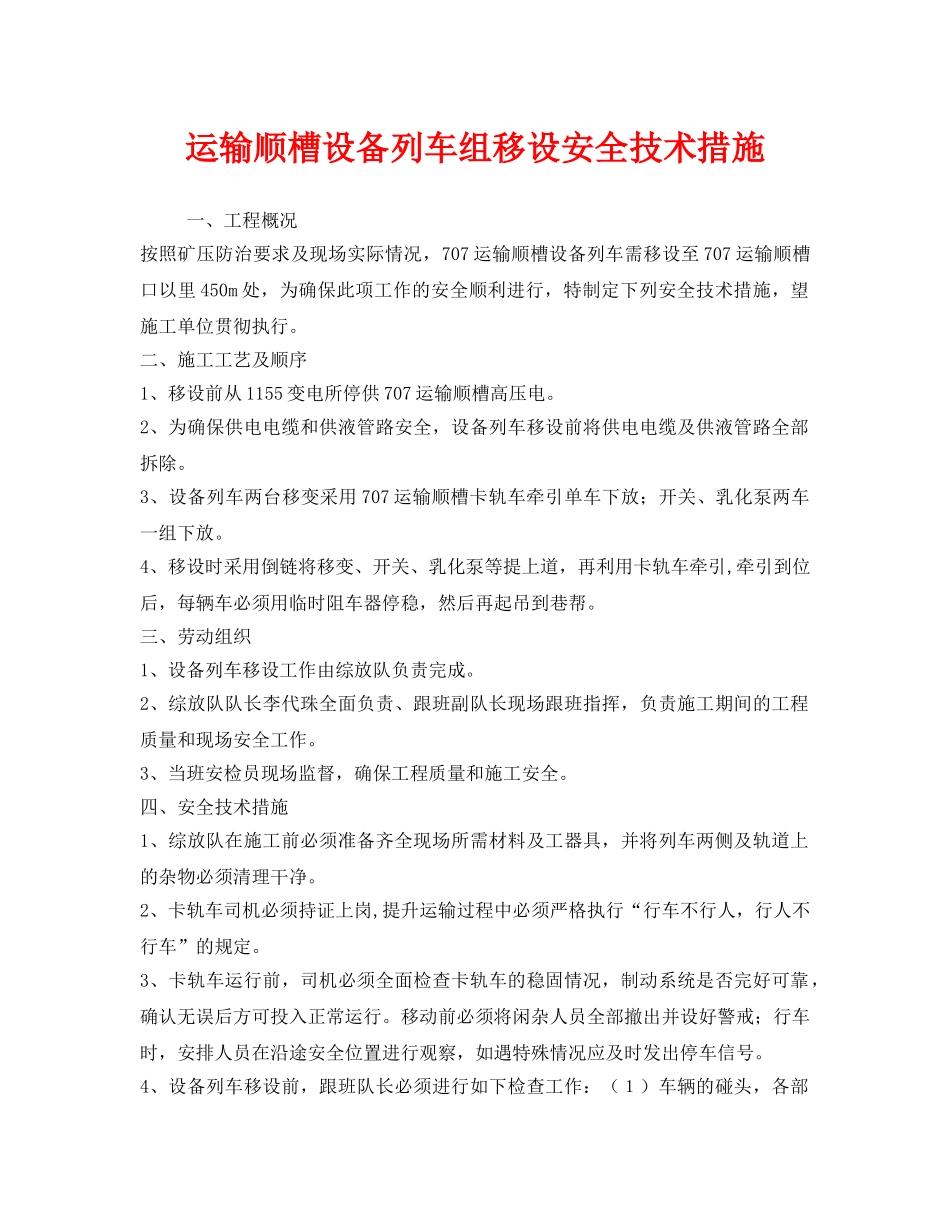

运输顺槽设备列车组移设安全技术措施一、工程概况按照矿压防治要求及现场实际情况,707运输顺槽设备列车需移设至707运输顺槽口以里450m处,为确保此项工作的安全顺利进行,特制定下列安全技术措施,望施工单位贯彻执行
二、施工工艺及顺序1、移设前从1155变电所停供707运输顺槽高压电
2、为确保供电电缆和供液管路安全,设备列车移设前将供电电缆及供液管路全部拆除
3、设备列车两台移变采用707运输顺槽卡轨车牵引单车下放;开关、乳化泵两车一组下放
4、移设时采用倒链将移变、开关、乳化泵等提上道,再利用卡轨车牵引,牵引到位后,每辆车必须用临时阻车器停稳,然后再起吊到巷帮
三、劳动组织1、设备列车移设工作由综放队负责完成

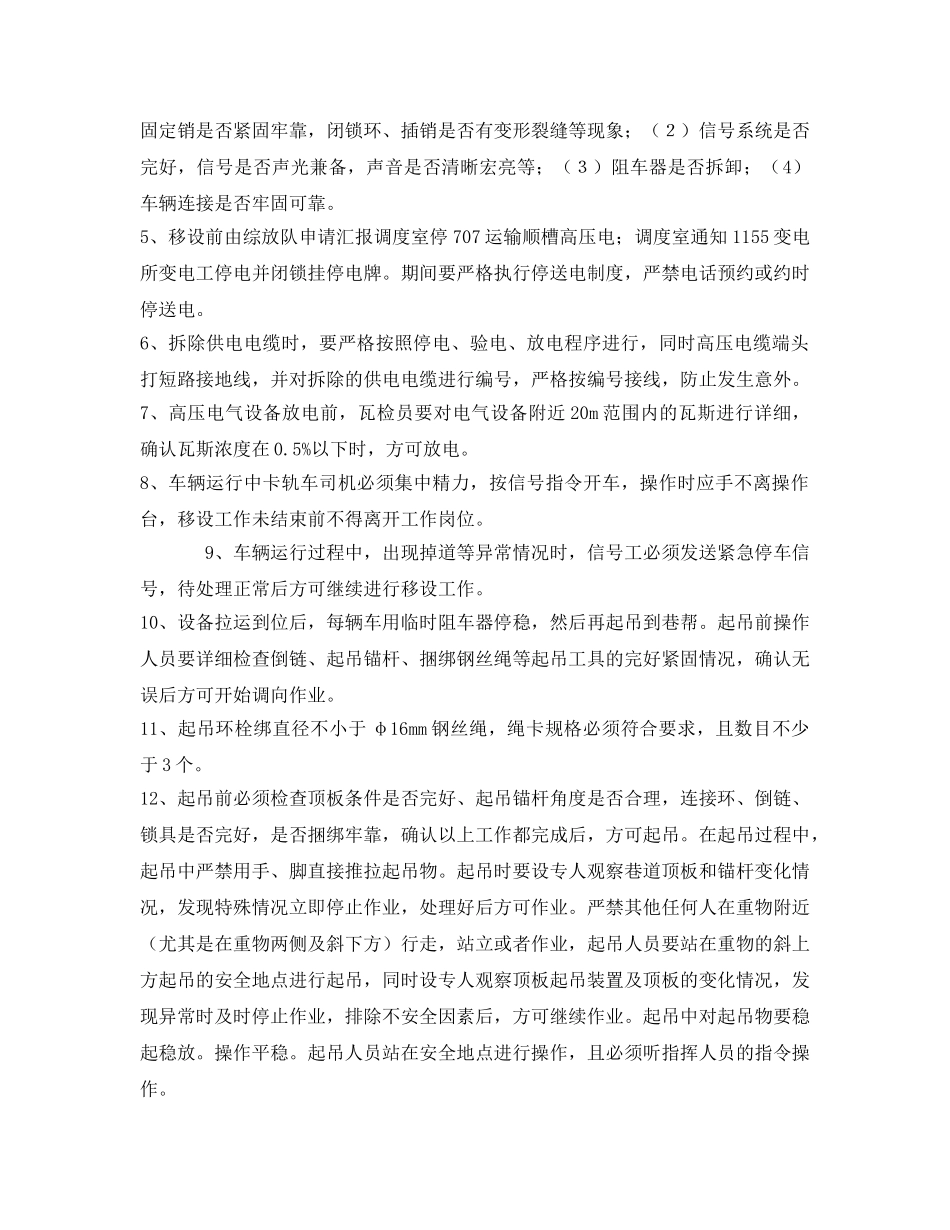

2、综放队队长李代珠全面负责、跟班副队长现场跟班指挥,负责施工期间的工程质量和现场安全工作
3、当班安检员现场监督,确保工程质量和施工安全
四、安全技术措施1、综放队在施工前必须准备齐全现场所需材料及工器具,并将列车两侧及轨道上的杂物必须清理干净
2、卡轨车司机必须持证上岗,提升运输过程中必须严格执行“行车不行人,行人不行车”的规定
3、卡轨车运行前,司机必须全面检查卡轨车的稳固情况,制动系统是否完好可靠,确认无误后方可投入正常运行
移动前必须将闲杂人员全部撤出并设好警戒;行车时,安排人员在沿途安全位置进行观察,如遇特殊情况应及时发出停车信号
4、设备列车移设前,跟班队长必须进行如下检查工作:(1)车辆的碰头,各部固定销是否紧固牢靠,闭锁环、插销是否有变形裂缝等现象;(2)信号系统是否完好,信号是否声光兼备,声音是否清晰宏亮等;(3)阻车器是否拆卸;(4)车辆连接是否牢固可靠
5、移设前由综放队申请汇报调度室停707运输顺槽高压电;调度室通知1155变电所变电工停电并闭锁挂停电牌
期间要严格执行停送电制度,严禁电话预约或约时停送电
6、拆除供电电缆时,要严格按照停电
