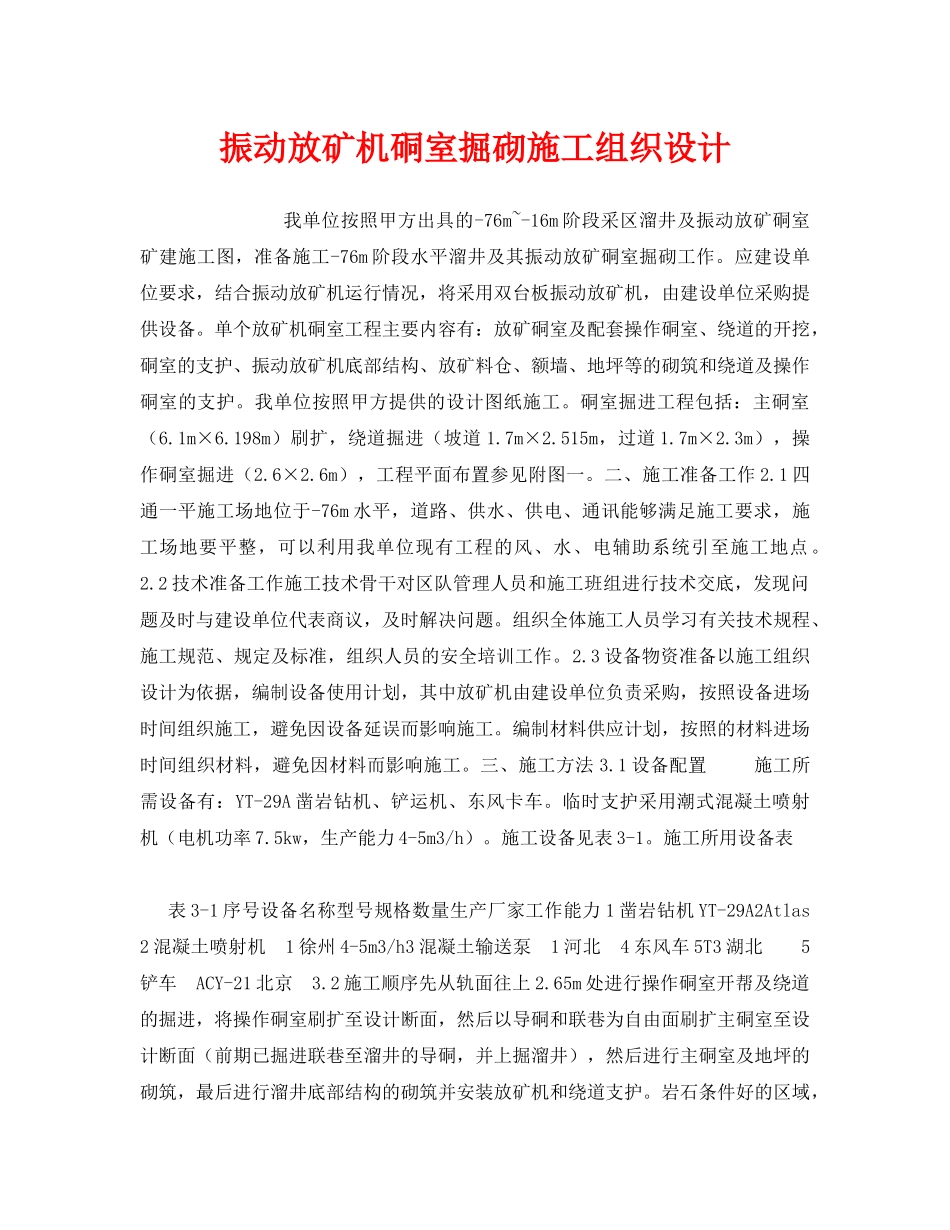

振动放矿机硐室掘砌施工组织设计我单位按照甲方出具的-76m~-16m阶段采区溜井及振动放矿硐室矿建施工图,准备施工-76m阶段水平溜井及其振动放矿硐室掘砌工作
应建设单位要求,结合振动放矿机运行情况,将采用双台板振动放矿机,由建设单位采购提供设备
单个放矿机硐室工程主要内容有:放矿硐室及配套操作硐室、绕道的开挖,硐室的支护、振动放矿机底部结构、放矿料仓、额墙、地坪等的砌筑和绕道及操作硐室的支护
我单位按照甲方提供的设计图纸施工
硐室掘进工程包括:主硐室(6
198m)刷扩,绕道掘进(坡道1
515m,过道1
3m),操作硐室掘进(2
6m),工程平面布置参见附图一
二、施工准备工作2
1四通一平施工场地位于-76m水平,道路、供水、供电、通讯能够满足施工要求,施工场地要平整,可以利用我单位现有工程的风、水、电辅助系统引至施工地点
2技术准备工作施工技术骨干对区队管理人员和施工班组进行技术交底,发现问题及时与建设单位代表商议,及时解决问题
组织全体施工人员学习有关技术规程、施工规范、规定及标准,组织人员的安全培训工作
3设备物资准备以施工组织设计为依据,编制设备使用计划,其中放矿机由建设单位负责采购,按照设备进场时间组织施工,避免因设备延误而影响施工
编制材料供应计划,按照的材料进场时间组织材料,避免因材料而影响施工

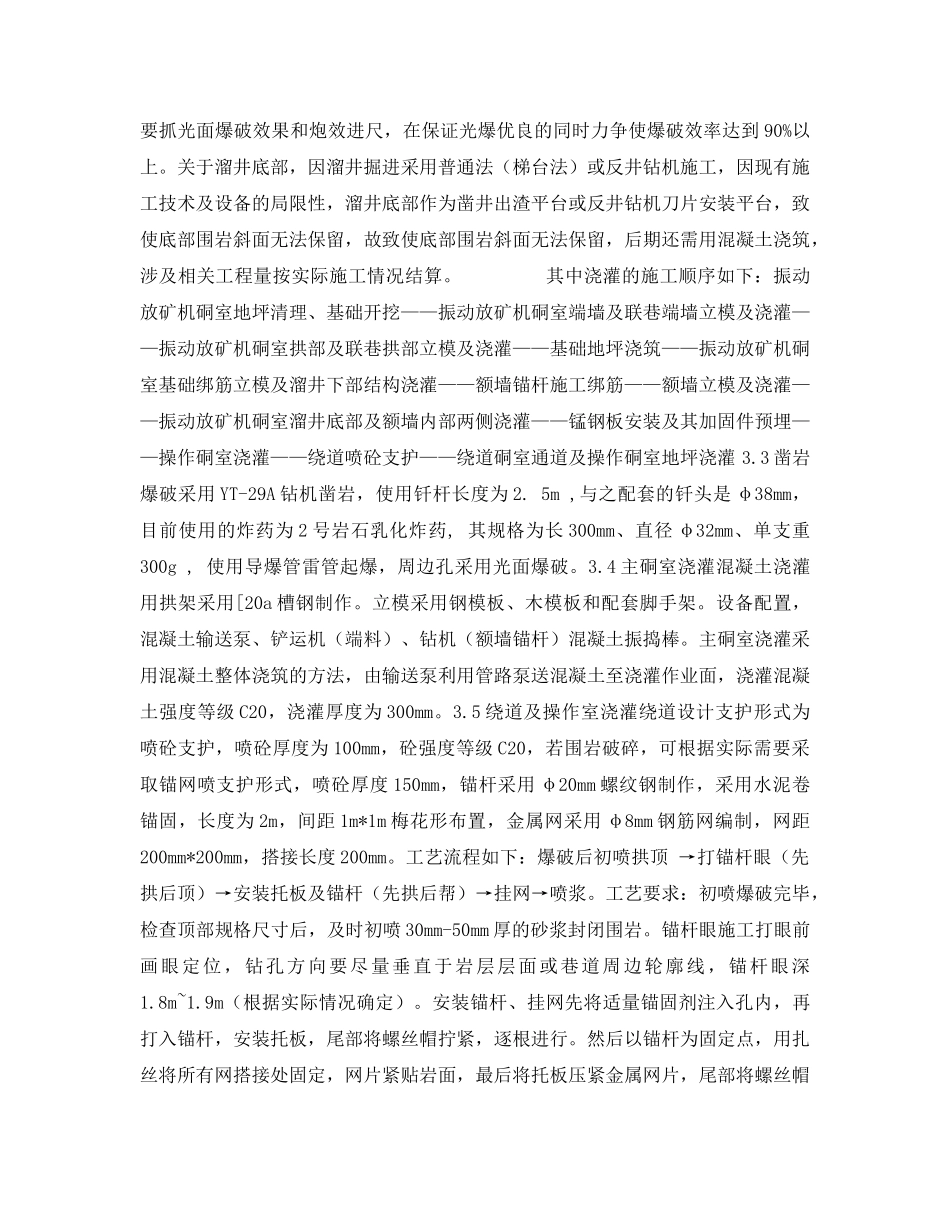

三、施工方法3

1设备配置施工所需设备有:YT-29A凿岩钻机、铲运机、东风卡车
临时支护采用潮式混凝土喷射机(电机功率7
5kw,生产能力4-5m3/h)
施工设备见表3-1
施工所用设备表表3-1序号设备名称型号规格数量生产厂家工作能力1凿岩钻机YT-29A2Atlas2混凝土喷射机1徐州4-5m3/h3混凝土输送泵1河北4东风车5T3湖北5铲车ACY-21北京3
2施工顺序先从轨面往上2
65m处进行操作硐室开
