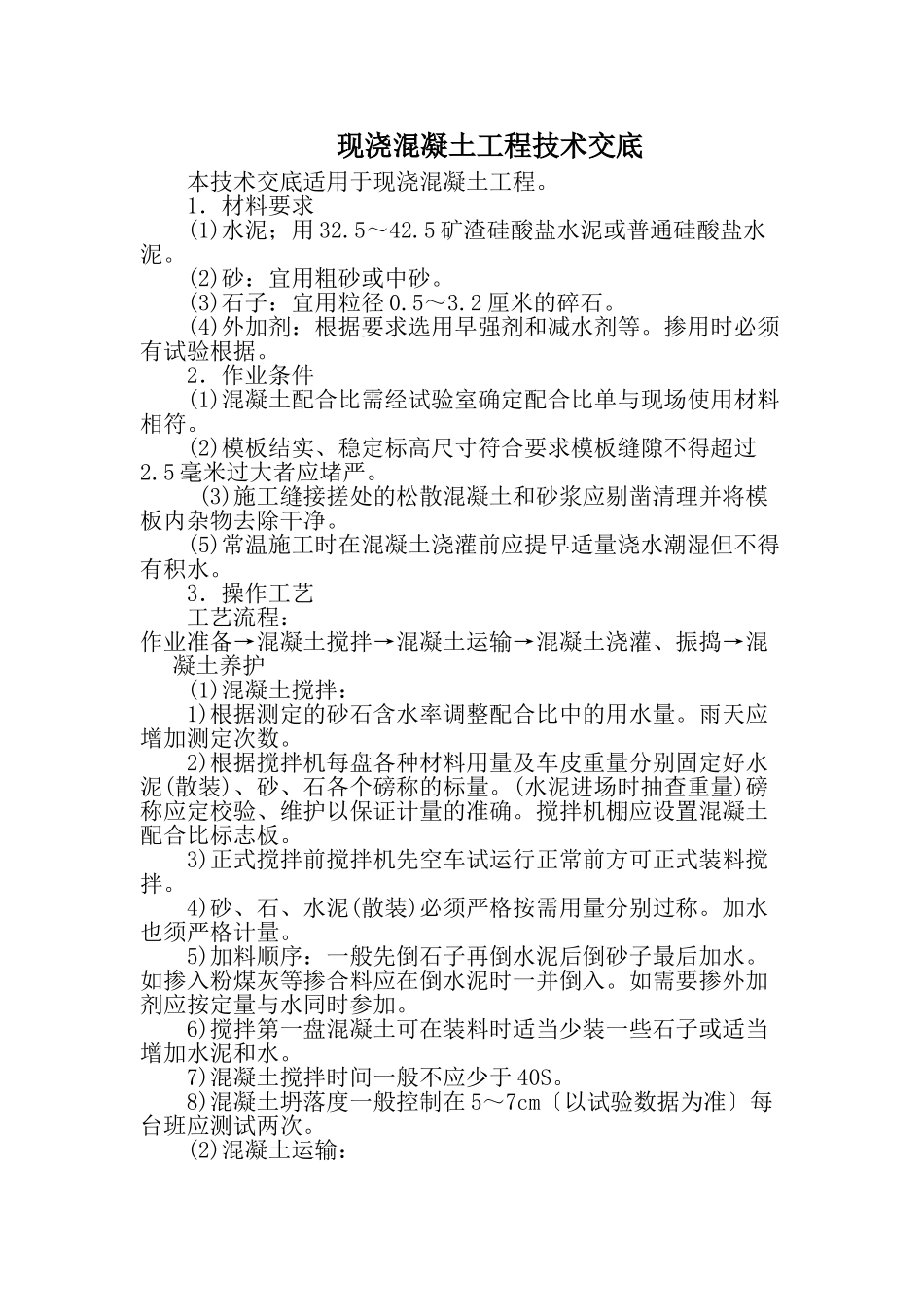

现浇混凝土工程技术交底本技术交底适用于现浇混凝土工程
1.材料要求(1)水泥;用32
5矿渣硅酸盐水泥或普通硅酸盐水泥
(2)砂:宜用粗砂或中砂
(3)石子:宜用粒径0
2厘米的碎石
(4)外加剂:根据要求选用早强剂和减水剂等
掺用时必须有试验根据
2.作业条件(1)混凝土配合比需经试验室确定配合比单与现场使用材料相符
(2)模板结实、稳定标高尺寸符合要求模板缝隙不得超过2
5毫米过大者应堵严
(3)施工缝接搓处的松散混凝土和砂浆应剔凿清理并将模板内杂物去除干净
(5)常温施工时在混凝土浇灌前应提早适量浇水潮湿但不得有积水
3.操作工艺工艺流程:作业准备→混凝土搅拌→混凝土运输→混凝土浇灌、振捣→混凝土养护(1)混凝土搅拌:1)根据测定的砂石含水率调整配合比中的用水量
雨天应增加测定次数
2)根据搅拌机每盘各种材料用量及车皮重量分别固定好水泥(散装)、砂、石各个磅称的标量
(水泥进场时抽查重量)磅称应定校验、维护以保证计量的准确
搅拌机棚应设置混凝土配合比标志板
3)正式搅拌前搅拌机先空车试运行正常前方可正式装料搅拌
4)砂、石、水泥(散装)必须严格按需用量分别过称
加水也须严格计量
5)加料顺序:一般先倒石子再倒水泥后倒砂子最后加水
如掺入粉煤灰等掺合料应在倒水泥时一并倒入
如需要掺外加剂应按定量与水同时参加
6)搅拌第一盘混凝土可在装料时适当少装一些石子或适当增加水泥和水
7)混凝土搅拌时间一般不应少于40S
8)混凝土坍落度一般控制在5~7cm〔以试验数据为准〕每台班应测试两次

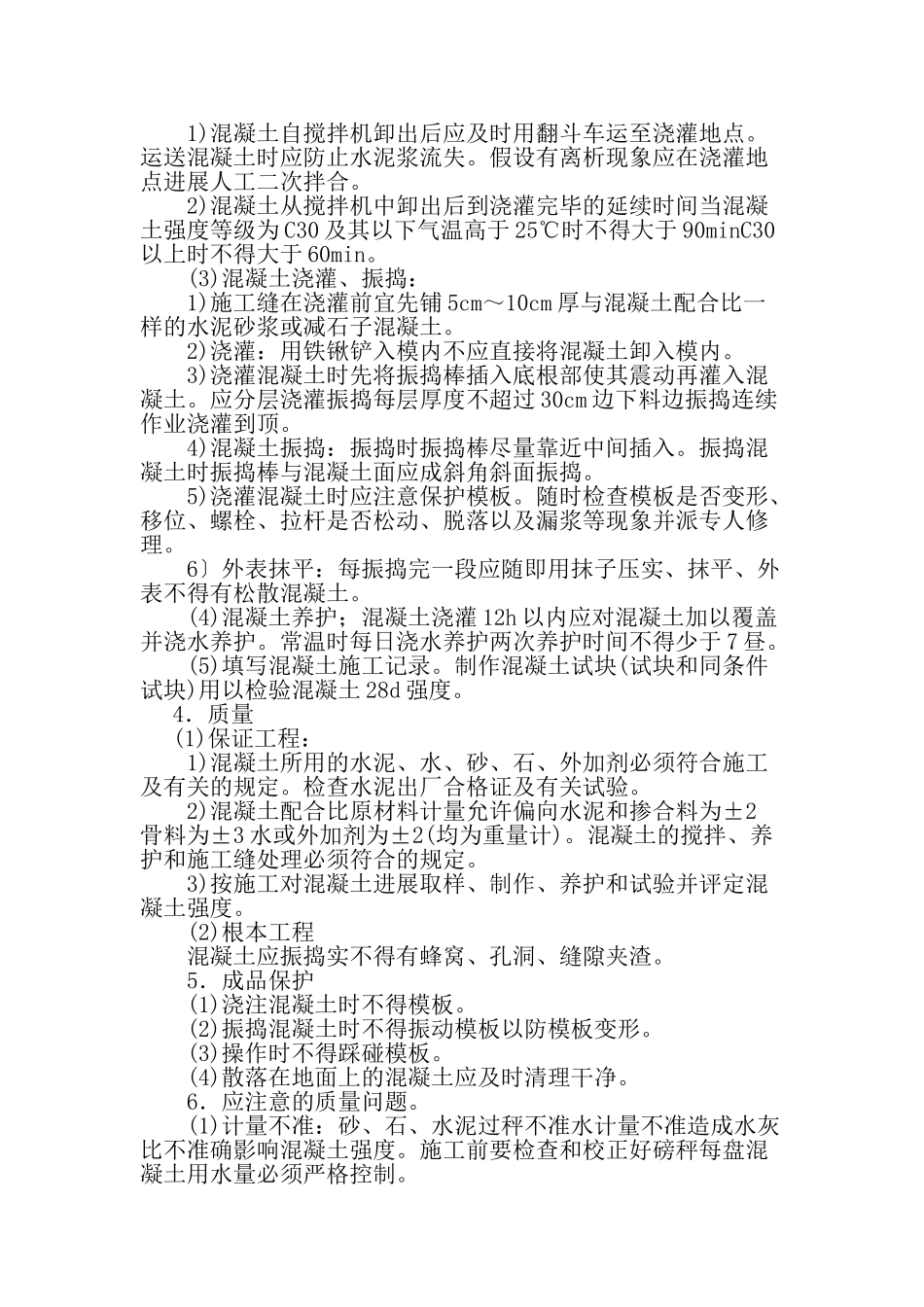

(2)混凝土运输:1)混凝土自搅拌机卸出后应及时用翻斗车运至浇灌地点
运送混凝土时应防止水泥浆流失
假设有离析现象应在浇灌地点进展人工二次拌合
2)混凝土从搅拌机中卸出后到浇灌完毕的延续时间当混凝土强度等级为C30及其以下气温高于25℃时不得大于90minC30以上时不得大于
