康城水都一期外脚手架专项施工方案三明市第一建筑工程公司2O10年月施工组织设计(施工方案)报审表施表7

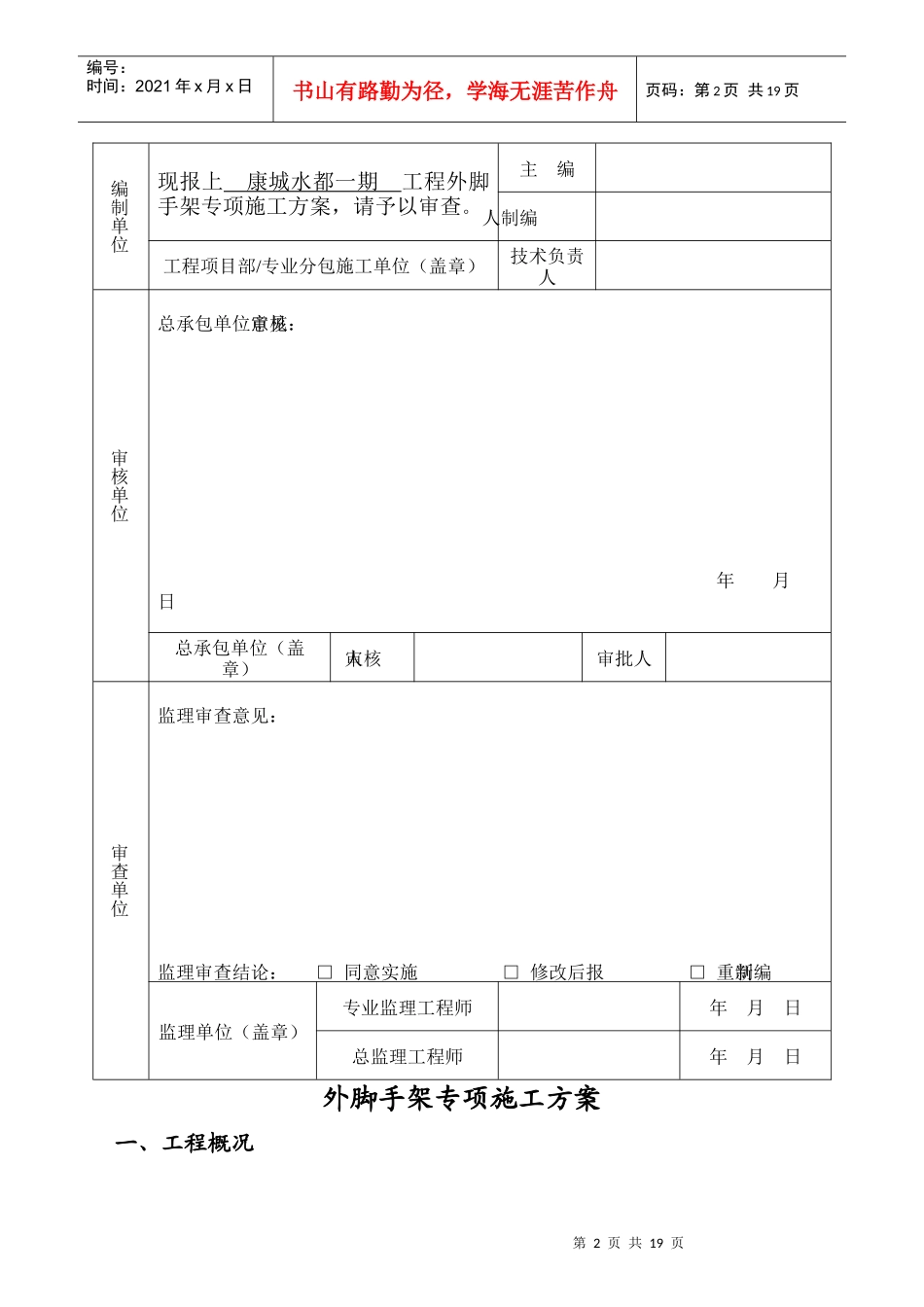

1共1页第1页工程名称康城水都一期施工单位三明市第一建筑工程公司第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共19页编制单位现报上康城水都一期工程外脚手架专项施工方案,请予以审查

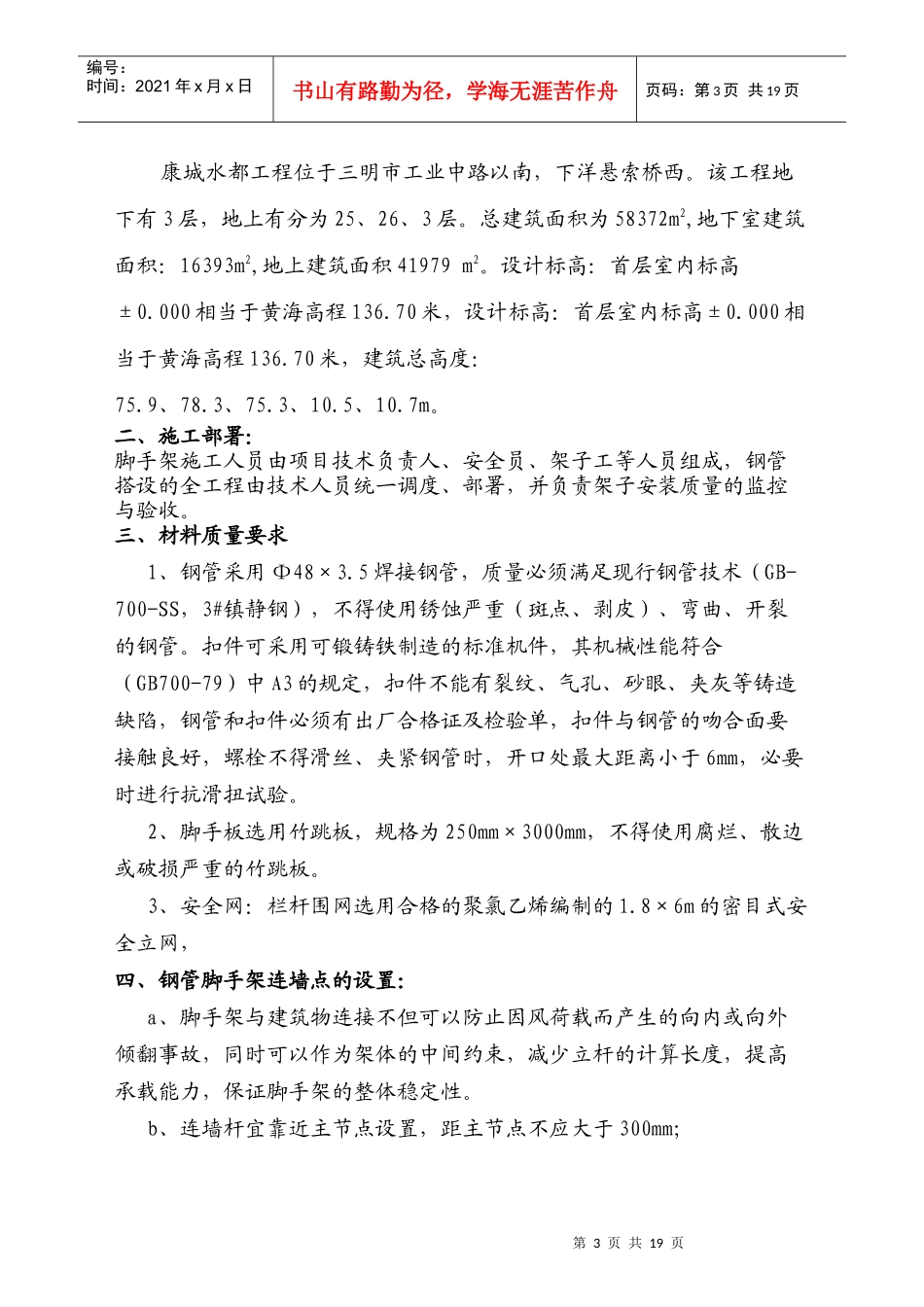

主编编制人工程项目部/专业分包施工单位(盖章)技术负责人审核单位总承包单位审核意见:年月日总承包单位(盖章)审核人审批人审查单位监理审查意见:监理审查结论:□同意实施□修改后报□重新编制监理单位(盖章)专业监理工程师年月日总监理工程师年月日外脚手架专项施工方案一、工程概况第3页共19页第2页共19页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共19页康城水都工程位于三明市工业中路以南,下洋悬索桥西
该工程地下有3层,地上有分为25、26、3层
总建筑面积为58372m2,地下室建筑面积:16393m2,地上建筑面积41979m2
设计标高:首层室内标高±0
000相当于黄海高程136
70米,设计标高:首层室内标高±0
000相当于黄海高程136
70米,建筑总高度:75
二、施工部署:脚手架施工人员由项目技术负责人、安全员、架子工等人员组成,钢管搭设的全工程由技术人员统一调度、部署,并负责架子安装质量的监控与验收
三、材料质量要求1、钢管采用Ф48×3
5焊接钢管,质量必须满足现行钢管技术(GB-700-SS,3#镇静钢),不得使用锈蚀严重(斑点、剥皮)、弯曲、开裂的钢管
扣件可采用可锻铸铁制造的标准机件,其机械性能符合(GB700-79)中A3的规定,扣件不能有裂纹、气孔、砂眼、夹灰等铸造缺陷,钢管和扣件必须有出厂合格证及检验单,扣件与钢管的吻合面要接触良好,螺栓不得滑丝、夹紧
