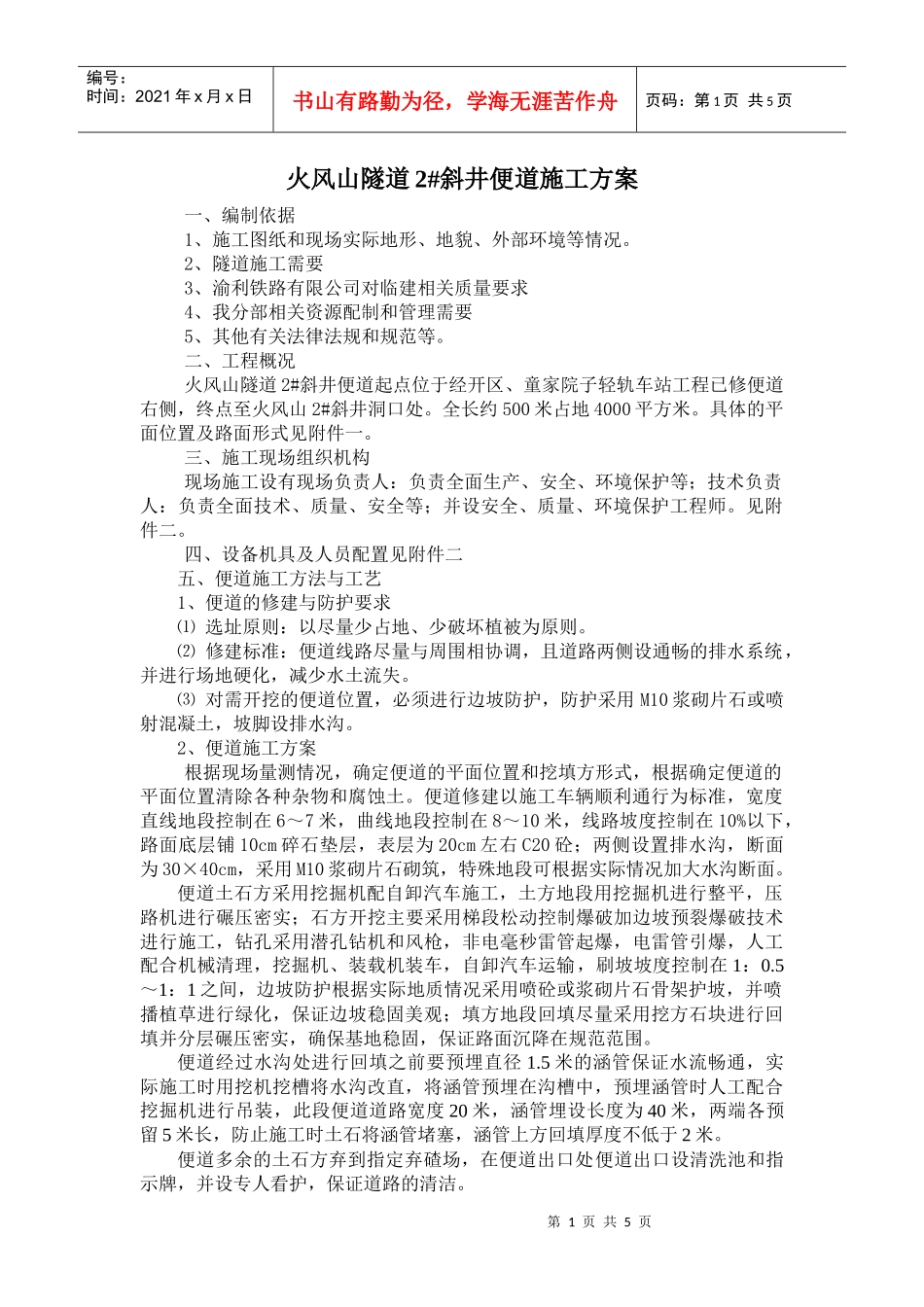

第1页共5页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共5页火风山隧道2#斜井便道施工方案一、编制依据1、施工图纸和现场实际地形、地貌、外部环境等情况
2、隧道施工需要3、渝利铁路有限公司对临建相关质量要求4、我分部相关资源配制和管理需要5、其他有关法律法规和规范等
二、工程概况火风山隧道2#斜井便道起点位于经开区、童家院子轻轨车站工程已修便道右侧,终点至火风山2#斜井洞口处
全长约500米占地4000平方米
具体的平面位置及路面形式见附件一
三、施工现场组织机构现场施工设有现场负责人:负责全面生产、安全、环境保护等;技术负责人:负责全面技术、质量、安全等;并设安全、质量、环境保护工程师
四、设备机具及人员配置见附件二五、便道施工方法与工艺1、便道的修建与防护要求⑴选址原则:以尽量少占地、少破坏植被为原则
⑵修建标准:便道线路尽量与周围相协调,且道路两侧设通畅的排水系统,并进行场地硬化,减少水土流失
⑶对需开挖的便道位置,必须进行边坡防护,防护采用M10浆砌片石或喷射混凝土,坡脚设排水沟
2、便道施工方案根据现场量测情况,确定便道的平面位置和挖填方形式,根据确定便道的平面位置清除各种杂物和腐蚀土
便道修建以施工车辆顺利通行为标准,宽度直线地段控制在6~7米,曲线地段控制在8~10米,线路坡度控制在10%以下,路面底层铺10cm碎石垫层,表层为20cm左右C20砼;两侧设置排水沟,断面为30×40cm,采用M10浆砌片石砌筑,特殊地段可根据实际情况加大水沟断面
便道土石方采用挖掘机配自卸汽车施工,土方地段用挖掘机进行整平,压路机进行碾压密实;石方开挖主要采用梯段松动控制爆破加边坡预裂爆破技术进行施工,钻孔采用潜孔钻机和风枪,非电毫秒雷管起爆,电雷管引爆,人工配合机械清理,挖掘机、装载机装车,自卸汽车运输,刷坡坡度控制在1:0
