第1页共11页编号:_____建设局上半年工作总结及下半年安排学校:_________教师:_____________年___月___日(此文内容仅供参考,可自行修改)建设局上半年工作总结及下半年安排一、上半年主要工作及特点20*年我局着力于重点项目重点突破,城市建设格局有新进展

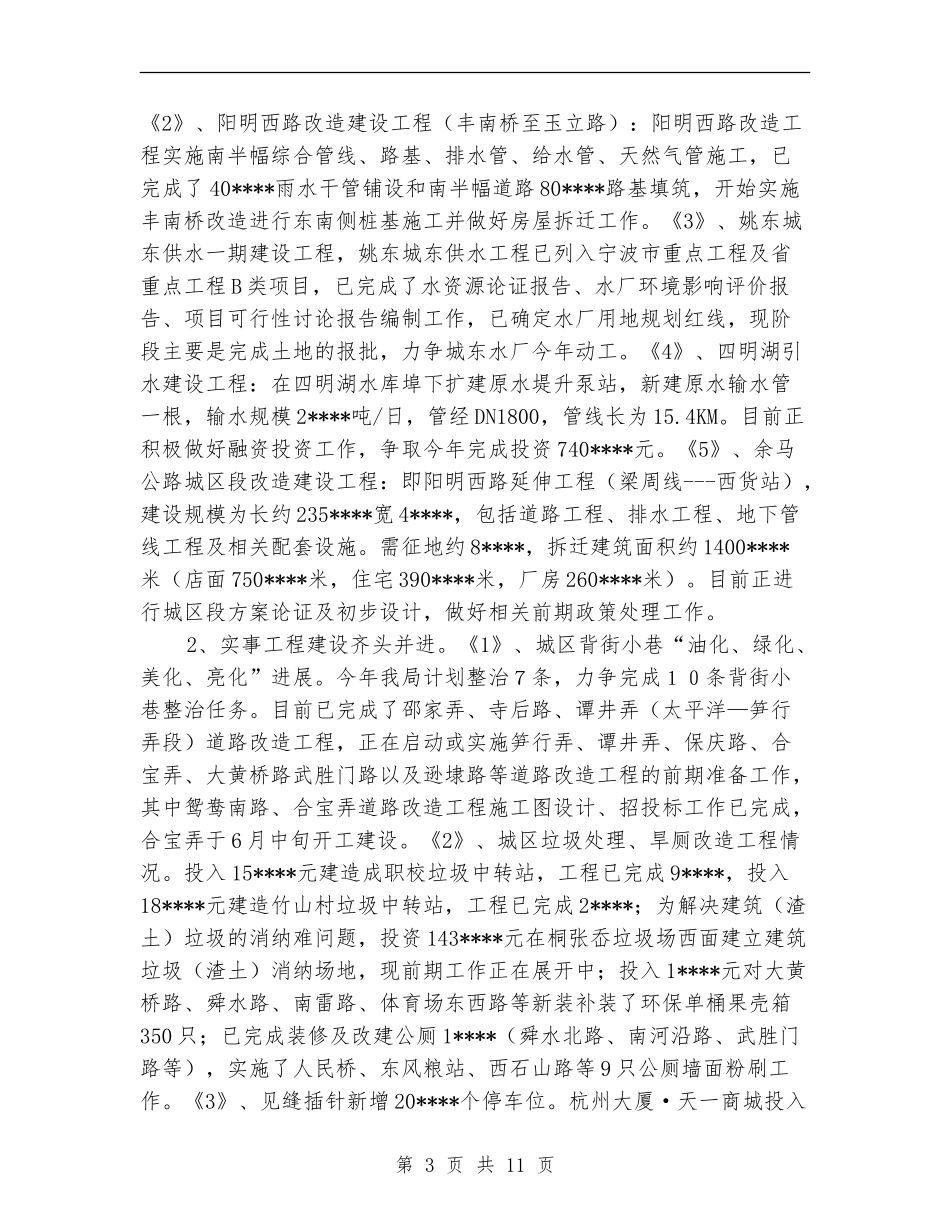

我局负责实施的24项重大城市建设工程中,重点工程建设项目5项(续建2项、新建3项),重点工程前期项目5项,政府投资城市建设重大工程项目14项(续建6项、新建8项),工程总投资15
5亿元,今年计划完成投资5
95亿元,上半年完成市政工程投资1
1、五大重点工程进展顺利
《1》、城市污水综合处理建设工程:东线工程基本竣工现进入扫尾工作,现已铺设完成北环路、城东路、垃圾填埋场(包括与丈亭连接的垃圾场污水支线延伸段)、南滨江路(通济桥至念德桥段及城郊路)等污水干管约18公里,建造完成东6#、东7#二座污水泵站
东连接线HDPE牵引管标(四标段)等待验收和念德桥临时泵站电器设备正在调试外,其余标段均已通过竣工验收,估计东线工程将于7月初全部完成,届时城区约****吨/日的污水可收集到排海1#泵站输送至污水处理厂进行处理;西线污水收集工程情况分为两大块:一是北滨江路西段截污工程为Ⅰ~Ⅱ两个标段
4月10日正式开工建设至6月12日,一标段管线已铺设完成6****,其中完成阳明西路牵引HDPE管完成牵引14****,DN800球管完成1628
1****,DN400球管完成1****,DN600PE直埋管完成36****,DN400PE管完成28****,开封桥泵站完成底板砼浇注
二标段管线已铺设完成9****,其中完成DN800HDPE管139****,DN250HDPE管43****,DN800钢管8****,DN630牵引管21****,桥管铺设完成3根,富巷泵站主体浇筑已完成;二是南滨江路(姚江
