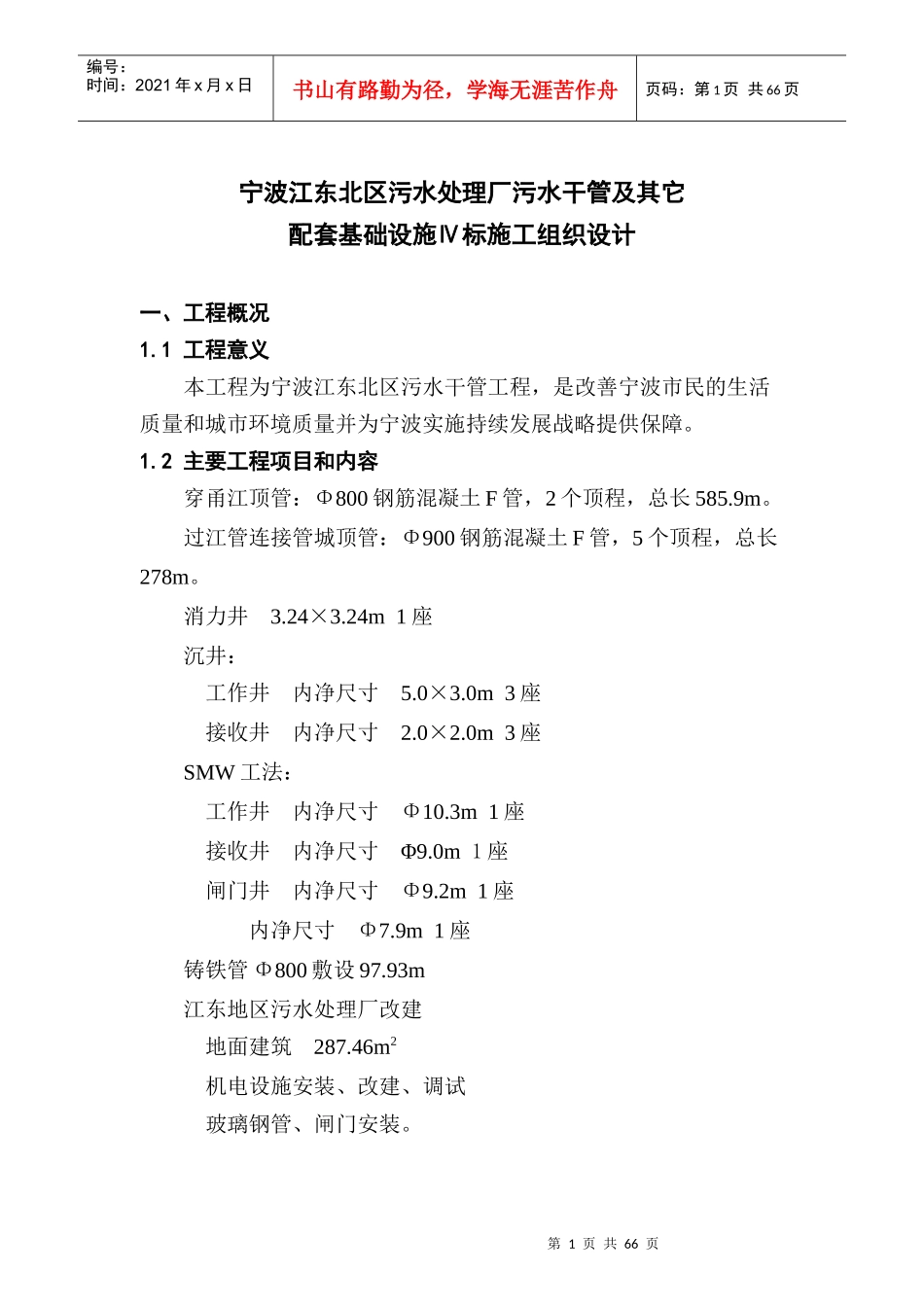

第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页宁波江东北区污水处理厂污水干管及其它配套基础设施Ⅳ标施工组织设计一、工程概况1
1工程意义本工程为宁波江东北区污水干管工程,是改善宁波市民的生活质量和城市环境质量并为宁波实施持续发展战略提供保障
2主要工程项目和内容穿甬江顶管:Φ800钢筋混凝土F管,2个顶程,总长585
过江管连接管城顶管:Φ900钢筋混凝土F管,5个顶程,总长278m
24m1座沉井:工作井内净尺寸5
0m3座接收井内净尺寸2
0m3座SMW工法:工作井内净尺寸Φ10
3m1座接收井内净尺寸Φ9
0m1座闸门井内净尺寸Φ9
2m1座内净尺寸Φ7
9m1座铸铁管Φ800敷设97
93m江东地区污水处理厂改建地面建筑287
46m2机电设施安装、改建、调试玻璃钢管、闸门安装
第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页1
3施工工期按照招标文件条款规定,从开工通知规定日起至竣工的期限为150天
即计划开工日期为2000年9月1日,计划竣工日期为2001年1月28日
根据施工进度计划的安装,拟定于2000年9月1日开工,至2001年1月20日竣工,比招标文件规定的施工工期提前8天
4地质情况根据业主提供的地质资料,本工程的地层可分为:①杂填土、松散,碎石、混凝土、砂、碎瓦片及生活垃圾等
②粉质粘土、黄灰色、软塑状态,饱和
③1淤泥质粉质粘土,黄灰色,含少量腐值物,层面夹薄层粉细砂,流塑,饱和
③2淤泥质粘土,灰色,含少量贝壳碎片,中密,饱和
③3淤泥质粉质粘土:灰色,含贝壳碎片,层面夹薄层粉细砂,流塑,饱和
④1粉砂:灰绿色,含贝壳碎片,中密,饱和
④2粉质粘土:灰绿色,含较多贝壳碎片,粉粒含量很高,软塑
