政根底设施工程施工技术交底记录编:政施—10工程名称台山三台大道二工程C标段部位名称工序名称箱涵混凝土工程交底日年月日交底邵宝庆公路桥梁工程交底人接收箱涵混凝土工程施工班组接收人交底内容:1
本箱涵〔K9+535
284〕的构造砼为C30砼抗渗标为S6垫层为C10素砼
混凝土的保护层厚度:底板为40mm墙、顶板为35mm;3
混凝土配制:本工程采用商品混凝土混凝土配置严格按设计要求的技术指针确定
混凝土配合比必须经试验确定水泥的选用要减小地下水对钢筋及混凝土的腐蚀
混凝土浇注前对模板、钢筋、端头止水带等进展检查去除模板内杂物隐蔽验收合格后方可灌注
混凝土浇注过程中随时观测模板、支架、钢筋等情况发现问题及时处理
混凝土的浇注:本工程采用泵送商品混凝土混凝土到达现场后材料试验员核准混凝土发车时间混凝土的品种、强度等级混凝土坍落度是否在规定的范围内并随机取样测定和做试块严格把好混凝土的质量关
不同局部混凝土施工分述如下:(1)
底板混凝土浇注:A
底板厚400mm混凝土强度等级为防水C30、抗渗等级为S6
在底板底以上500mm设置一程度施工缝并且预埋钢板止水带
在混凝土浇筑前24小时内对垫层进展洒水潮湿采用“一个坡度、分层浇筑、循序推进、一次到顶〞的斜面分层法浇筑
每个施工段均选择沿箱涵方向浇筑逐层覆盖沿箱涵方向推进
混凝土浇注要连续一气呵成不留任何竖向施工冷缝
浇筑混凝土时边浇筑边振捣振动器插入方式可采用行列式或交织式不得混用以免漏振振动棒的挪动间隔不要大于500mm每点振动时间10~30秒视混凝土外表不再显著下沉不再出现气泡外表泛出灰浆为准振动顺序从浇筑层的下端开场逐点上移操作时要做到快插慢拔振捣时振动棒上下略有抽动以使上下振动均匀

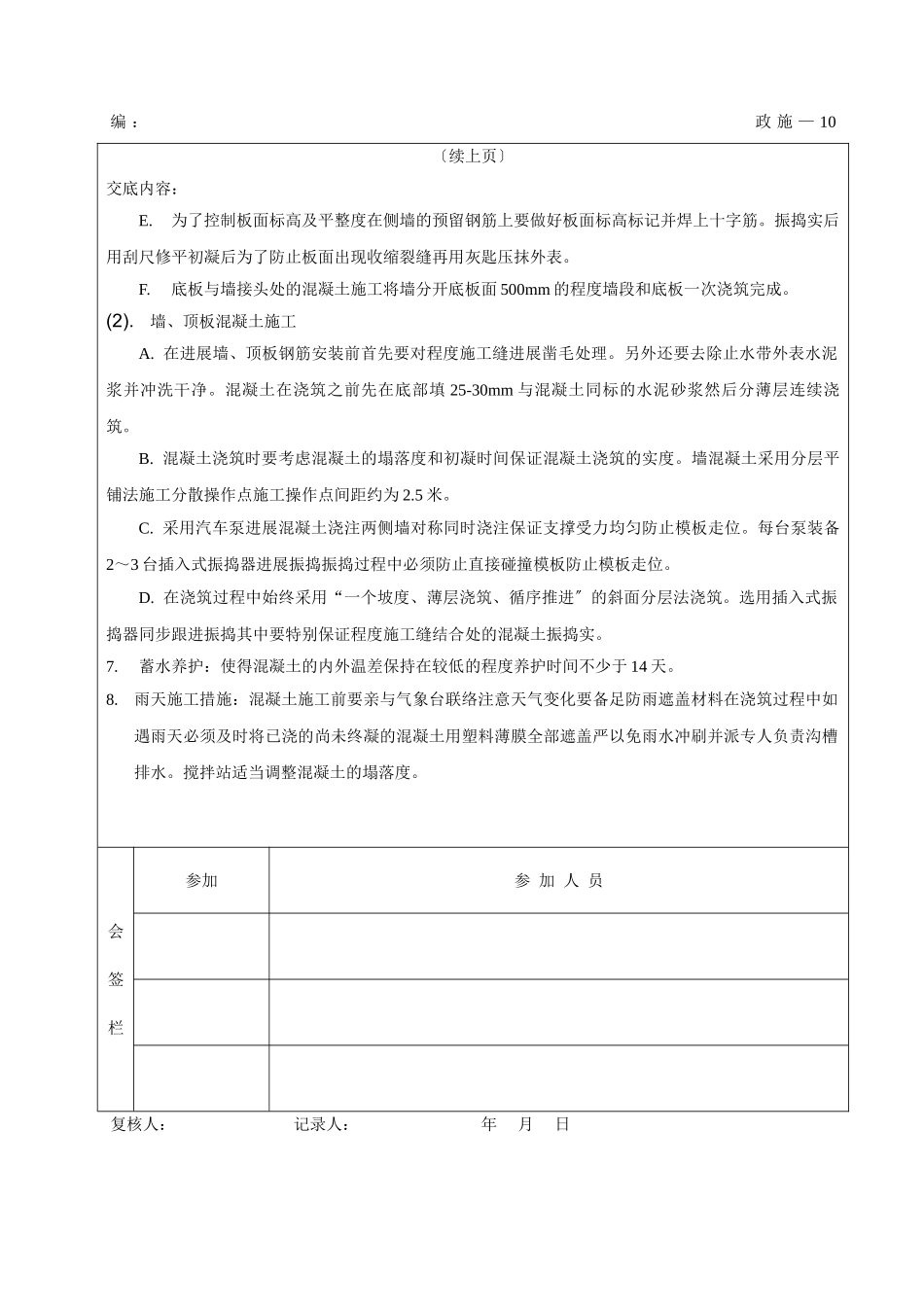

〔转下页〕复核人:记录人:年月日政根底设施工程施工技术交底记录编:政施—10〔续上页〕交底内容:E
为了控制板面标
