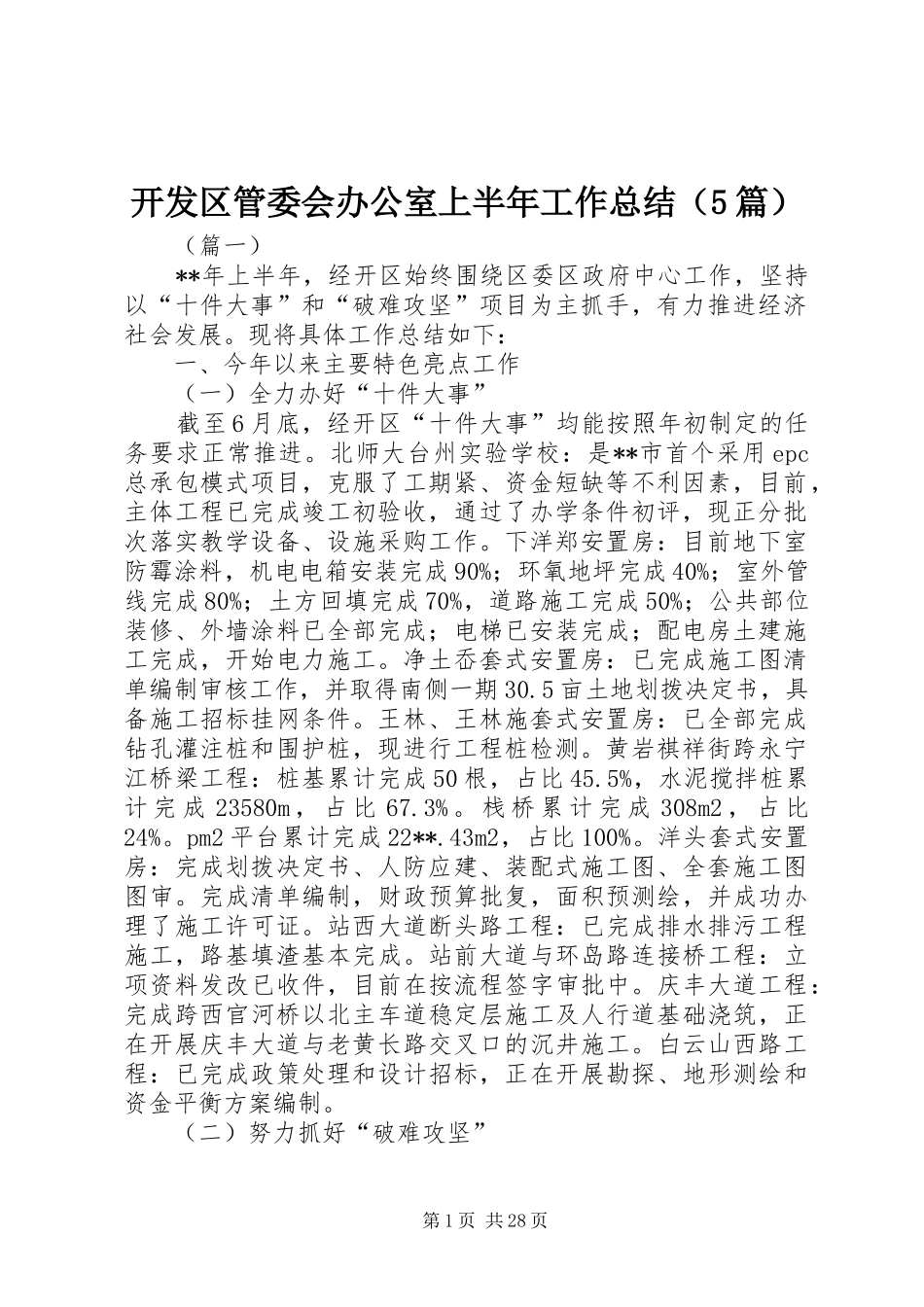

开发区管委会办公室上半年工作总结(5篇)(篇一)**年上半年,经开区始终围绕区委区政府中心工作,坚持以“十件大事”和“破难攻坚”项目为主抓手,有力推进经济社会发展
现将具体工作总结如下:一、今年以来主要特色亮点工作(一)全力办好“十件大事”截至6月底,经开区“十件大事”均能按照年初制定的任务要求正常推进
北师大台州实验学校:是**市首个采用epc总承包模式项目,克服了工期紧、资金短缺等不利因素,目前,主体工程已完成竣工初验收,通过了办学条件初评,现正分批次落实教学设备、设施采购工作
下洋郑安置房:目前地下室防霉涂料,机电电箱安装完成90%;环氧地坪完成40%;室外管线完成80%;土方回填完成70%,道路施工完成50%;公共部位装修、外墙涂料已全部完成;电梯已安装完成;配电房土建施工完成,开始电力施工
净土岙套式安置房:已完成施工图清单编制审核工作,并取得南侧一期30
5亩土地划拨决定书,具备施工招标挂网条件
王林、王林施套式安置房:已全部完成钻孔灌注桩和围护桩,现进行工程桩检测
黄岩祺祥街跨永宁江桥梁工程:桩基累计完成50根,占比45
5%,水泥搅拌桩累计完成23580m,占比67
栈桥累计完成308m2,占比24%
pm2平台累计完成22**
43m2,占比100%
洋头套式安置房:完成划拨决定书、人防应建、装配式施工图、全套施工图图审
完成清单编制,财政预算批复,面积预测绘,并成功办理了施工许可证
站西大道断头路工程:已完成排水排污工程施工,路基填渣基本完成
站前大道与环岛路连接桥工程:立项资料发改已收件,目前在按流程签字审批中
庆丰大道工程:完成跨西官河桥以北主车道稳定层施工及人行道基础浇筑,正在开展庆丰大道与老黄长路交叉口的沉井施工
白云山西路工程:已完成政策处理和设计招标,正在开展勘探、地形测绘和资金平衡方案编制

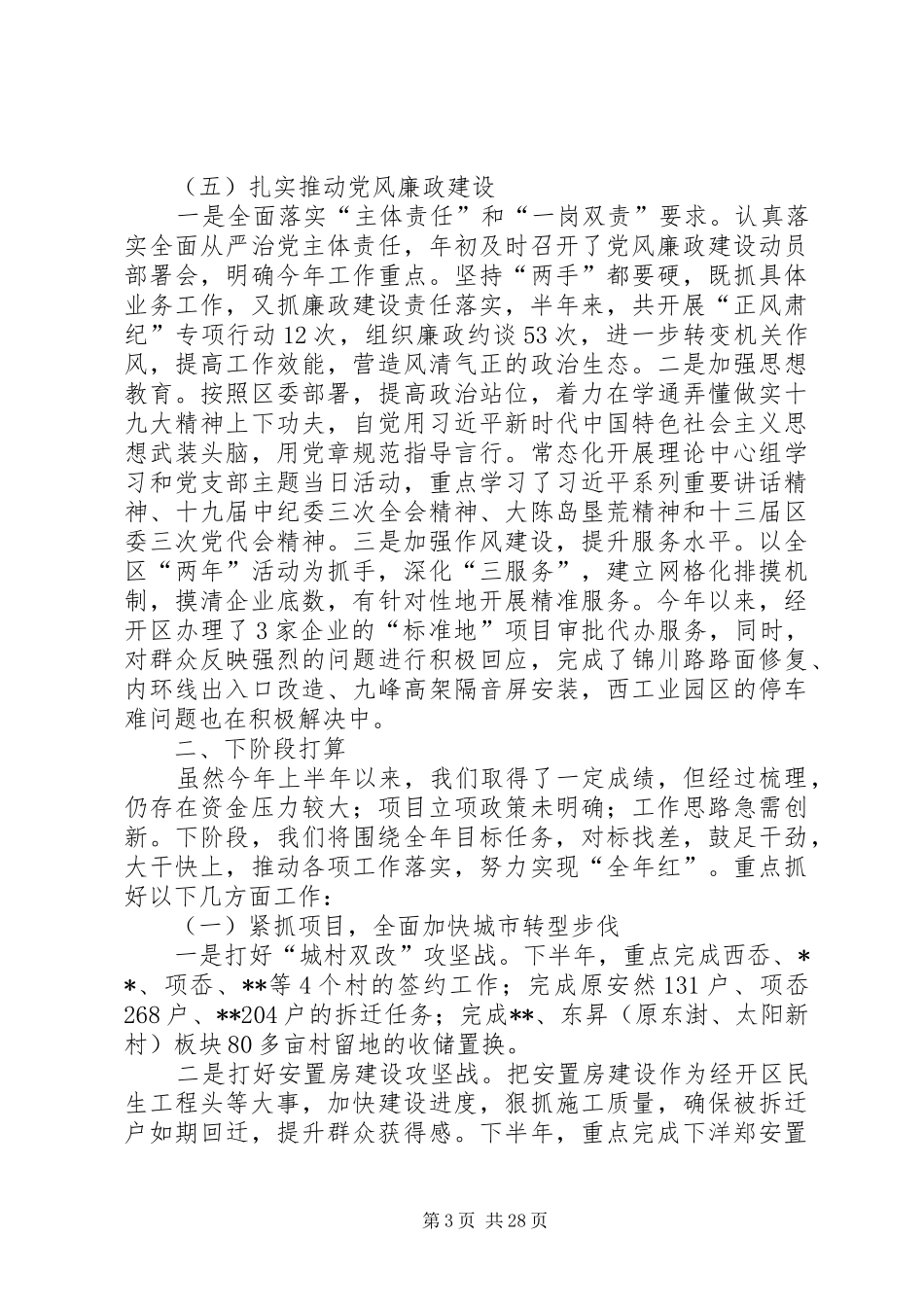

(二)努力抓好“破难攻坚”第1页共28页外东
