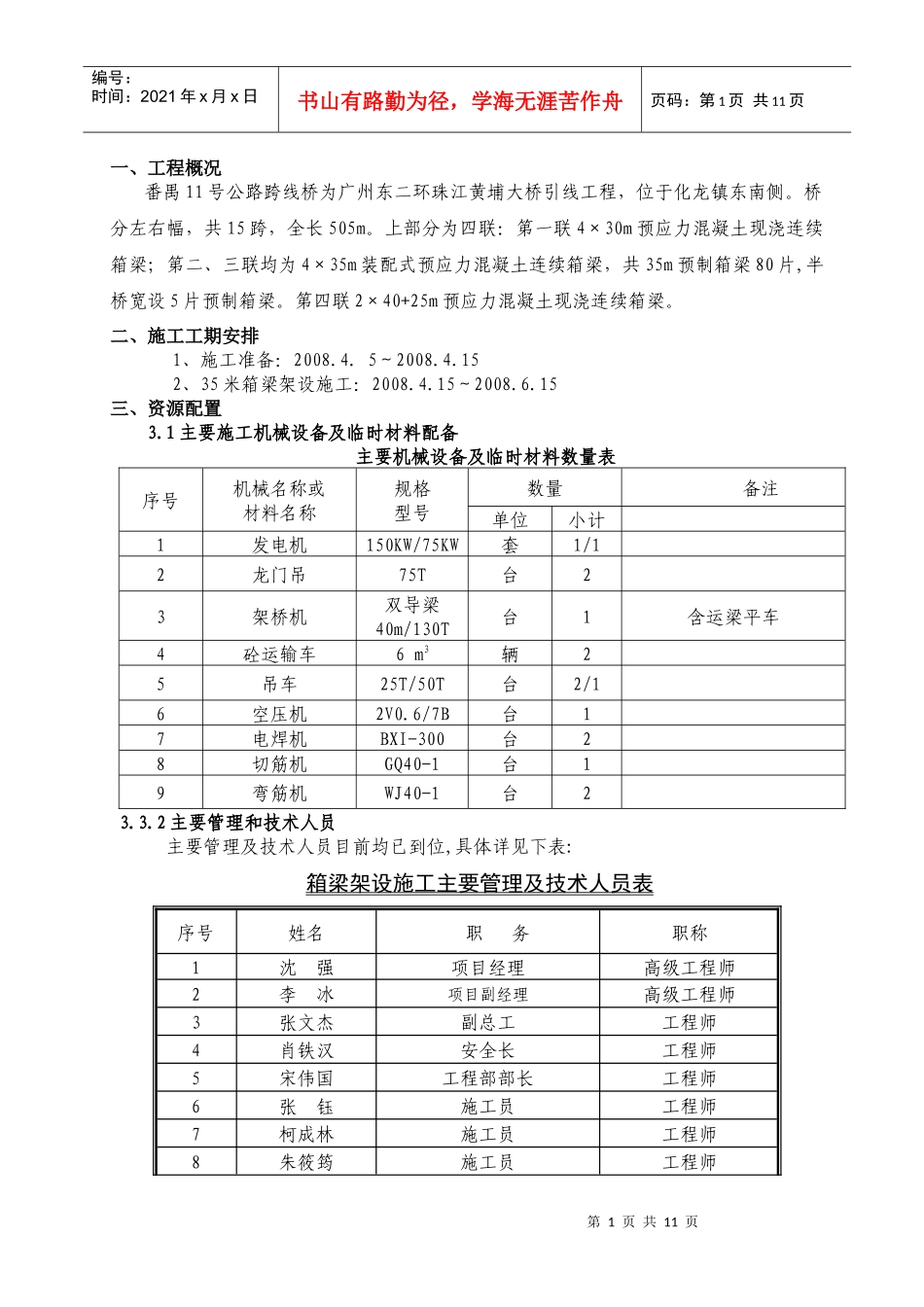

第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共11页一、工程概况番禺11号公路跨线桥为广州东二环珠江黄埔大桥引线工程,位于化龙镇东南侧
桥分左右幅,共15跨,全长505m
上部分为四联:第一联4×30m预应力混凝土现浇连续箱梁;第二、三联均为4×35m装配式预应力混凝土连续箱梁,共35m预制箱梁80片,半桥宽设5片预制箱梁
第四联2×40+25m预应力混凝土现浇连续箱梁
二、施工工期安排1、施工准备:2008
5~2008
152、35米箱梁架设施工:2008
15~2008
15三、资源配置3
1主要施工机械设备及临时材料配备主要机械设备及临时材料数量表序号机械名称或材料名称规格型号数量备注单位小计1发电机150KW/75KW套1/12龙门吊75T台23架桥机双导梁40m/130T台1含运梁平车4砼运输车6m3辆25吊车25T/50T台2/16空压机2V0
6/7B台17电焊机BXI-300台28切筋机GQ40-1台19弯筋机WJ40-1台23

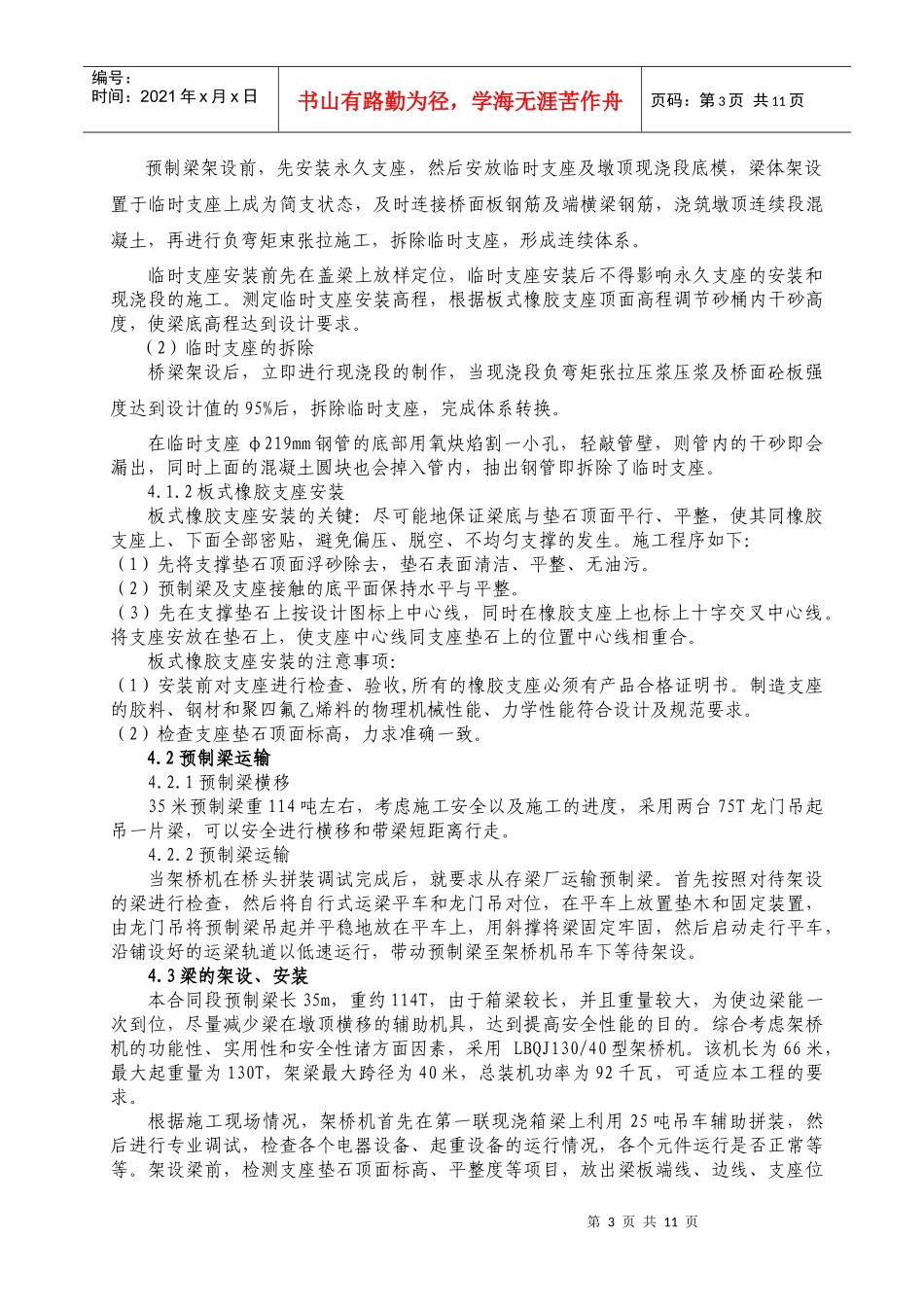

2主要管理和技术人员主要管理及技术人员目前均已到位,具体详见下表:箱梁架设施工主要管理及技术人员表序号姓名职务职称1沈强项目经理高级工程师2李冰项目副经理高级工程师3张文杰副总工工程师4肖铁汉安全长工程师5宋伟国工程部部长工程师6张钰施工员工程师7柯成林施工员工程师8朱筱筠施工员工程师第2页共11页第1页共11页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共11页9杨辉计划部部长工程师10蒋进新试验室主任工程师11张清荣测量队长工程师四、箱梁架设方案及施工方法预制梁长35m,重约114T,施工中采用40m/140T双导梁架桥机架设
架桥机在第一联现浇梁桥面拼装,架设方向从4号墩向12号墩架设,全幅架设
利用龙门吊配合轨道平车进行运梁、喂梁
