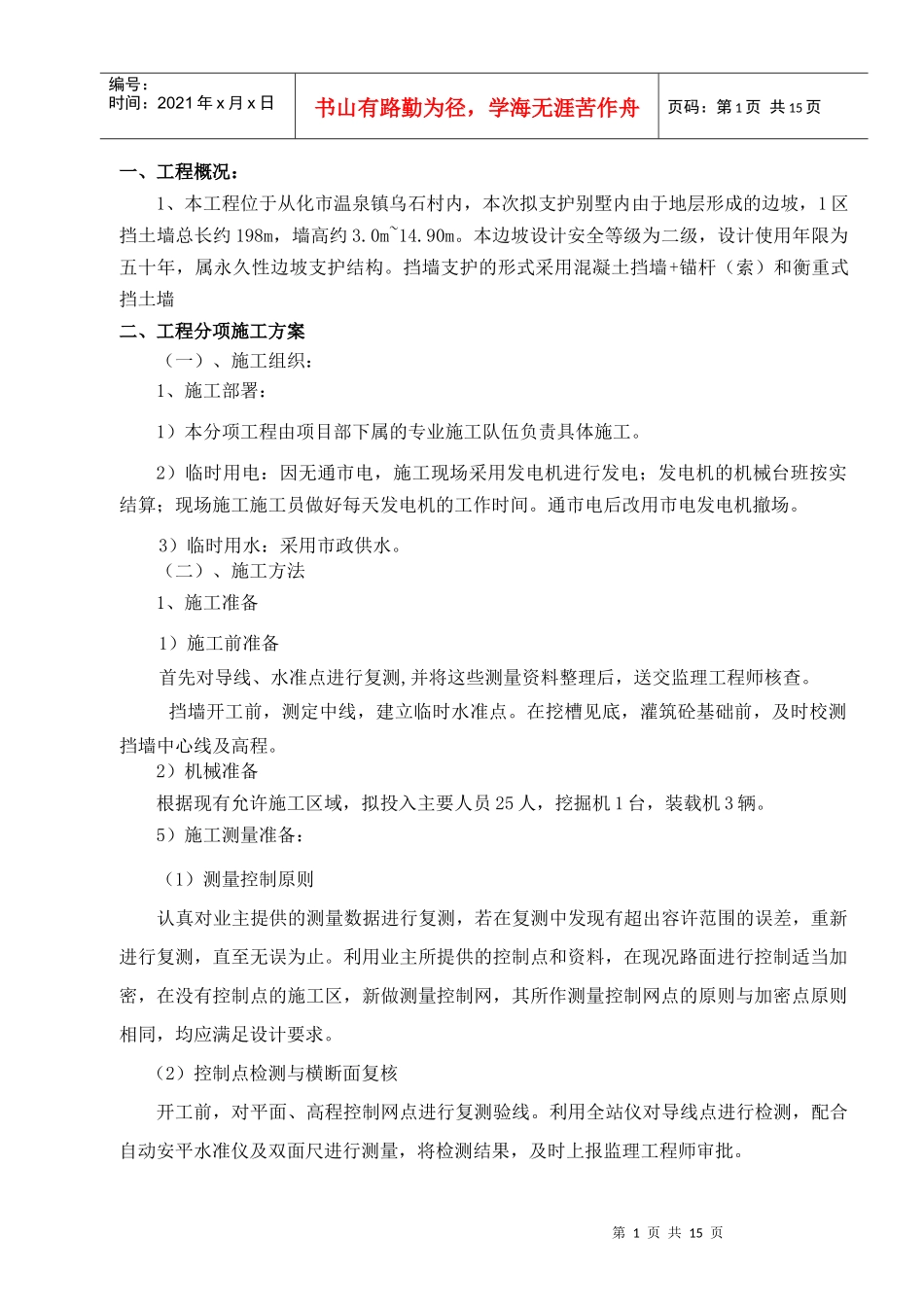

第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共15页一、工程概况:1、本工程位于从化市温泉镇乌石村内,本次拟支护别墅内由于地层形成的边坡,1区挡土墙总长约198m,墙高约3

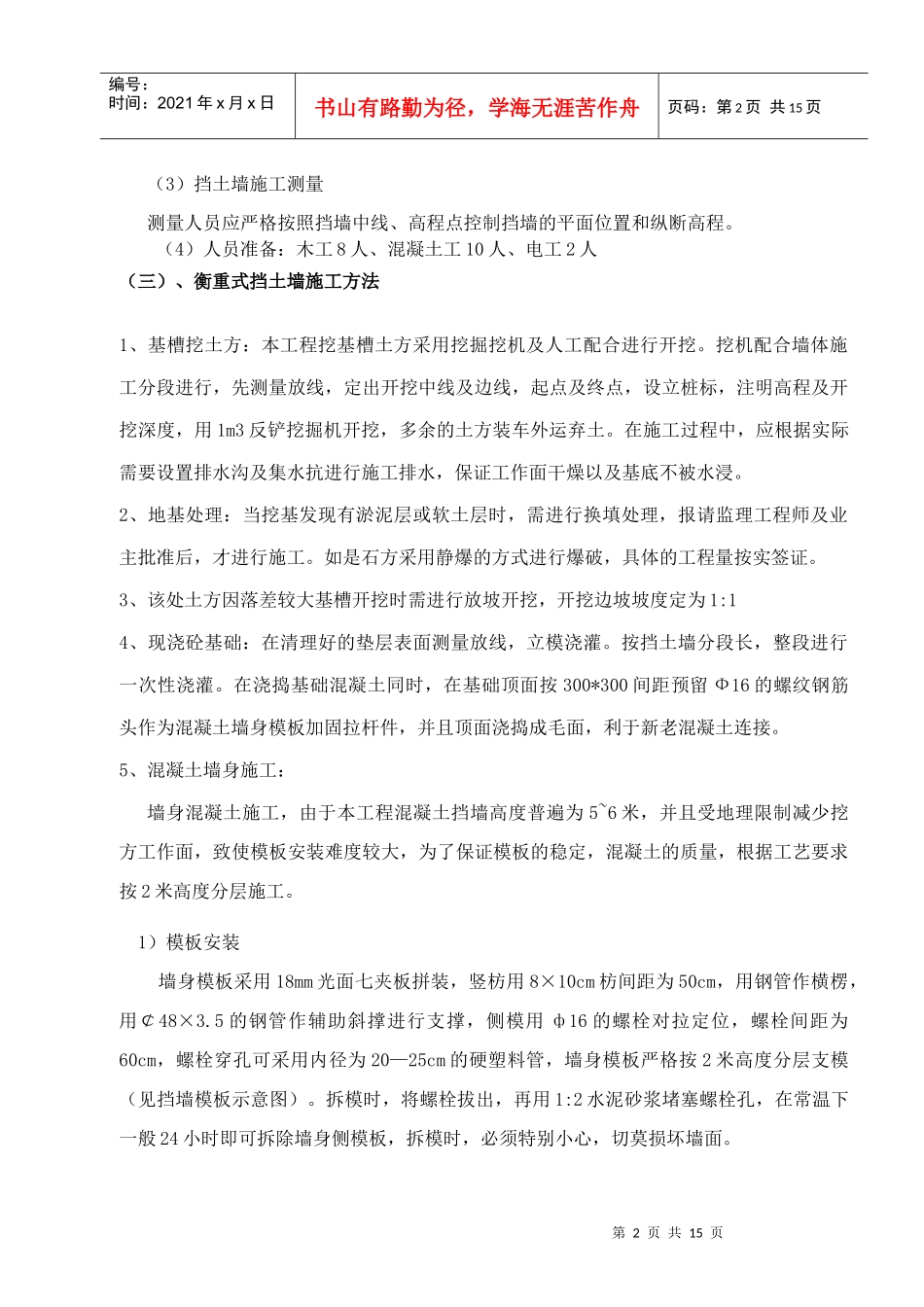

本边坡设计安全等级为二级,设计使用年限为五十年,属永久性边坡支护结构
挡墙支护的形式采用混凝土挡墙+锚杆(索)和衡重式挡土墙二、工程分项施工方案(一)、施工组织:1、施工部署:1)本分项工程由项目部下属的专业施工队伍负责具体施工
2)临时用电:因无通市电,施工现场采用发电机进行发电;发电机的机械台班按实结算;现场施工施工员做好每天发电机的工作时间
通市电后改用市电发电机撤场
3)临时用水:采用市政供水
(二)、施工方法1、施工准备1)施工前准备首先对导线、水准点进行复测,并将这些测量资料整理后,送交监理工程师核查
挡墙开工前,测定中线,建立临时水准点
在挖槽见底,灌筑砼基础前,及时校测挡墙中心线及高程
2)机械准备根据现有允许施工区域,拟投入主要人员25人,挖掘机1台,装载机3辆
5)施工测量准备:(1)测量控制原则认真对业主提供的测量数据进行复测,若在复测中发现有超出容许范围的误差,重新进行复测,直至无误为止
利用业主所提供的控制点和资料,在现况路面进行控制适当加密,在没有控制点的施工区,新做测量控制网,其所作测量控制网点的原则与加密点原则相同,均应满足设计要求
(2)控制点检测与横断面复核开工前,对平面、高程控制网点进行复测验线
利用全站仪对导线点进行检测,配合自动安平水准仪及双面尺进行测量,将检测结果,及时上报监理工程师审批
第2页共15页第1页共15页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共15页(3)挡土墙施工测量测量人员应严格按照挡墙中线、高程点控制挡墙的平面位置和纵断高程

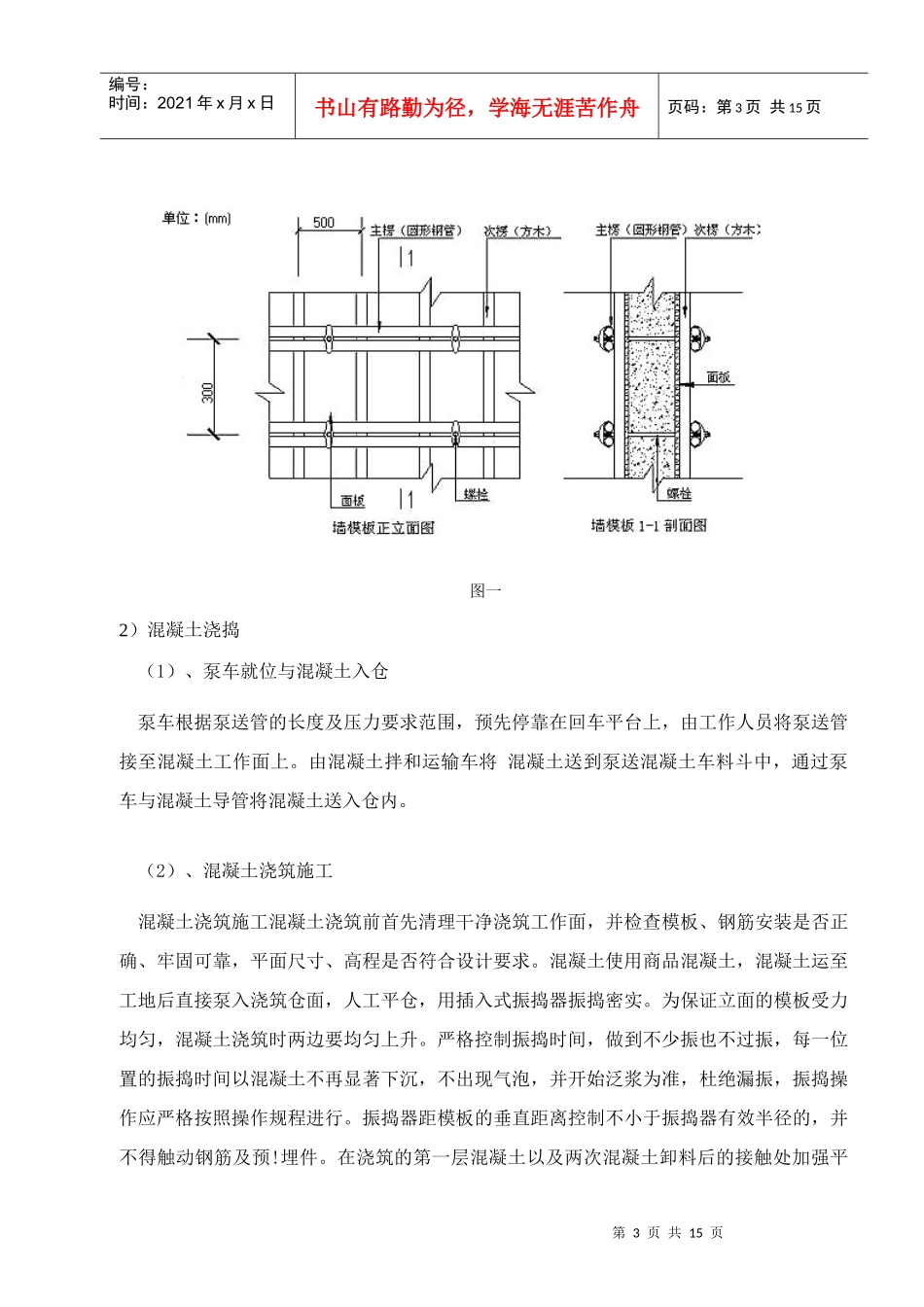

(4)人员准备:木工8
