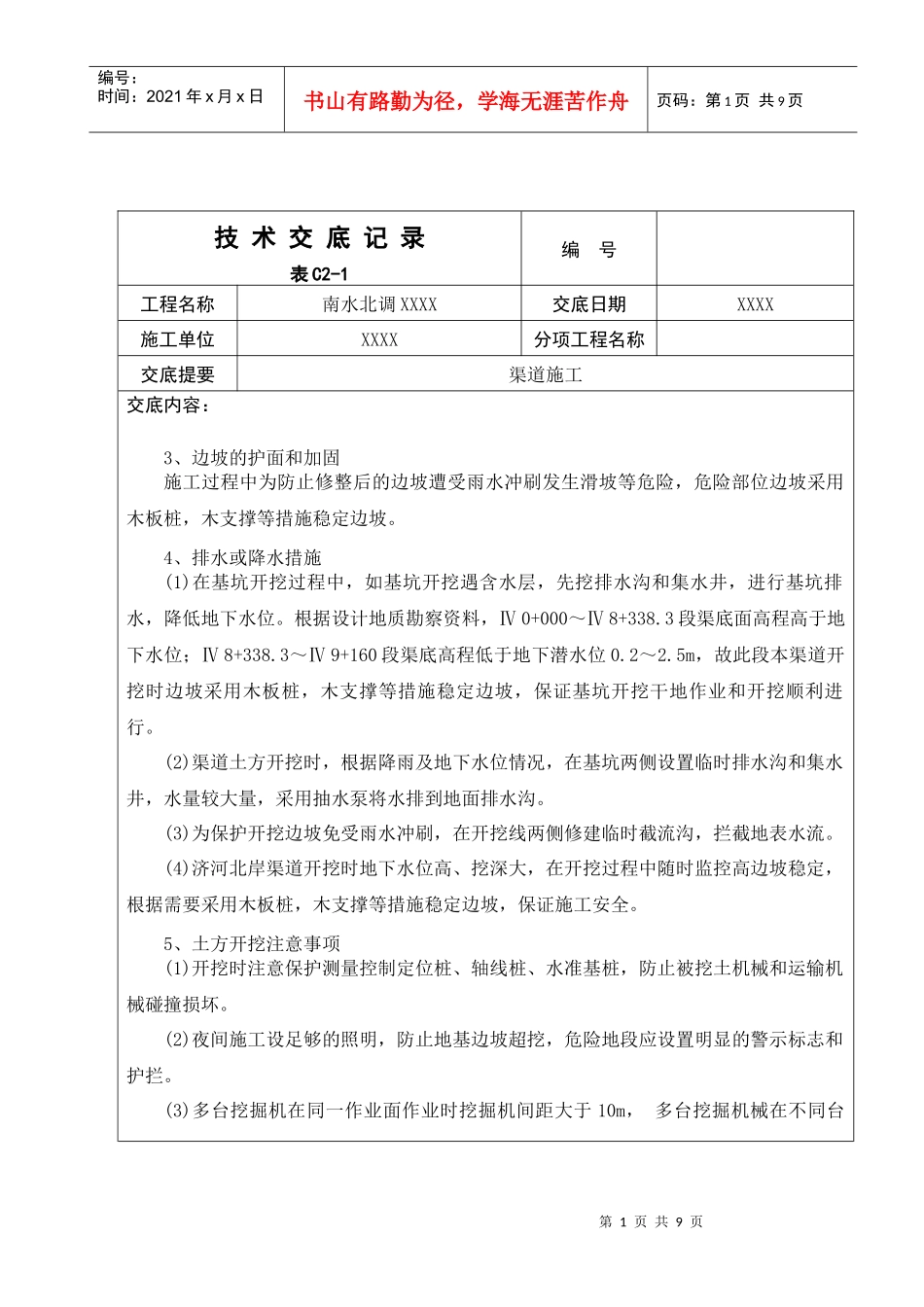

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页技术交底记录编号表C2-1工程名称南水北调XXXX交底日期XXXX施工单位XXXX分项工程名称交底提要渠道施工交底内容:3、边坡的护面和加固施工过程中为防止修整后的边坡遭受雨水冲刷发生滑坡等危险,危险部位边坡采用木板桩,木支撑等措施稳定边坡。4、排水或降水措施(1)在基坑开挖过程中,如基坑开挖遇含水层,先挖排水沟和集水井,进行基坑排水,降低地下水位。根据设计地质勘察资料,Ⅳ0+000~Ⅳ8+338.3段渠底面高程高于地下水位;Ⅳ8+338.3~Ⅳ9+160段渠底高程低于地下潜水位0.2~2.5m,故此段本渠道开挖时边坡采用木板桩,木支撑等措施稳定边坡,保证基坑开挖干地作业和开挖顺利进行。(2)渠道土方开挖时,根据降雨及地下水位情况,在基坑两侧设置临时排水沟和集水井,水量较大量,采用抽水泵将水排到地面排水沟。(3)为保护开挖边坡免受雨水冲刷,在开挖线两侧修建临时截流沟,拦截地表水流。(4)济河北岸渠道开挖时地下水位高、挖深大,在开挖过程中随时监控高边坡稳定,根据需要采用木板桩,木支撑等措施稳定边坡,保证施工安全。5、土方开挖注意事项(1)开挖时注意保护测量控制定位桩、轴线桩、水准基桩,防止被挖土机械和运输机械碰撞损坏。(2)夜间施工设足够的照明,防止地基边坡超挖,危险地段应设置明显的警示标志和护拦。(3)多台挖掘机在同一作业面作业时挖掘机间距大于10m,多台挖掘机械在不同台第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页阶同时开挖验算边坡稳定,上下台阶挖掘机前后相距30m以上。(4)机械施工区域禁止无关人员进入场地内,机械工作回转半径范围内不得站人或进行其他作业。机械行使听从现场指挥,所有进出车辆严格按照规定的路线行驶。审核人交底人接受交底人技术交底记录编号表C2-1工程名称南水北调XXXX交底日期XXXX施工单位XXXX分项工程名称交底提要渠道土方施工交底内容:土方开挖主控项目检测表1项次检测项目质量标准检查(测)方法检查(测)数量1渗水处理渠底及边坡渗水(含泉眼)妥善引排或封堵,建基面清洁无积水观察、测量与查阅施工记录全数检查2渠基压实≥98取样试验、粘性土采用环刀法每个压实层不少于3个点3渠底高程允许偏差:0~-20mm水准仪测量每个单元测3个横断面,每个断面不少于3点三、渠堤土方填筑1、渠堤填筑施工程序施工准备→堤基清理→堤料开采→堤基填筑→坡面修整→阶段验收。2、施工准备和渠堤填筑2.1堤基清理(1)堤基基面清理范围包括堤身、铺盖、压载的基面,延伸至离施工图所示坡脚外边第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页线清5m的距离。(2)清理坝基、岸坡及铺盖地基时,应将树木、草皮、树根、乱石、坟墓以及各种建筑物等全部清除(3)堤基开挖、清除的弃土、杂物、废碴等,均运到指定的场地堆放。审核人交底人接受交底人技术交底记录编号表C2-1工程名称南水北调XXXX交底日期XXXX施工单位XXXX分项工程名称交底提要渠道土方施工交底内容:(1)地面起伏不平时,按水平分层由低处开始逐层填筑;不得顺坡填筑;堤防横断面上的地面坡度陡于1:5时,应将地面坡度削至缓于1:5;本标段起点地面高程从104~109m,地形平整,没有太大起伏,清表后采用平地机刮平,可满足坡度缓于1:5。(2)堤防横断面上的地面坡度陡于1:5时,将地面坡度削至缓于1:5。(3)渠堤碾压施工,分段间有高差连接时,垂直堤轴线方向的各种接缝,以斜面相接,坡度小于1:5。(4)分段作业面的长度不小于100m;考虑到沉降量,渠堤顶填筑高程增加50cm。(5)同一作业面分层统一铺料、统一碾压,整平使用LG850配合TY220推土机。(6)已铺堤料表面在压实前被晒干时,做洒水湿润处理。本标段渠堤填料属于粘性土,采用羊足碾压实填筑层。在新层铺料前,对压光层面作刨毛处理。填筑层检验合格如搁置较久或经过雨淋干湿交替使表面产生疏松层时,复工前须复压处理。(7)局部出现“弹簧土”时,采用翻晒或换填的方法处理。(8)对占压堤身断面临时坡道作缺口处理,将板结老土刨松,与新铺料统一按...
