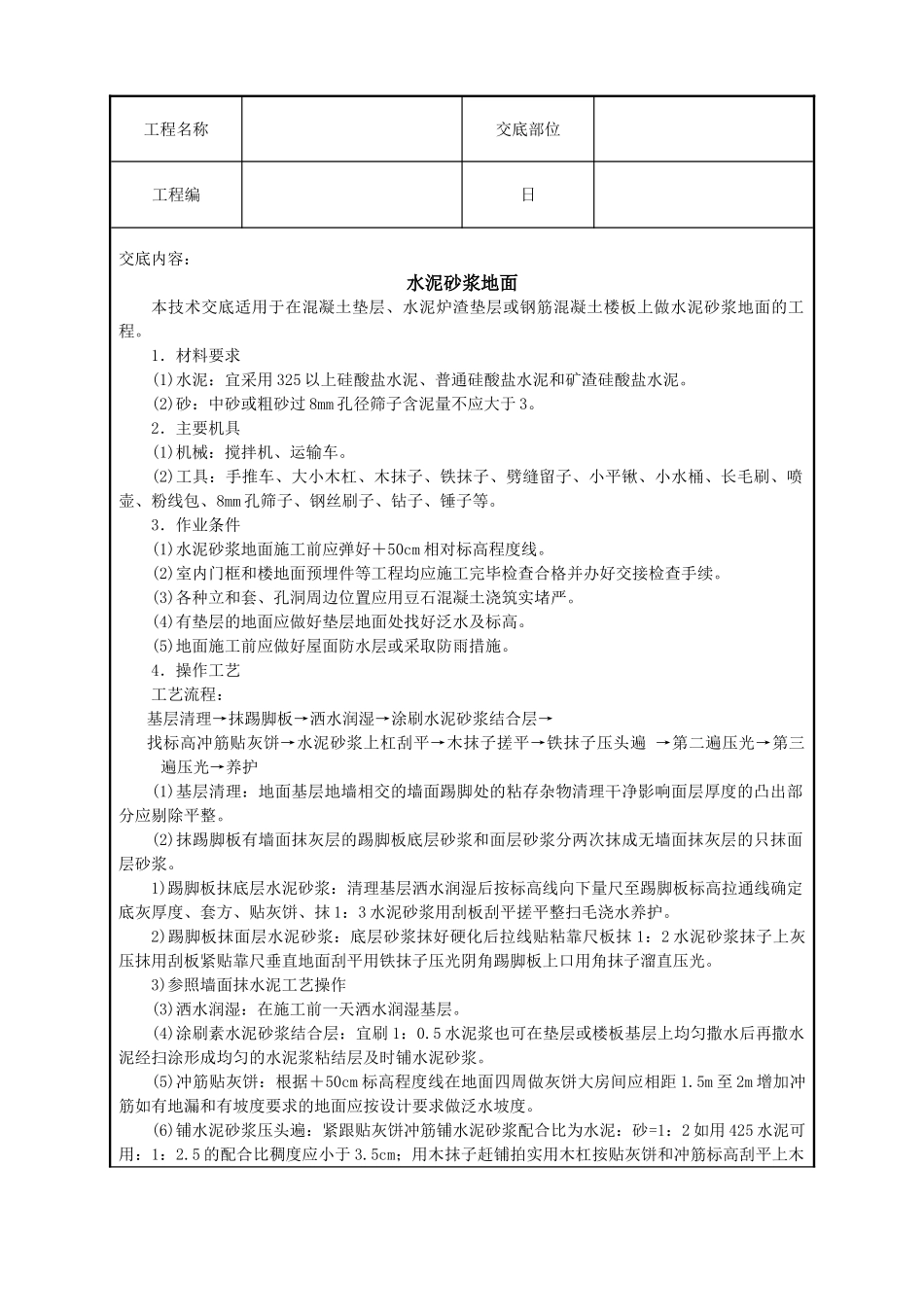

工程名称交底部位工程编日交底内容:水泥砂浆地面本技术交底适用于在混凝土垫层、水泥炉渣垫层或钢筋混凝土楼板上做水泥砂浆地面的工程
1.材料要求(1)水泥:宜采用325以上硅酸盐水泥、普通硅酸盐水泥和矿渣硅酸盐水泥
(2)砂:中砂或粗砂过8mm孔径筛子含泥量不应大于3
2.主要机具(1)机械:搅拌机、运输车
(2)工具:手推车、大小木杠、木抹子、铁抹子、劈缝留子、小平锹、小水桶、长毛刷、喷壶、粉线包、8mm孔筛子、钢丝刷子、钻子、锤子等
3.作业条件(1)水泥砂浆地面施工前应弹好+50cm相对标高程度线
(2)室内门框和楼地面预埋件等工程均应施工完毕检查合格并办好交接检查手续
(3)各种立和套、孔洞周边位置应用豆石混凝土浇筑实堵严
(4)有垫层的地面应做好垫层地面处找好泛水及标高
(5)地面施工前应做好屋面防水层或采取防雨措施
4.操作工艺工艺流程:基层清理→抹踢脚板→洒水润湿→涂刷水泥砂浆结合层→找标高冲筋贴灰饼→水泥砂浆上杠刮平→木抹子搓平→铁抹子压头遍→第二遍压光→第三遍压光→养护(1)基层清理:地面基层地墙相交的墙面踢脚处的粘存杂物清理干净影响面层厚度的凸出部分应剔除平整
(2)抹踢脚板有墙面抹灰层的踢脚板底层砂浆和面层砂浆分两次抹成无墙面抹灰层的只抹面层砂浆
1)踢脚板抹底层水泥砂浆:清理基层洒水润湿后按标高线向下量尺至踢脚板标高拉通线确定底灰厚度、套方、贴灰饼、抹1:3水泥砂浆用刮板刮平搓平整扫毛浇水养护
2)踢脚板抹面层水泥砂浆:底层砂浆抹好硬化后拉线贴粘靠尺板抹1:2水泥砂浆抹子上灰压抹用刮板紧贴靠尺垂直地面刮平用铁抹子压光阴角踢脚板上口用角抹子溜直压光
3)参照墙面抹水泥工艺操作(3)洒水润湿:在施工前一天洒水润湿基层
(4)涂刷素水泥砂浆结合层:宜刷1:0

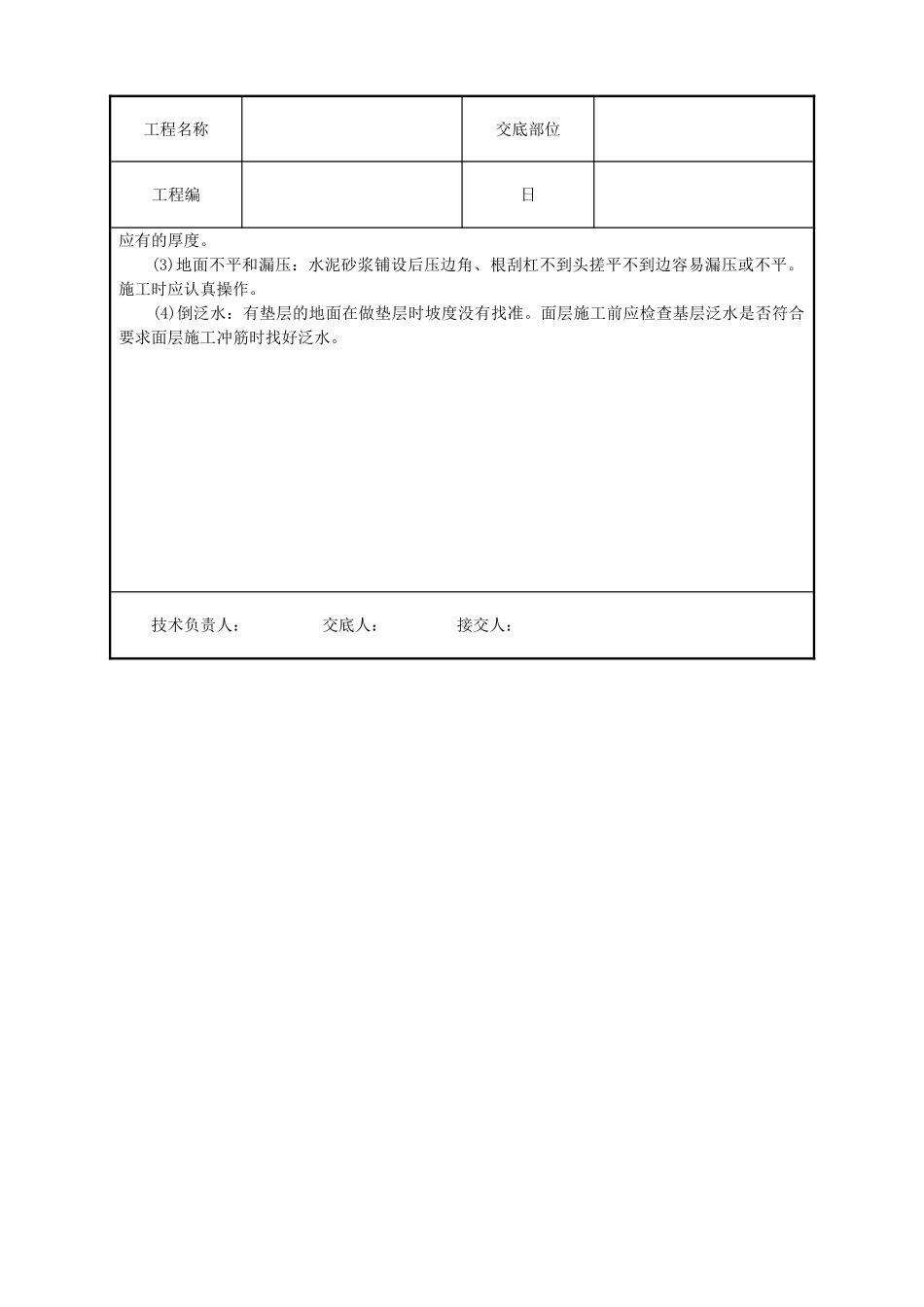

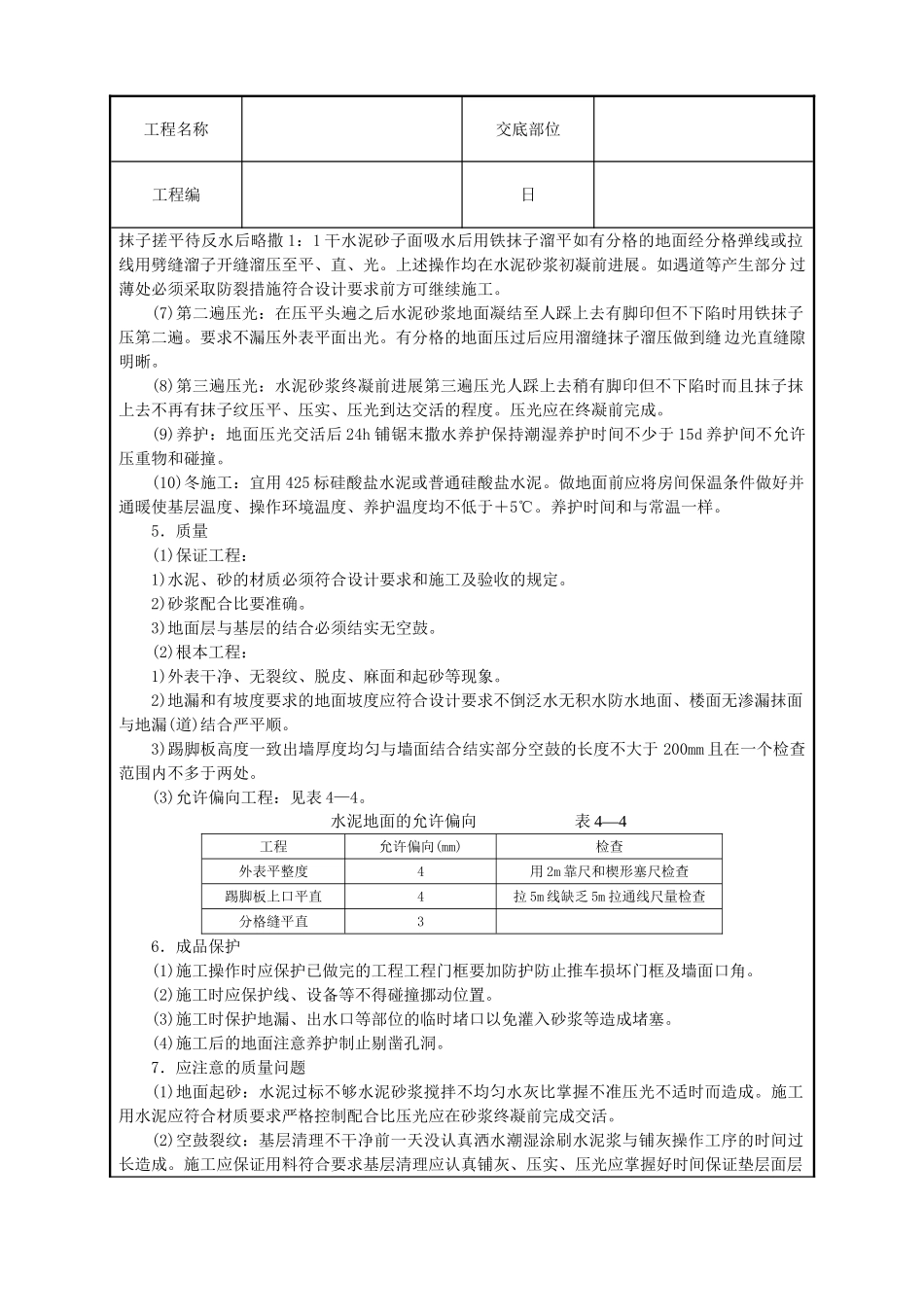

5水泥浆也可在垫层或楼板基层上均匀撒水后再撒水泥经扫涂形成均匀的水泥浆粘结层及时铺水泥砂浆
