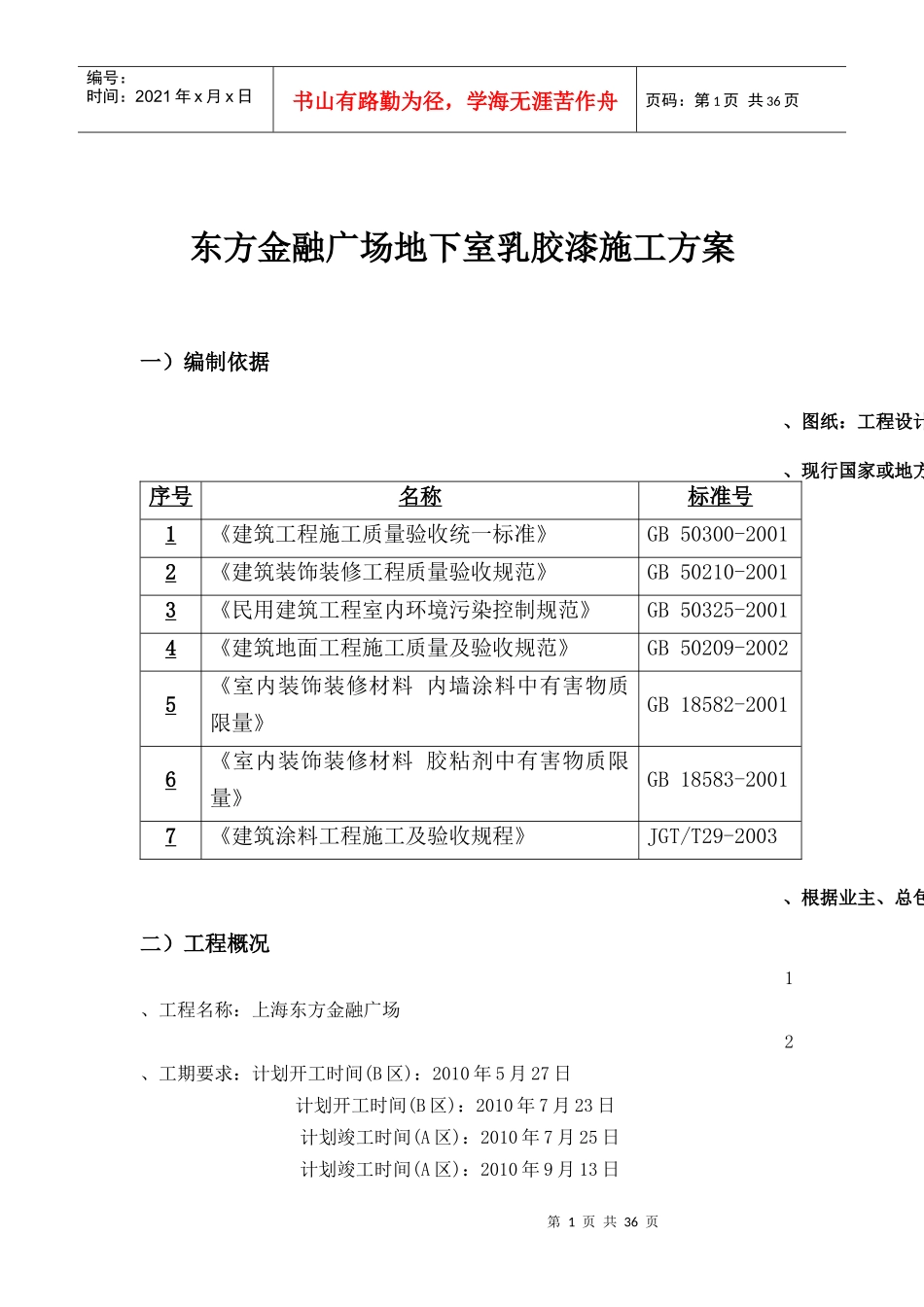

第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共36页东方金融广场地下室乳胶漆施工方案一)编制依据、图纸:工程设计图纸,及相关设计文件(东方金融广场建施、现行国家或地方规范、标准、图集序号名称标准号1《建筑工程施工质量验收统一标准》GB50300-20012《建筑装饰装修工程质量验收规范》GB50210-20013《民用建筑工程室内环境污染控制规范》GB50325-20014《建筑地面工程施工质量及验收规范》GB50209-20025《室内装饰装修材料内墙涂料中有害物质限量》GB18582-20016《室内装饰装修材料胶粘剂中有害物质限量》GB18583-20017《建筑涂料工程施工及验收规程》JGT/T29-2003、根据业主、总包下发的装修做法及书面文件或通知二)工程概况1、工程名称:上海东方金融广场2、工期要求:计划开工时间(B区):2010年5月27日计划开工时间(B区):2010年7月23日计划竣工时间(A区):2010年7月25日计划竣工时间(A区):2010年9月13日第2页共36页第1页共36页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共36页3、质量标准:优良三)施工部署1、工程目标工期要求:B区(60日历天)A区(50日历天)B区地下室顶棚(20日历天)质量目标:优良

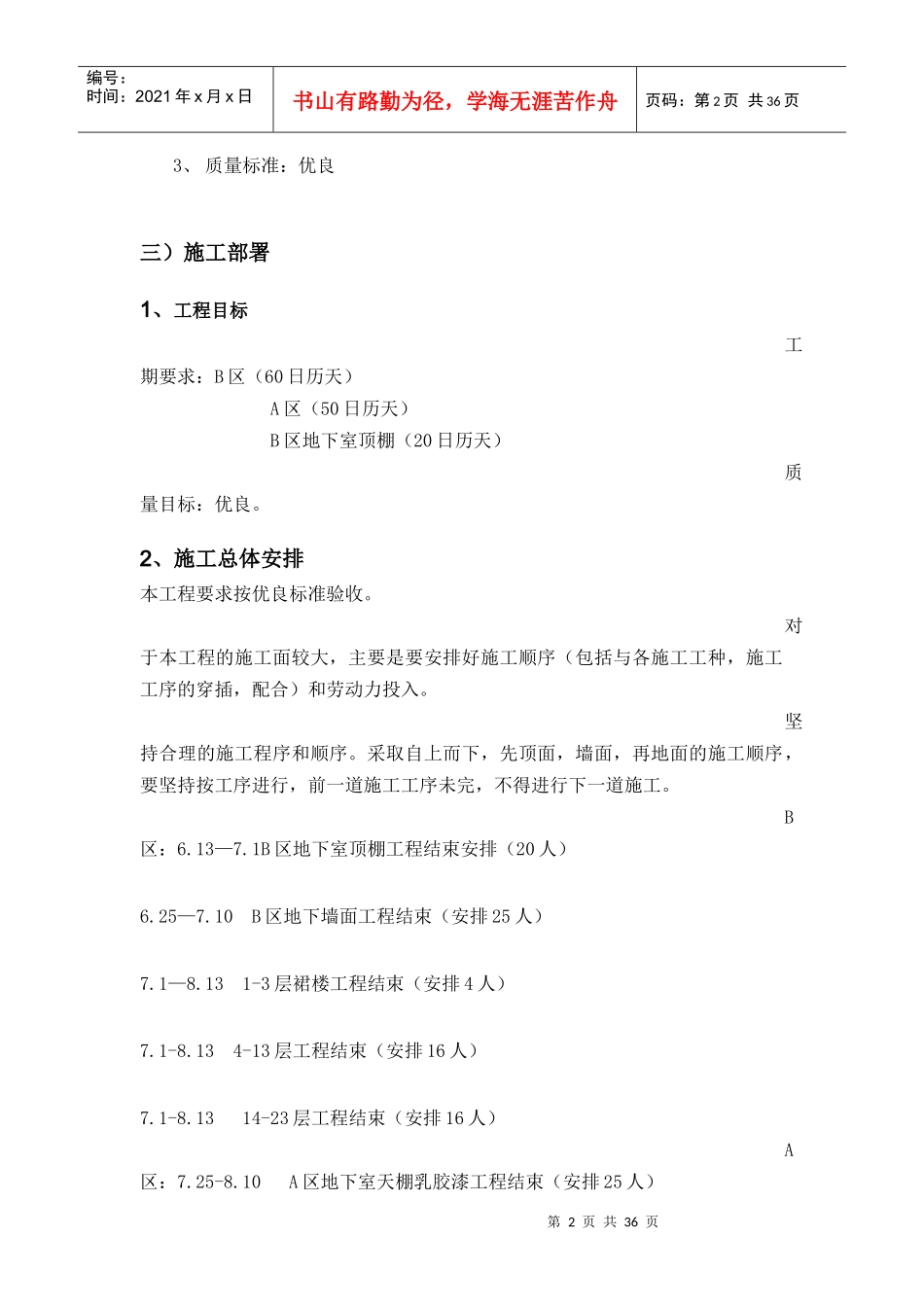

2、施工总体安排本工程要求按优良标准验收
对于本工程的施工面较大,主要是要安排好施工顺序(包括与各施工工种,施工工序的穿插,配合)和劳动力投入
坚持合理的施工程序和顺序
采取自上而下,先顶面,墙面,再地面的施工顺序,要坚持按工序进行,前一道施工工序未完,不得进行下一道施工
1B区地下室顶棚工程结束安排(20人)6
10B区地下墙面工程结束(安排25人)7

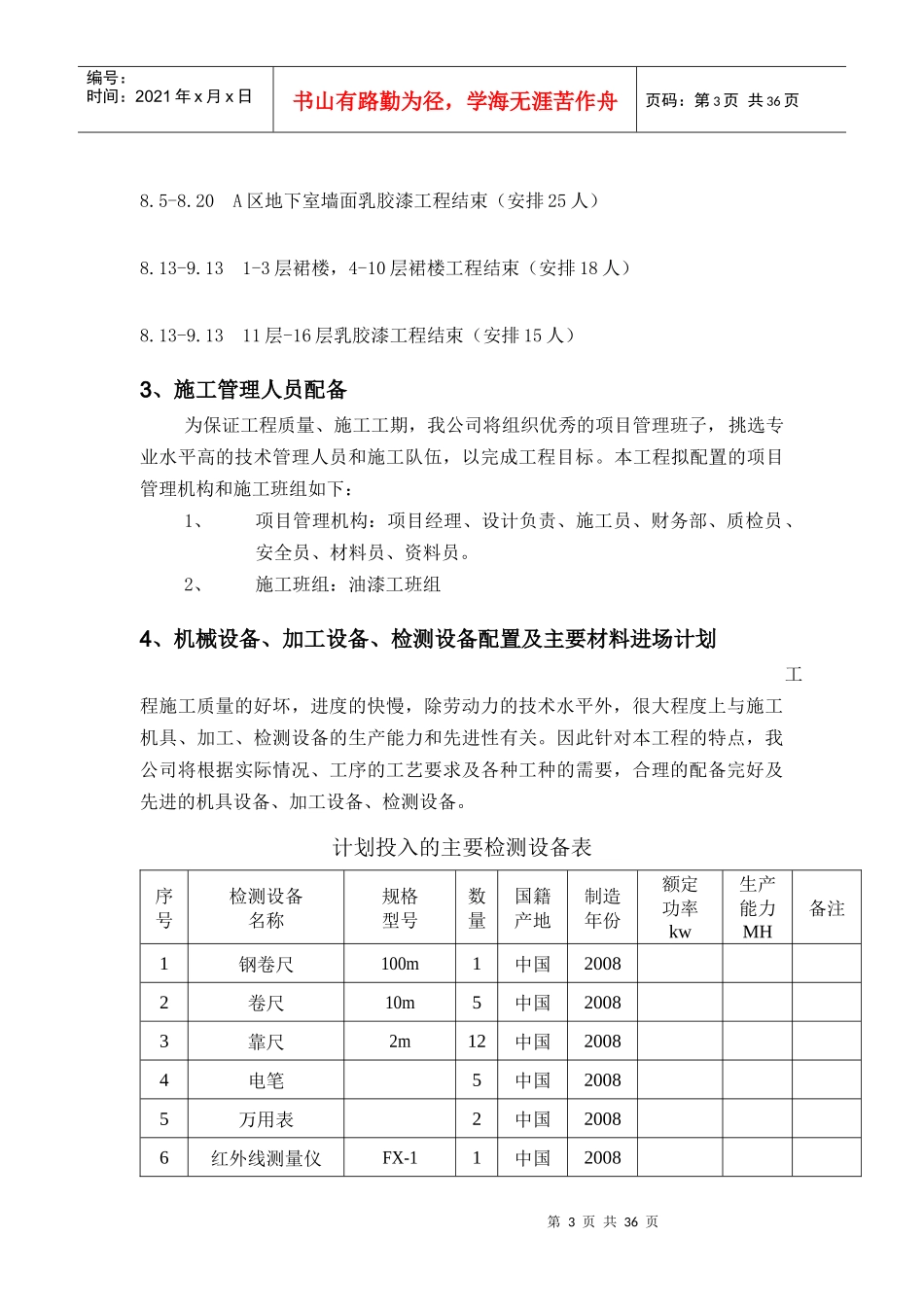

131-3层裙楼工程结束(安
