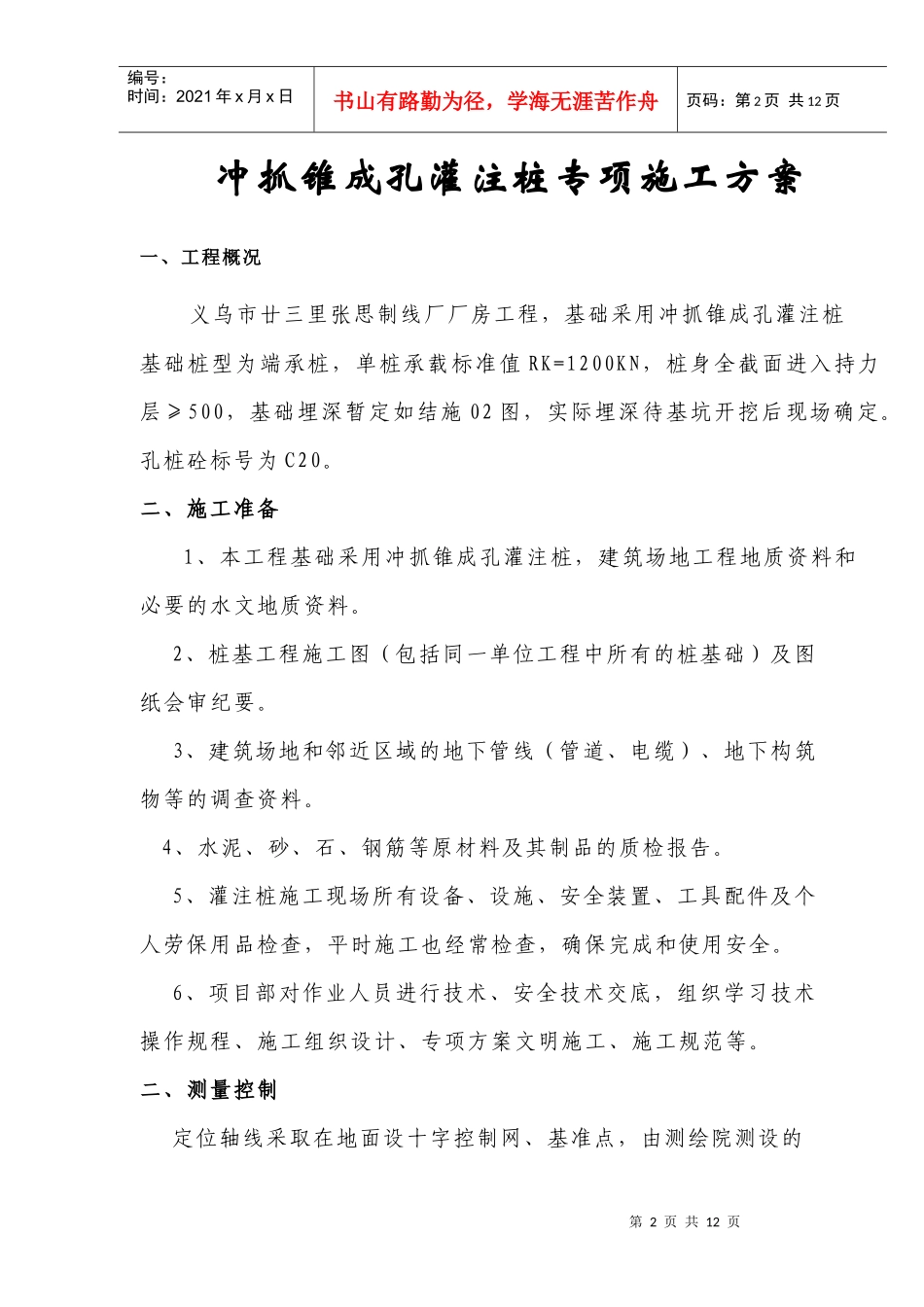

第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共12页义乌市廿三里张思制线厂厂房工程孔桩专项施工方案编制人:审核人:批准人:义乌市土木建筑工程有限公司第2页共12页第1页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共12页冲抓锥成孔灌注桩专项施工方案一、工程概况义乌市廿三里张思制线厂厂房工程,基础采用冲抓锥成孔灌注桩基础桩型为端承桩,单桩承载标准值RK=1200KN,桩身全截面进入持力层≥500,基础埋深暂定如结施02图,实际埋深待基坑开挖后现场确定
孔桩砼标号为C20
二、施工准备1、本工程基础采用冲抓锥成孔灌注桩,建筑场地工程地质资料和必要的水文地质资料
2、桩基工程施工图(包括同一单位工程中所有的桩基础)及图纸会审纪要
3、建筑场地和邻近区域的地下管线(管道、电缆)、地下构筑物等的调查资料
4、水泥、砂、石、钢筋等原材料及其制品的质检报告
5、灌注桩施工现场所有设备、设施、安全装置、工具配件及个人劳保用品检查,平时施工也经常检查,确保完成和使用安全
6、项目部对作业人员进行技术、安全技术交底,组织学习技术操作规程、施工组织设计、专项方案文明施工、施工规范等

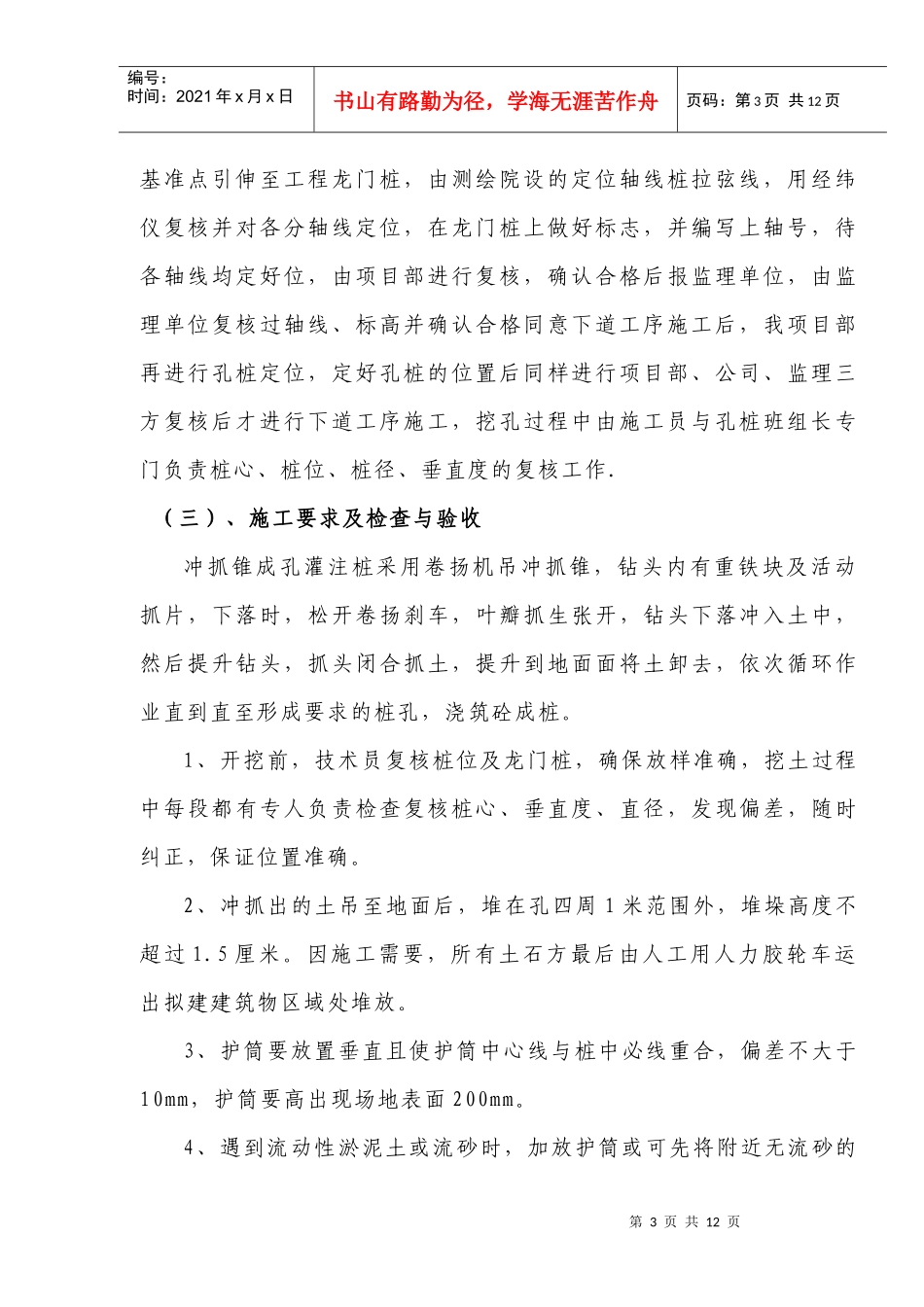

二、测量控制定位轴线采取在地面设十字控制网、基准点,由测绘院测设的第3页共12页第2页共12页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共12页基准点引伸至工程龙门桩,由测绘院设的定位轴线桩拉弦线,用经纬仪复核并对各分轴线定位,在龙门桩上做好标志,并编写上轴号,待各轴线均定好位,由项目部进行复核,确认合格后报监理单位,由监理单位复核过轴线、标高并确认合格同意下道工序施工后,我项目部再进行孔桩定位,定好孔桩的位置后同样进行项目部、公司、监理三方复核后才进行下道工序施工,挖孔过程中由施工员与孔桩班组长专门负责桩心、
