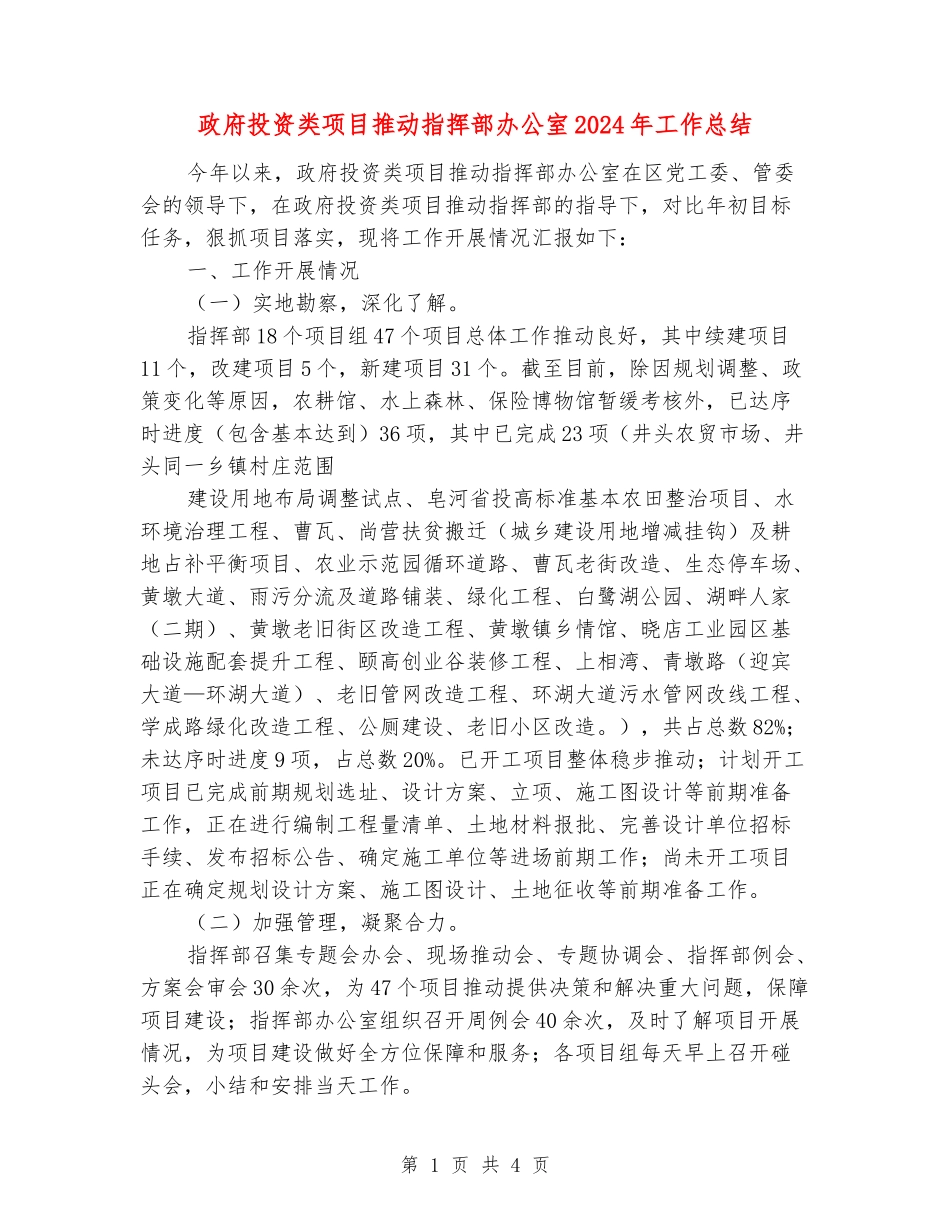

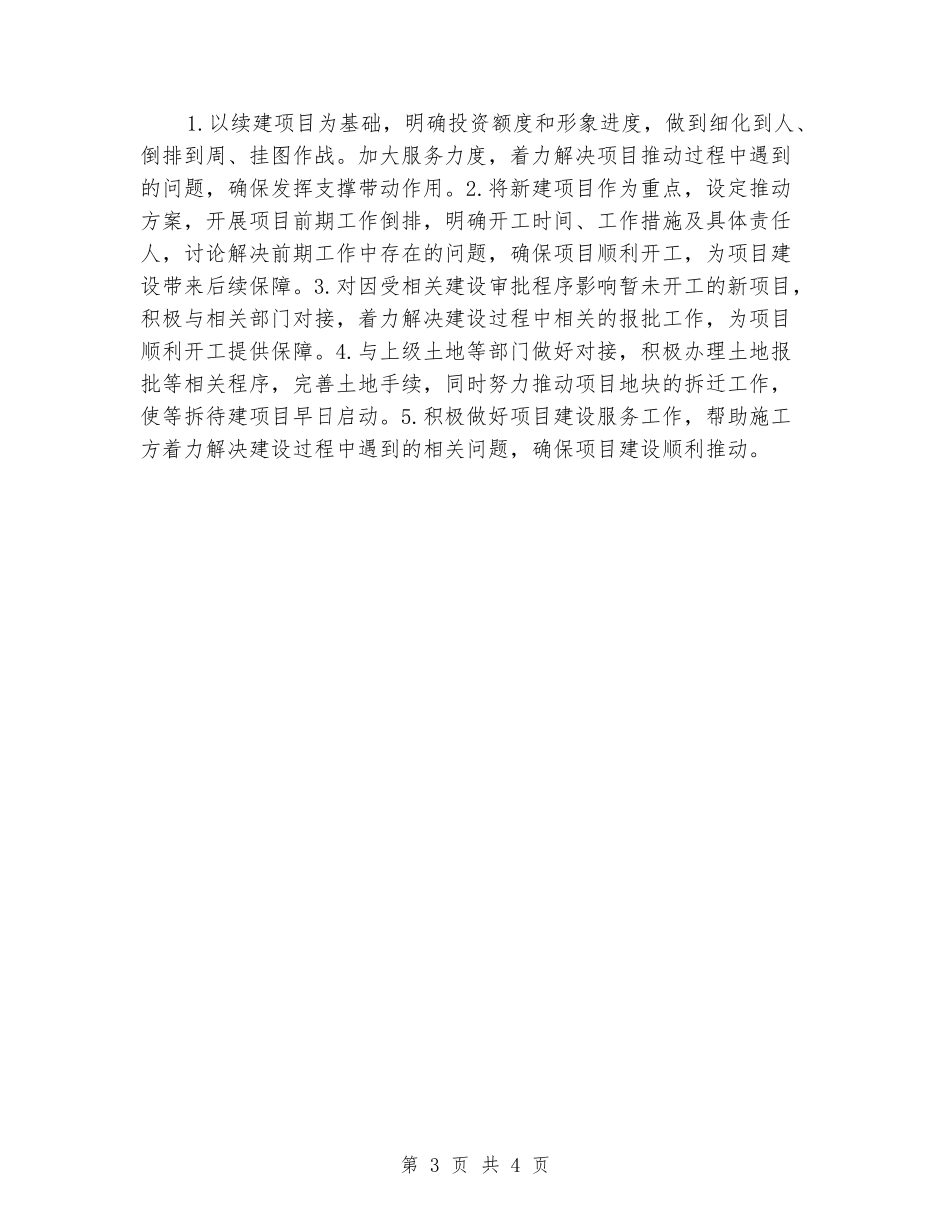

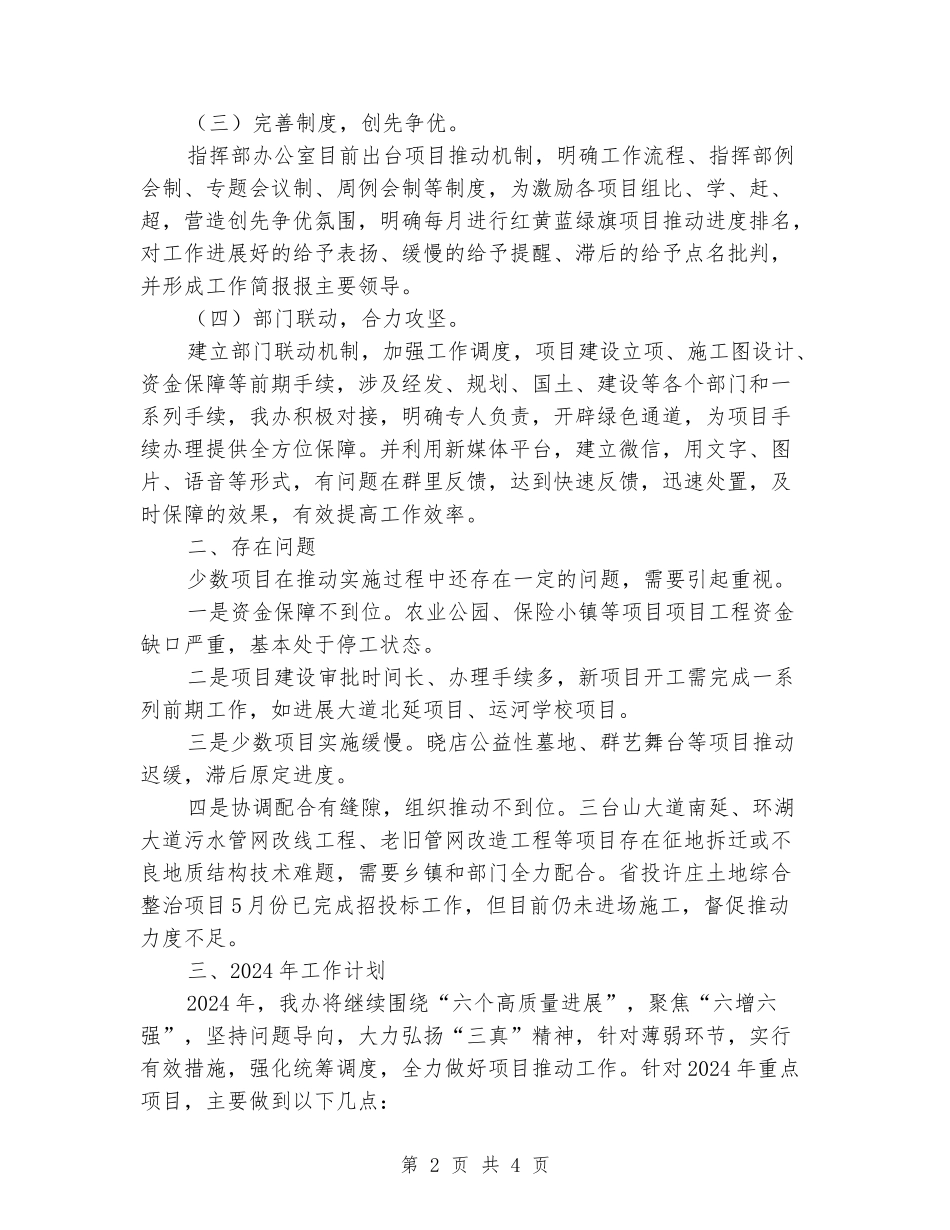

政府投资类项目推动指挥部办公室2024年工作总结今年以来,政府投资类项目推动指挥部办公室在区党工委、管委会的领导下,在政府投资类项目推动指挥部的指导下,对比年初目标任务,狠抓项目落实,现将工作开展情况汇报如下:一、工作开展情况(一)实地勘察,深化了解
指挥部18个项目组47个项目总体工作推动良好,其中续建项目11个,改建项目5个,新建项目31个
截至目前,除因规划调整、政策变化等原因,农耕馆、水上森林、保险博物馆暂缓考核外,已达序时进度(包含基本达到)36项,其中已完成23项(井头农贸市场、井头同一乡镇村庄范围建设用地布局调整试点、皂河省投高标准基本农田整治项目、水环境治理工程、曹瓦、尚营扶贫搬迁(城乡建设用地增减挂钩)及耕地占补平衡项目、农业示范园循环道路、曹瓦老街改造、生态停车场、黄墩大道、雨污分流及道路铺装、绿化工程、白鹭湖公园、湖畔人家(二期)、黄墩老旧街区改造工程、黄墩镇乡情馆、晓店工业园区基础设施配套提升工程、颐高创业谷装修工程、上相湾、青墩路(迎宾大道—环湖大道)、老旧管网改造工程、环湖大道污水管网改线工程、学成路绿化改造工程、公厕建设、老旧小区改造
),共占总数82%;未达序时进度9项,占总数20%
已开工项目整体稳步推动;计划开工项目已完成前期规划选址、设计方案、立项、施工图设计等前期准备工作,正在进行编制工程量清单、土地材料报批、完善设计单位招标手续、发布招标公告、确定施工单位等进场前期工作;尚未开工项目正在确定规划设计方案、施工图设计、土地征收等前期准备工作
(二)加强管理,凝聚合力
指挥部召集专题会办会、现场推动会、专题协调会、指挥部例会、方案会审会30余次,为47个项目推动提供决策和解决重大问题,保障项目建设;指挥部办公室组织召开周例会40余次,及时了解项目开展情况,为项目建设做好全方位保障和服务;各项目组每天早上召开碰头会,小结和安排当天工作
