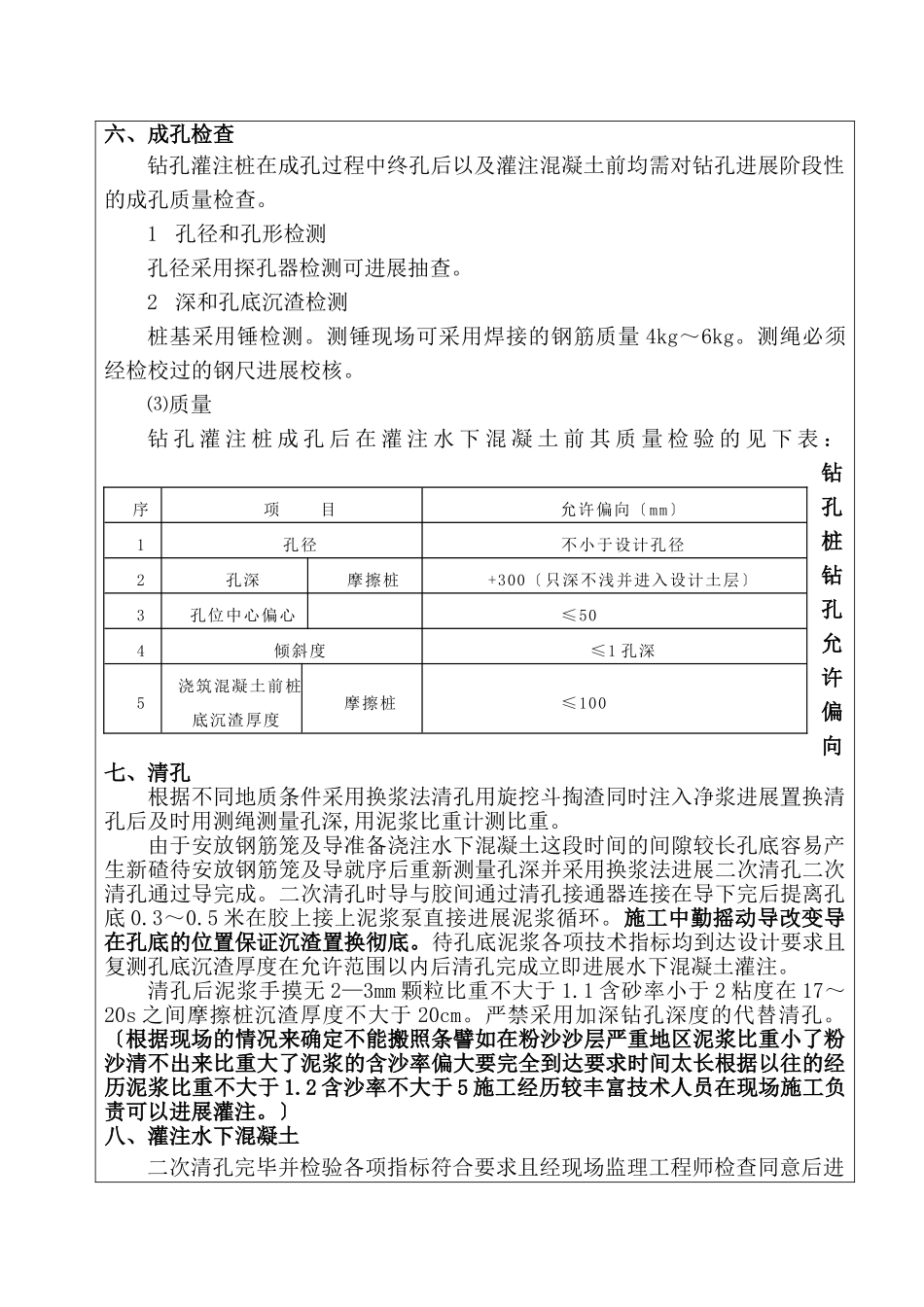

技术交底书工程名称理工大学特大桥交底内容钻孔灌注桩施工交底时间2021.1.23交底地点工程部工程部交底人被交底人代表钻孔灌注桩施工一、施工前准备1.场地准备:根据设计要求合理布置施工场地平整场地后后测量组人员将所有桩位放出并在每一个桩位上钉好十字保护桩。钻机底盘安置时不可直接置于松散的填土之上以免钻机施工中产生倾斜;钻机的安置同时要考虑钻孔施工中孔口出土清运的方便。2.施工前充分理解地下有无高压线、光缆等线路如不明确地下线走向。二、安装钻具钻具要有足够的刚度根据施工图纸的要求确定钻头直径钻头直径比钻孔规定直径可以小1㎝但要保证设计孔径确保不会有过大充盈系数。三、埋设钢护筒护筒直径比桩径大200-300mm以便钻头在孔内升降。护筒的制作及埋设的原那么:⑴护筒采用钢护筒长度2m-6m左右。⑵护筒埋设时要保证护筒中心线与桩中心线重合且要保证护筒壁上下垂直。⑶所有钢护筒埋设后顶部应高出地面0.5m且应高出地下水面1.5-2m四周用粘土夯实以防护筒渗漏泥浆。本地水位较低这是对成孔、护孔较为有利的一个方面。⑷护筒埋设时在护筒顶面挂好十字线将十字线中心与已标定好的桩中心线垂直对中保证护筒平面位置偏向不大于5cm埋设中保证护筒斜度不大于1。四、钻机就位钻机就位前由技术人员对原定桩位进展复核桩位偏向符合设计及施工要求〔不大于5cm〕并用“+字线〞定位。要求钻机平台底面平整且钻杆竖直钻进时随时校验确保钻机钻杆竖直。钻机就位时要事先检查钻机的性能状态是否良好。桩机定位要准确、程度、竖直、稳固钻机导杆中心线、盘旋盘中心线、护筒中心线必须保持在同一直线。五、钻孔护筒埋设完毕、钻机就位并注入泥浆前方可开钻泥浆要求用质量好的膨润土进展造浆泥浆比重在砂土、软性土等易坍孔的土层中加大泥浆比重1.1以上。填写钻孔记录表注意土层地质变化。六、成孔检查钻孔灌注桩在成孔过程中终孔后以及灌注混凝土前均需对钻孔进展阶段性的成孔质量检查。1孔径和孔形检测孔径采用探孔器检测可进展抽查。2深和孔底沉渣检测桩基采用锤检测。测锤现场可采用焊接的钢筋质量4kg~6kg。测绳必须经检校过的钢尺进展校核。⑶质量钻孔灌注桩成孔后在灌注水下混凝土前其质量检验的见下表:钻孔桩钻孔允许偏向七、清孔根据不同地质条件采用换浆法清孔用旋挖斗掏渣同时注入净浆进展置换清孔后及时用测绳测量孔深,用泥浆比重计测比重。由于安放钢筋笼及导准备浇注水下混凝土这段时间的间隙较长孔底容易产生新碴待安放钢筋笼及导就序后重新测量孔深并采用换浆法进展二次清孔二次清孔通过导完成。二次清孔时导与胶间通过清孔接通器连接在导下完后提离孔底0.3~0.5米在胶上接上泥浆泵直接进展泥浆循环。施工中勤摇动导改变导在孔底的位置保证沉渣置换彻底。待孔底泥浆各项技术指标均到达设计要求且复测孔底沉渣厚度在允许范围以内后清孔完成立即进展水下混凝土灌注。清孔后泥浆手摸无2—3mm颗粒比重不大于1.1含砂率小于2粘度在17~20s之间摩擦桩沉渣厚度不大于20cm。严禁采用加深钻孔深度的代替清孔。〔根据现场的情况来确定不能搬照条譬如在粉沙沙层严重地区泥浆比重小了粉沙清不出来比重大了泥浆的含沙率偏大要完全到达要求时间太长根据以往的经历泥浆比重不大于1.2含沙率不大于5施工经历较丰富技术人员在现场施工负责可以进展灌注。〕八、灌注水下混凝土二次清孔完毕并检验各项指标符合要求且经现场监理工程师检查同意后进序项目允许偏向〔mm〕1孔径不小于设计孔径2孔深摩擦桩+300〔只深不浅并进入设计土层〕3孔位中心偏心≤504倾斜度≤1孔深5浇筑混凝土前桩底沉渣厚度摩擦桩≤100展水下混凝土灌注。⑴水下混凝土要求混凝土拌和严格按照配比进展混凝土到现场时按照要求做扩展度含气量入模温度以及坍落度混凝土的坍落度控制在18~22cm之间并有很好的和易性需保证灌注工作在首批混凝土初凝以前的时间完成。3凝土灌注导导要依次下放,全部下入孔内后,应放到孔底,以便核对导长度及孔深,然后提起30~40cm进展二次清孔。导下放次序和每节的长度都要记清楚以便拆时作为根据。下导时防止碰撞钢筋笼导支撑架用型钢制作支撑架支垫在钻孔平台上用于支撑悬吊导。混凝土灌注...
