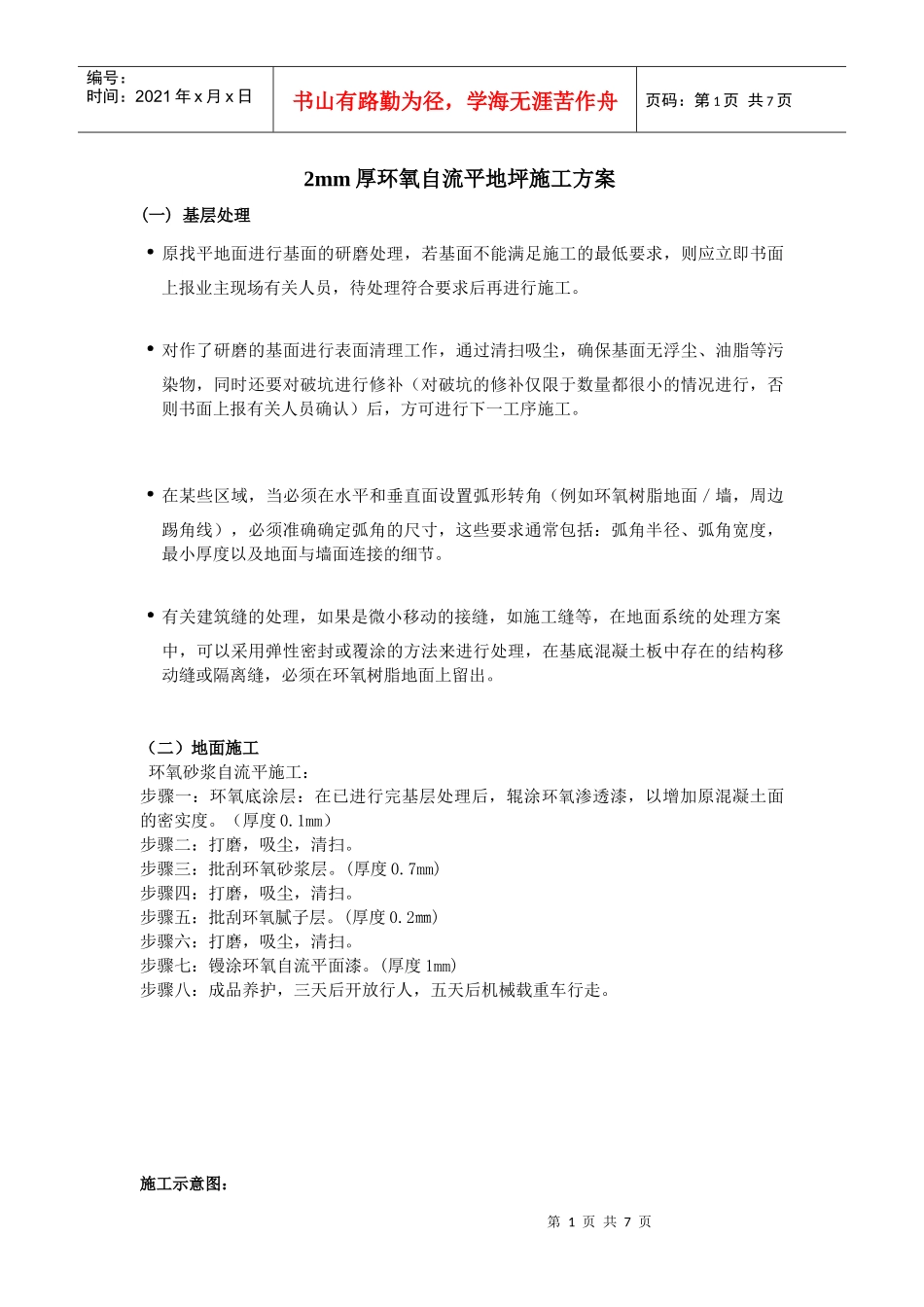

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页2mm厚环氧自流平地坪施工方案(一)基层处理·原找平地面进行基面的研磨处理,若基面不能满足施工的最低要求,则应立即书面上报业主现场有关人员,待处理符合要求后再进行施工
·对作了研磨的基面进行表面清理工作,通过清扫吸尘,确保基面无浮尘、油脂等污染物,同时还要对破坑进行修补(对破坑的修补仅限于数量都很小的情况进行,否则书面上报有关人员确认)后,方可进行下一工序施工
·在某些区域,当必须在水平和垂直面设置弧形转角(例如环氧树脂地面/墙,周边踢角线),必须准确确定弧角的尺寸,这些要求通常包括:弧角半径、弧角宽度,最小厚度以及地面与墙面连接的细节
·有关建筑缝的处理,如果是微小移动的接缝,如施工缝等,在地面系统的处理方案中,可以采用弹性密封或覆涂的方法来进行处理,在基底混凝土板中存在的结构移动缝或隔离缝,必须在环氧树脂地面上留出
(二)地面施工环氧砂浆自流平施工:步骤一:环氧底涂层:在已进行完基层处理后,辊涂环氧渗透漆,以增加原混凝土面的密实度
1mm)步骤二:打磨,吸尘,清扫
步骤三:批刮环氧砂浆层
7mm)步骤四:打磨,吸尘,清扫
步骤五:批刮环氧腻子层
2㎜)步骤六:打磨,吸尘,清扫
步骤七:镘涂环氧自流平面漆
(厚度1mm)步骤八:成品养护,三天后开放行人,五天后机械载重车行走

施工示意图:第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页(三)地板伸缩缝的处理方法1)有微小移动的接缝,如施工缝等,在协宝地面系统的处理方案中,可以采用弹性密封式覆涂的方法进行处理,如采用覆涂方法处理时,应在接缝处先采用环氧玻纤布作加强处理

2)地面找平混凝土有不规则的裂缝,先把该裂缝凿成V字型的缝隙,深度约为5mm或以上,然
