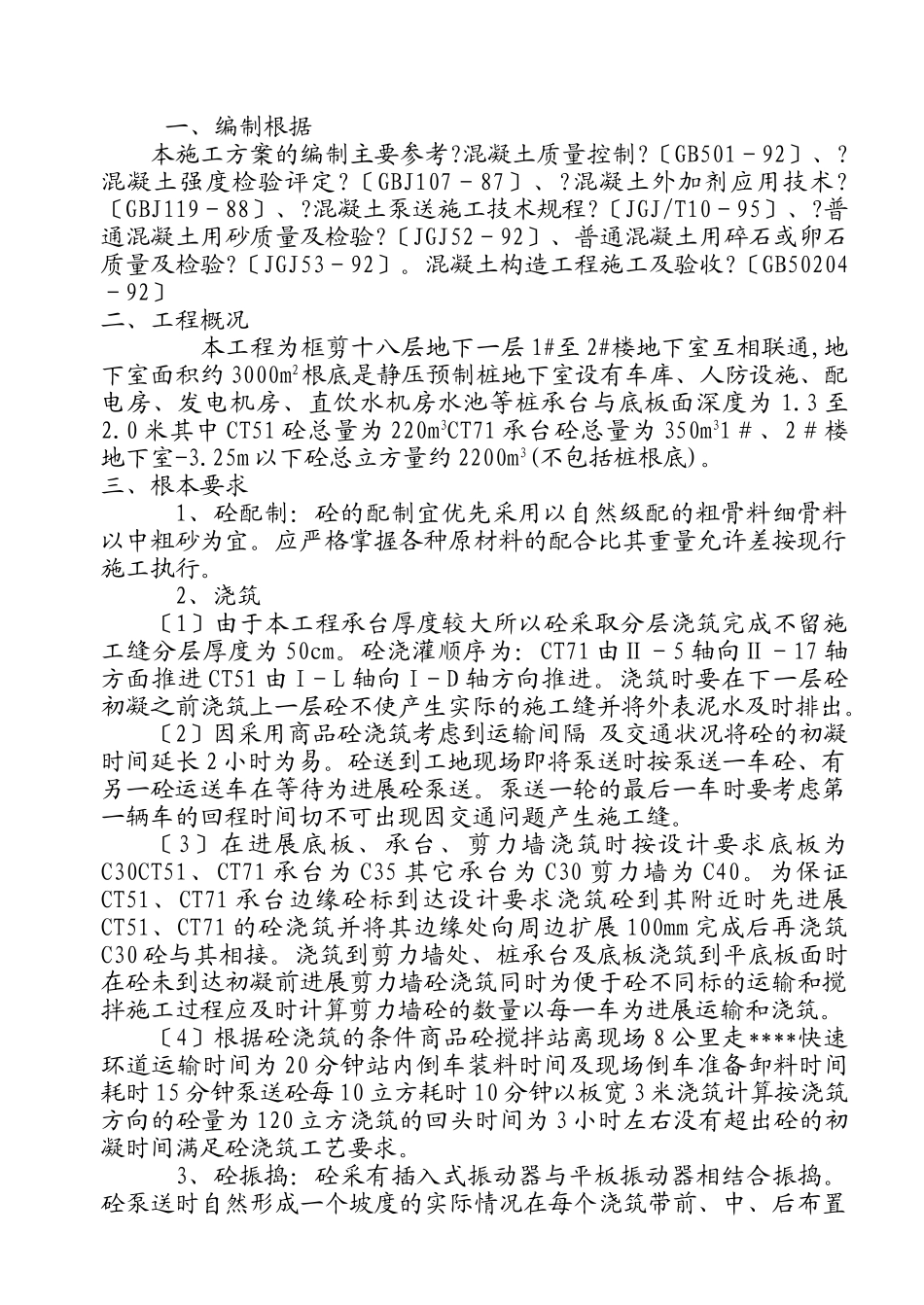

一、编制根据本施工方案的编制主要参考
混凝土质量控制
〔GB501-92〕、
混凝土强度检验评定
〔GBJ107-87〕、
混凝土外加剂应用技术
〔GBJ119-88〕、
混凝土泵送施工技术规程
〔JGJ/T10-95〕、
普通混凝土用砂质量及检验
〔JGJ52-92〕、普通混凝土用碎石或卵石质量及检验
〔JGJ53-92〕
混凝土构造工程施工及验收
〔GB50204-92〕二、工程概况本工程为框剪十八层地下一层1#至2#楼地下室互相联通,地下室面积约3000m2根底是静压预制桩地下室设有车库、人防设施、配电房、发电机房、直饮水机房水池等桩承台与底板面深度为1
0米其中CT51砼总量为220m3CT71承台砼总量为350m31#、2#楼地下室-3
25m以下砼总立方量约2200m3(不包括桩根底)
三、根本要求1、砼配制:砼的配制宜优先采用以自然级配的粗骨料细骨料以中粗砂为宜
应严格掌握各种原材料的配合比其重量允许差按现行施工执行
2、浇筑〔1〕由于本工程承台厚度较大所以砼采取分层浇筑完成不留施工缝分层厚度为50cm
砼浇灌顺序为:CT71由Ⅱ-5轴向Ⅱ-17轴方面推进CT51由I-L轴向I-D轴方向推进
浇筑时要在下一层砼初凝之前浇筑上一层砼不使产生实际的施工缝并将外表泥水及时排出
〔2〕因采用商品砼浇筑考虑到运输间隔及交通状况将砼的初凝时间延长2小时为易
砼送到工地现场即将泵送时按泵送一车砼、有另一砼运送车在等待为进展砼泵送
泵送一轮的最后一车时要考虑第一辆车的回程时间切不可出现因交通问题产生施工缝
〔3〕在进展底板、承台、剪力墙浇筑时按设计要求底板为C30CT51、CT71承台为C35其它承台为C30剪力墙为C40
为保证CT51、CT71承台边缘砼标到达设计要求浇筑砼到其附近时先进展CT51、CT71的砼浇筑并将其边缘处向周边扩展100mm完成后再浇筑C30
