增城新塘镇永和污水处理系统搜集网工程〔跨荔新公路段〕监理实施细那么编制:审批:单位:中机国际工程设计研究院日:二0一一年四月二十一、工程概况:本标段根据网施工图布置分为2个子项分别为:香山大道跨荔新公路路口上接荔新公路以北段污水干下接香山大道、荔新公路以南段污水干全长160米径DN1500mm
荔新公路段〔沙宁公路—沙埔大道〕污水干上接沙宁公路另一接口承接新誉南路两条污水干穿荔新公路后接入荔新公路干下接入沙埔大道污水干会聚流往永和污水厂全长670米
径分别为:DN1200mm、DN1350mm、DN1650mm

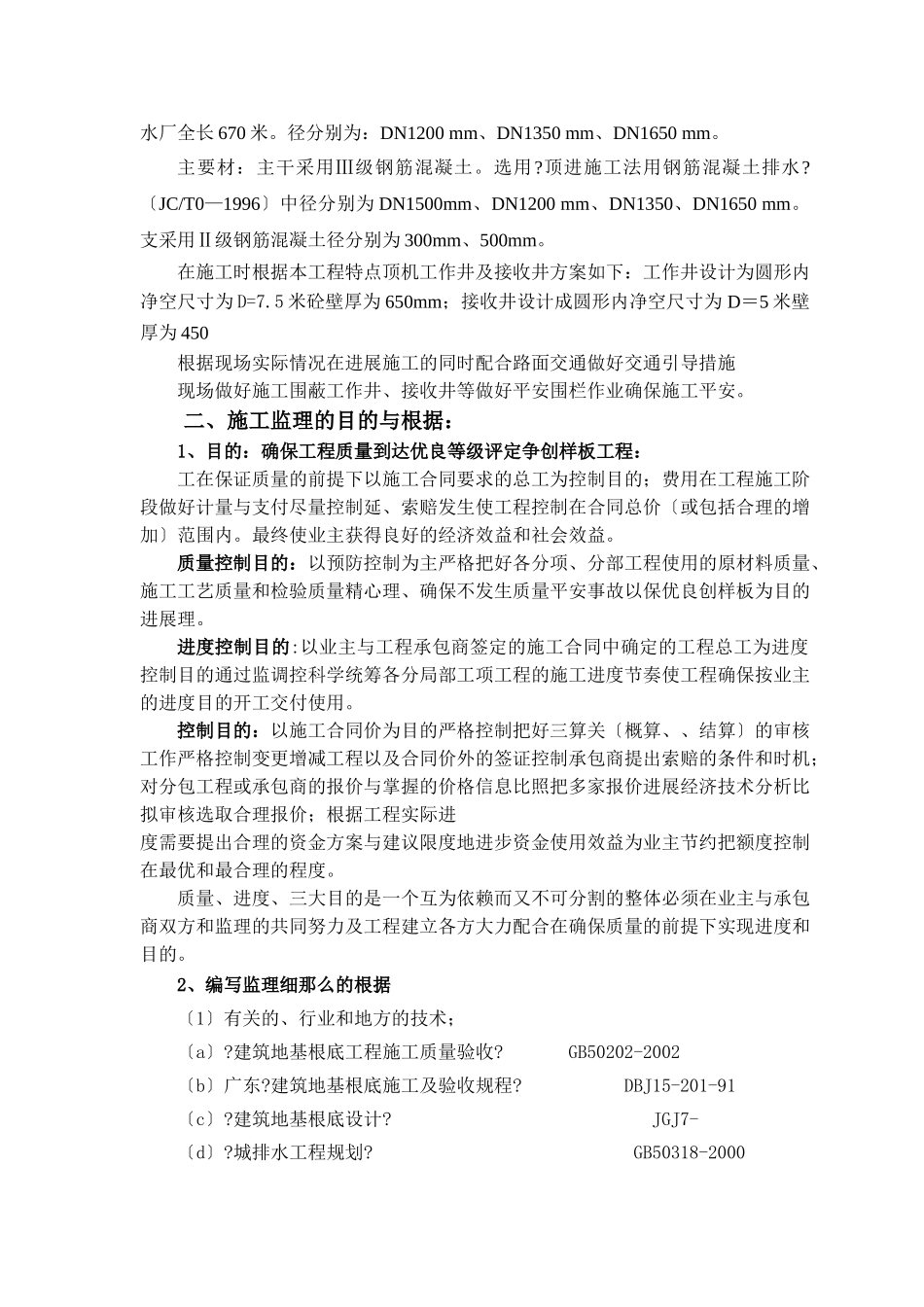

主要材:主干采用Ⅲ级钢筋混凝土
顶进施工法用钢筋混凝土排水
〔JC/T0—1996〕中径分别为DN1500mm、DN1200mm、DN1350、DN1650mm
支采用Ⅱ级钢筋混凝土径分别为300mm、500mm
在施工时根据本工程特点顶机工作井及接收井方案如下:工作井设计为圆形内净空尺寸为D=7
5米砼壁厚为650mm;接收井设计成圆形内净空尺寸为D=5米壁厚为450根据现场实际情况在进展施工的同时配合路面交通做好交通引导措施现场做好施工围蔽工作井、接收井等做好平安围栏作业确保施工平安

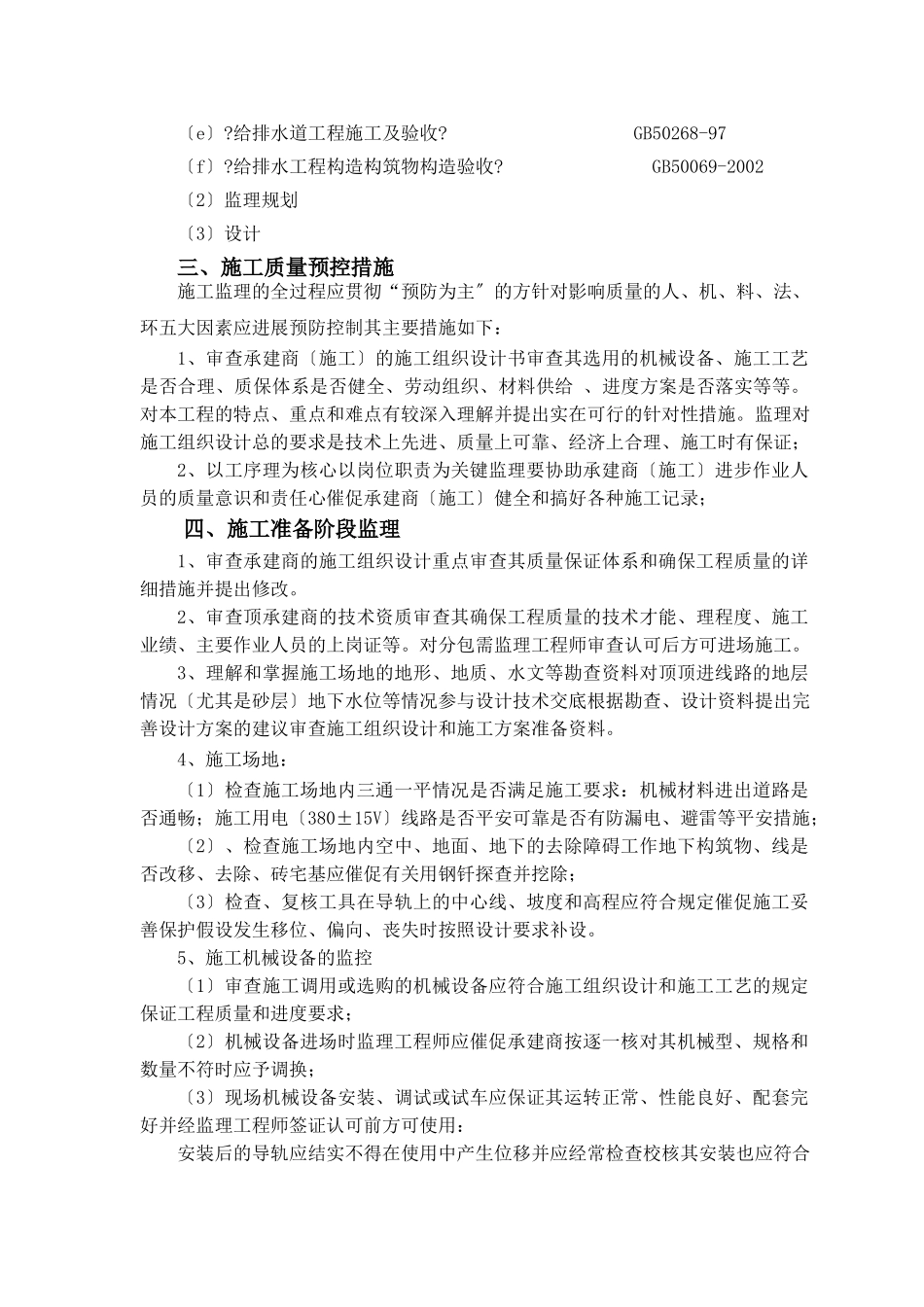

二、施工监理的目的与根据:1、目的:确保工程质量到达优良等级评定争创样板工程:工在保证质量的前提下以施工合同要求的总工为控制目的;费用在工程施工阶段做好计量与支付尽量控制延、索赔发生使工程控制在合同总价〔或包括合理的增加〕范围内
最终使业主获得良好的经济效益和社会效益
质量控制目的:以预防控制为主严格把好各分项、分部工程使用的原材料质量、施工工艺质量和检验质量精心理、确保不发生质量平安事故以保优良创样板为目的进展理
进度控制目的:以业主与工程承包商签定的施工合同中确定的工程总工为进度控制目的通过监调控科学统筹各分局部工项工程的施工进度节奏使工程确保按业主的进度目的开工交付使用
