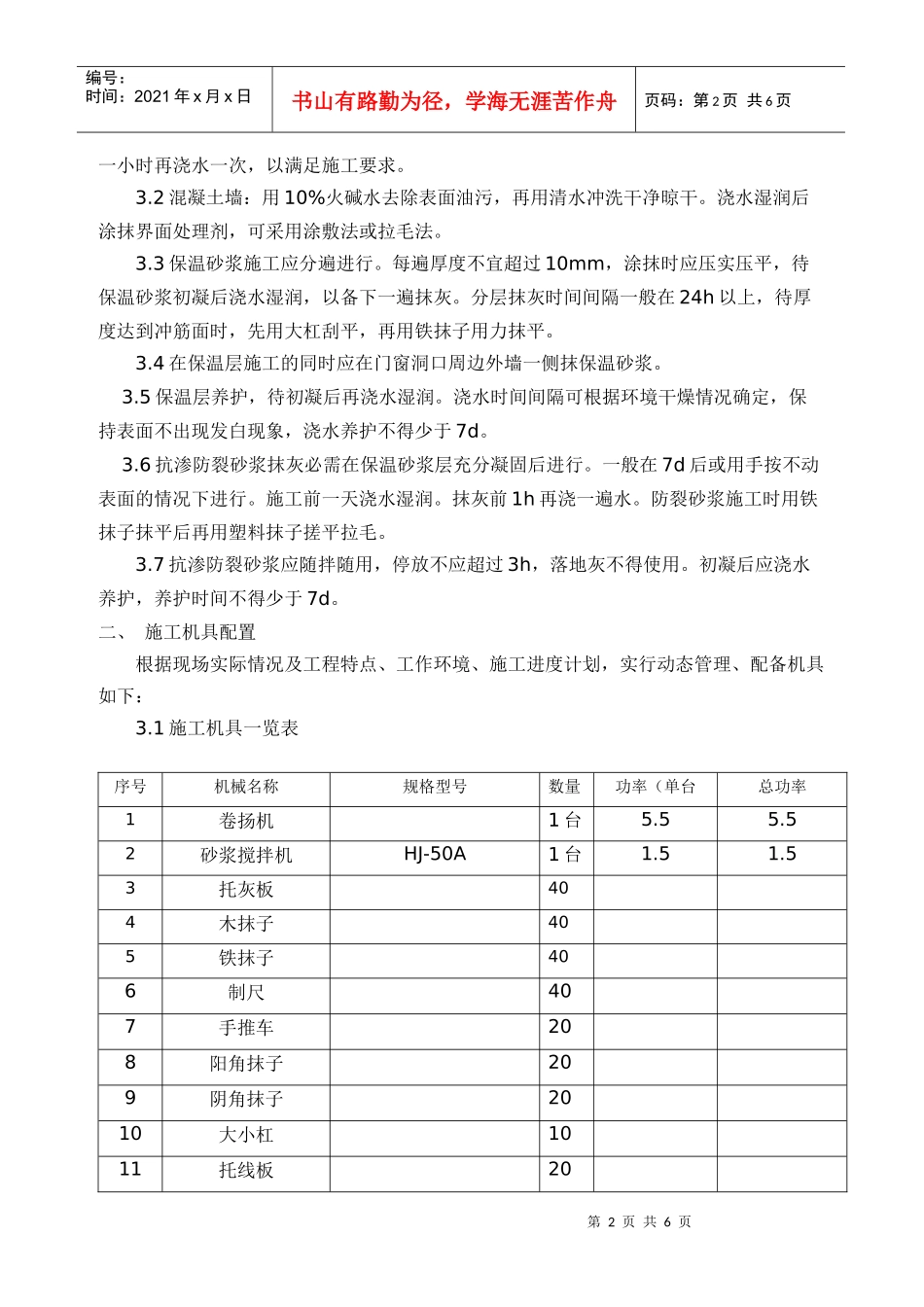

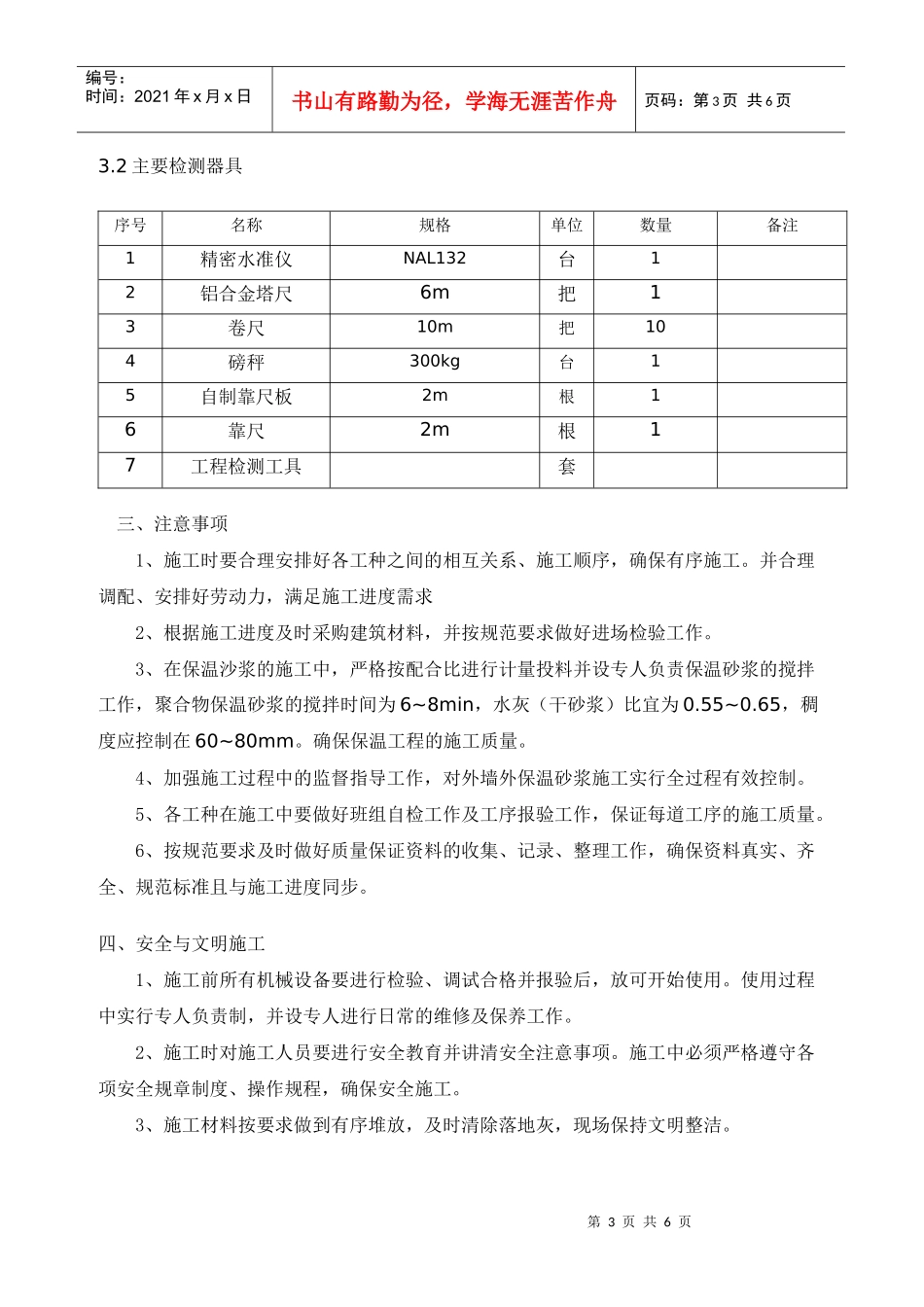

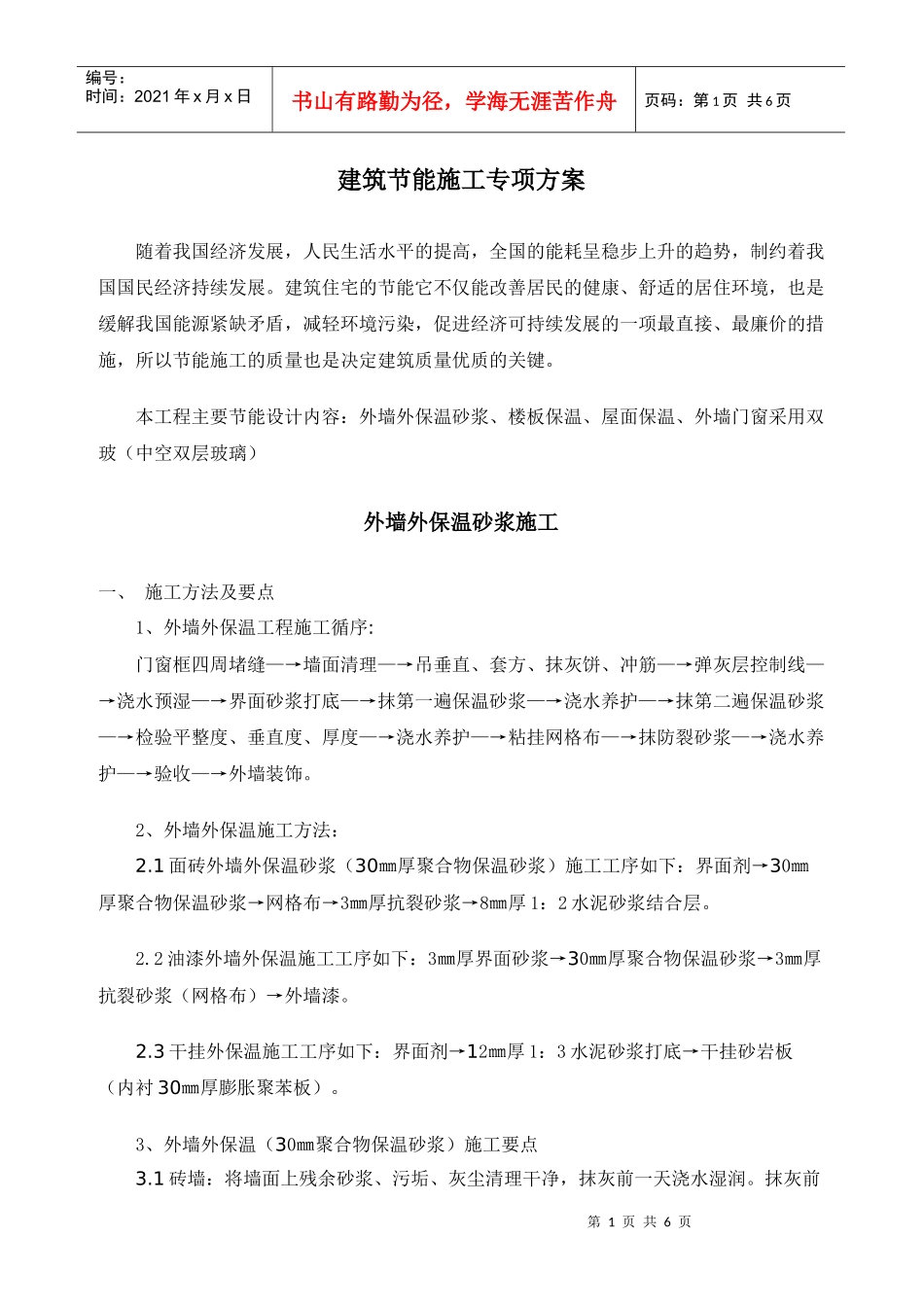

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页建筑节能施工专项方案随着我国经济发展,人民生活水平的提高,全国的能耗呈稳步上升的趋势,制约着我国国民经济持续发展。建筑住宅的节能它不仅能改善居民的健康、舒适的居住环境,也是缓解我国能源紧缺矛盾,减轻环境污染,促进经济可持续发展的一项最直接、最廉价的措施,所以节能施工的质量也是决定建筑质量优质的关键。本工程主要节能设计内容:外墙外保温砂浆、楼板保温、屋面保温、外墙门窗采用双玻(中空双层玻璃)外墙外保温砂浆施工一、施工方法及要点1、外墙外保温工程施工循序:门窗框四周堵缝—→墙面清理—→吊垂直、套方、抹灰饼、冲筋—→弹灰层控制线—→浇水预湿—→界面砂浆打底—→抹第一遍保温砂浆—→浇水养护—→抹第二遍保温砂浆—→检验平整度、垂直度、厚度—→浇水养护—→粘挂网格布—→抹防裂砂浆—→浇水养护—→验收—→外墙装饰。2、外墙外保温施工方法:2.1面砖外墙外保温砂浆(30㎜厚聚合物保温砂浆)施工工序如下:界面剂→30㎜厚聚合物保温砂浆→网格布→3㎜厚抗裂砂浆→8㎜厚1:2水泥砂浆结合层。2.2油漆外墙外保温施工工序如下:3㎜厚界面砂浆→30㎜厚聚合物保温砂浆→3㎜厚抗裂砂浆(网格布)→外墙漆。2.3干挂外保温施工工序如下:界面剂→12㎜厚1:3水泥砂浆打底→干挂砂岩板(内衬30㎜厚膨胀聚苯板)。3、外墙外保温(30㎜聚合物保温砂浆)施工要点3.1砖墙:将墙面上残余砂浆、污垢、灰尘清理干净,抹灰前一天浇水湿润。抹灰前第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页一小时再浇水一次,以满足施工要求。3.2混凝土墙:用10%火碱水去除表面油污,再用清水冲洗干净晾干。浇水湿润后涂抹界面处理剂,可采用涂敷法或拉毛法。3.3保温砂浆施工应分遍进行。每遍厚度不宜超过10mm,涂抹时应压实压平,待保温砂浆初凝后浇水湿润,以备下一遍抹灰。分层抹灰时间间隔一般在24h以上,待厚度达到冲筋面时,先用大杠刮平,再用铁抹子用力抹平。3.4在保温层施工的同时应在门窗洞口周边外墙一侧抹保温砂浆。3.5保温层养护,待初凝后再浇水湿润。浇水时间间隔可根据环境干燥情况确定,保持表面不出现发白现象,浇水养护不得少于7d。3.6抗渗防裂砂浆抹灰必需在保温砂浆层充分凝固后进行。一般在7d后或用手按不动表面的情况下进行。施工前一天浇水湿润。抹灰前1h再浇一遍水。防裂砂浆施工时用铁抹子抹平后再用塑料抹子搓平拉毛。3.7抗渗防裂砂浆应随拌随用,停放不应超过3h,落地灰不得使用。初凝后应浇水养护,养护时间不得少于7d。二、施工机具配置根据现场实际情况及工程特点、工作环境、施工进度计划,实行动态管理、配备机具如下:3.1施工机具一览表序号机械名称规格型号数量功率(单台总功率1卷扬机1台5.55.52砂浆搅拌机HJ-50A1台1.51.53托灰板404木抹子405铁抹子406制尺407手推车208阳角抹子209阴角抹子2010大小杠1011托线板20第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页3.2主要检测器具序号名称规格单位数量备注1精密水准仪NAL132台12铝合金塔尺6m把13卷尺10m把104磅秤300kg台15自制靠尺板2m根16靠尺2m根17工程检测工具套三、注意事项1、施工时要合理安排好各工种之间的相互关系、施工顺序,确保有序施工。并合理调配、安排好劳动力,满足施工进度需求2、根据施工进度及时采购建筑材料,并按规范要求做好进场检验工作。3、在保温沙浆的施工中,严格按配合比进行计量投料并设专人负责保温砂浆的搅拌工作,聚合物保温砂浆的搅拌时间为6~8min,水灰(干砂浆)比宜为0.55~0.65,稠度应控制在60~80mm。确保保温工程的施工质量。4、加强施工过程中的监督指导工作,对外墙外保温砂浆施工实行全过程有效控制。5、各工种在施工中要做好班组自检工作及工序报验工作,保证每道工序的施工质量。6、按规范要求及时做好质量保证资料的收集、记录、整理工作,确保资料真实、齐全、规范标准且与施工进度同步。四、安全与文明施工1、施工前所有机械设备要进行检验、调试合格...
