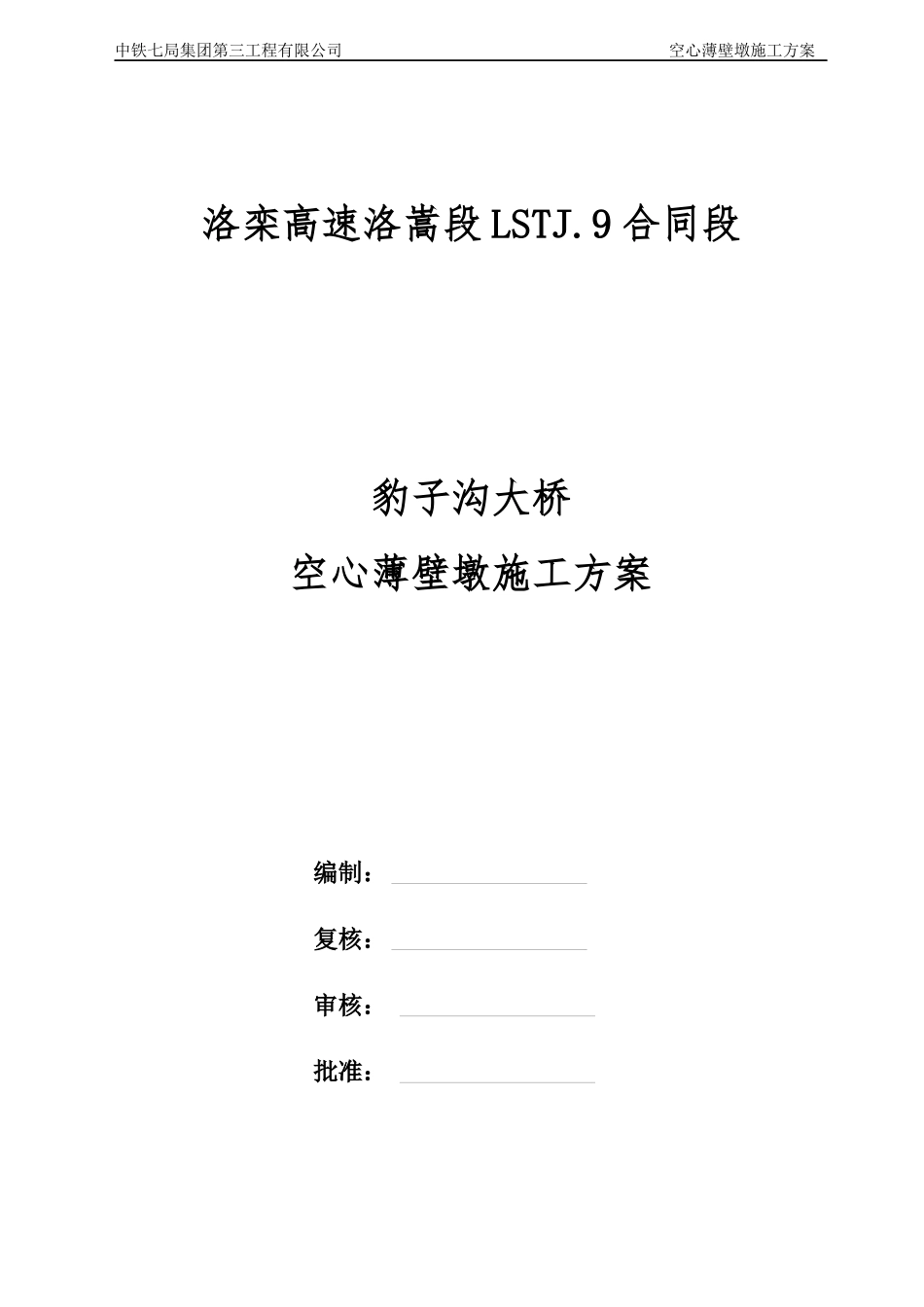

中铁七局集团第三工程有限公司空心薄壁墩施工方案洛栾高速洛嵩段LSTJ
9合同段豹子沟大桥空心薄壁墩施工方案编制:复核:审核:批准:中铁七局集团第三工程有限公司空心薄壁墩施工方案洛栾高速洛嵩段LSTJ

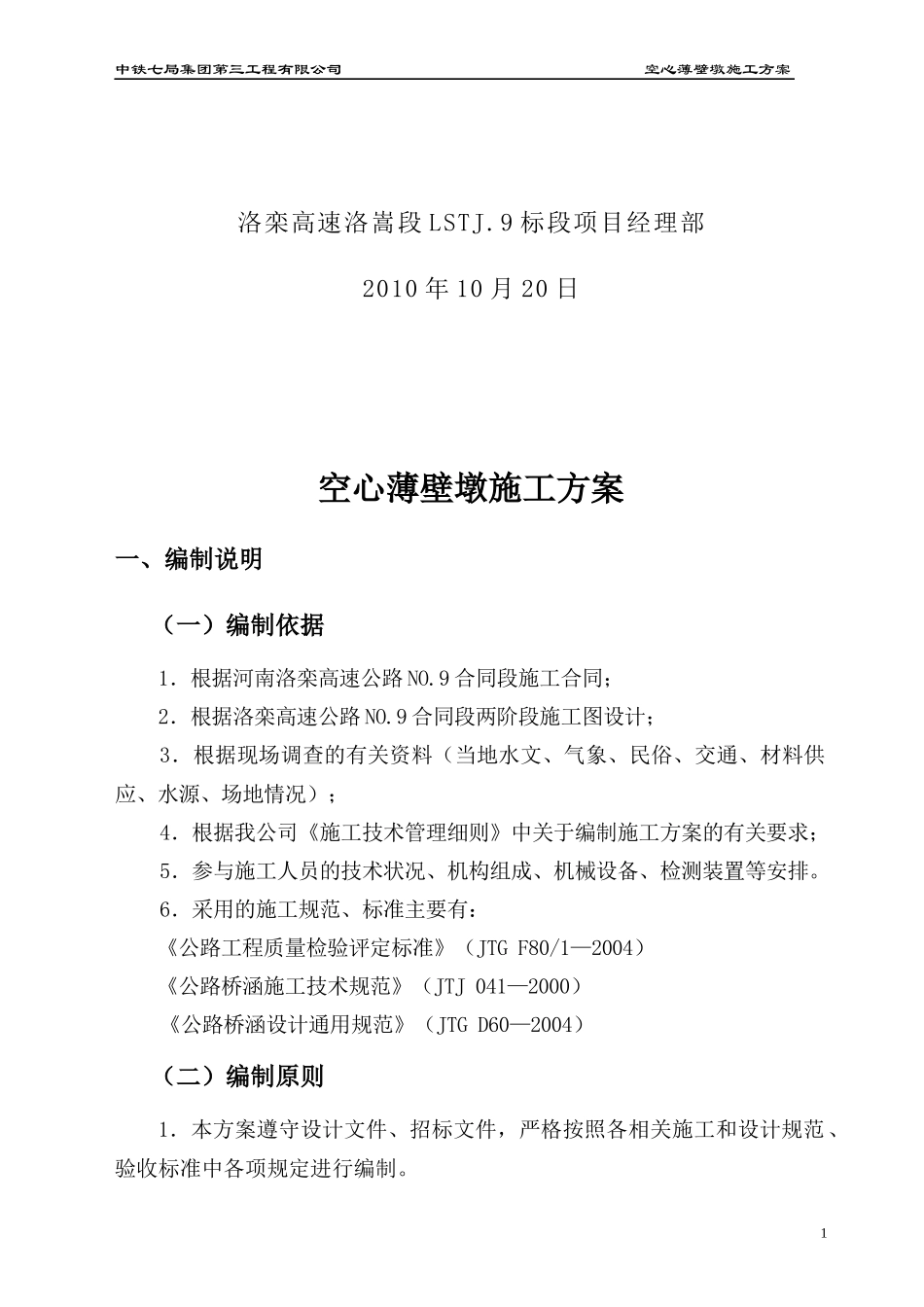

9标段项目经理部2010年10月20日空心薄壁墩施工方案一、编制说明(一)编制依据1.根据河南洛栾高速公路NO
9合同段施工合同;2.根据洛栾高速公路NO
9合同段两阶段施工图设计;3.根据现场调查的有关资料(当地水文、气象、民俗、交通、材料供应、水源、场地情况);4.根据我公司《施工技术管理细则》中关于编制施工方案的有关要求;5.参与施工人员的技术状况、机构组成、机械设备、检测装置等安排
6.采用的施工规范、标准主要有:《公路工程质量检验评定标准》(JTGF80/1—2004)《公路桥涵施工技术规范》(JTJ041—2000)《公路桥涵设计通用规范》(JTGD60—2004)(二)编制原则1.本方案遵守设计文件、招标文件,严格按照各相关施工和设计规范、验收标准中各项规定进行编制
1中铁七局集团第三工程有限公司空心薄壁墩施工方案2.工期安排根据业主对总工期和对本合同段完工时间的要求,考虑冬雨季对施工生产的影响
各个单项工程以服从合同段整体施工安排为前提,均衡展开施工,用最节省的投入达到最佳的工期、质量效果,保证合同段整体工期、质量、安全、效益等目标的全面实现

3.施工计划主抓关键工序,组织平行作业、流水作业,科学安排交叉作业,强调专业间的协同配合,避免窝工,杜绝返工,循序渐进,均衡生产
4.积极引进、采用新技术、新工艺、新材料、新设备,在确保工程质量的前提下,以求提高效率、压缩工期,降低工程成本
5.本方案推行“可控成本管理”,全面落实工期、质量、安全、成本责任制的整体安排,在资源配置、过程控制、质量检验和试验、不合格品控制以及环保、文明施工等方面提出具体措施和实施方案,明确目
