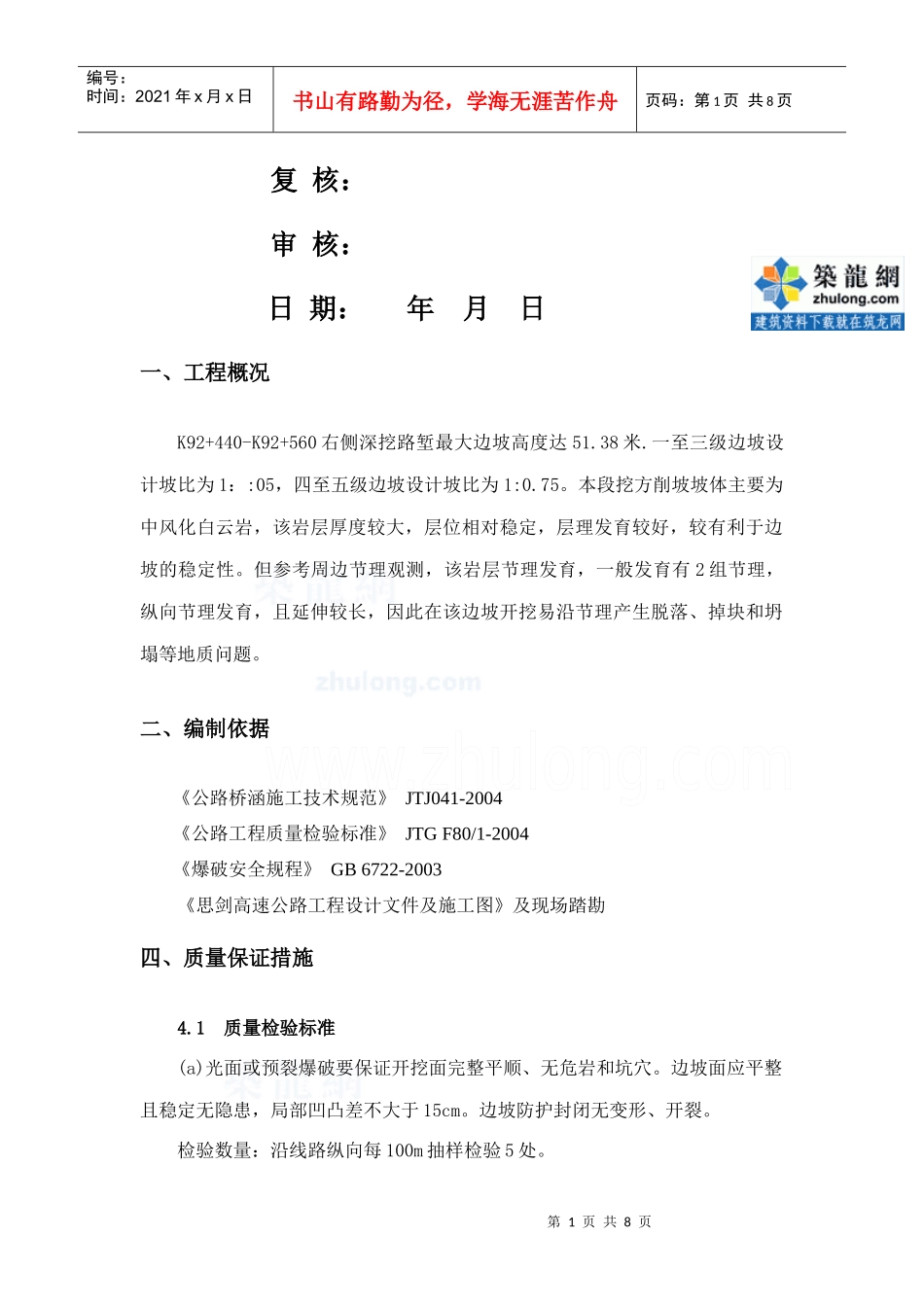

贵州省A至B高速公路第12合同段项目经理部高边坡施工专项方案(K87+500~K93+420)编制:第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页复核:审核:日期:年月日一、工程概况K92+440-K92+560右侧深挖路堑最大边坡高度达51
一至三级边坡设计坡比为1::05,四至五级边坡设计坡比为1:0
本段挖方削坡坡体主要为中风化白云岩,该岩层厚度较大,层位相对稳定,层理发育较好,较有利于边坡的稳定性
但参考周边节理观测,该岩层节理发育,一般发育有2组节理,纵向节理发育,且延伸较长,因此在该边坡开挖易沿节理产生脱落、掉块和坍塌等地质问题
二、编制依据《公路桥涵施工技术规范》JTJ041-2004《公路工程质量检验标准》JTGF80/1-2004《爆破安全规程》GB6722-2003《思剑高速公路工程设计文件及施工图》及现场踏勘四、质量保证措施4
1质量检验标准(a)光面或预裂爆破要保证开挖面完整平顺、无危岩和坑穴
边坡面应平整且稳定无隐患,局部凹凸差不大于15cm
边坡防护封闭无变形、开裂
检验数量:沿线路纵向每100m抽样检验5处

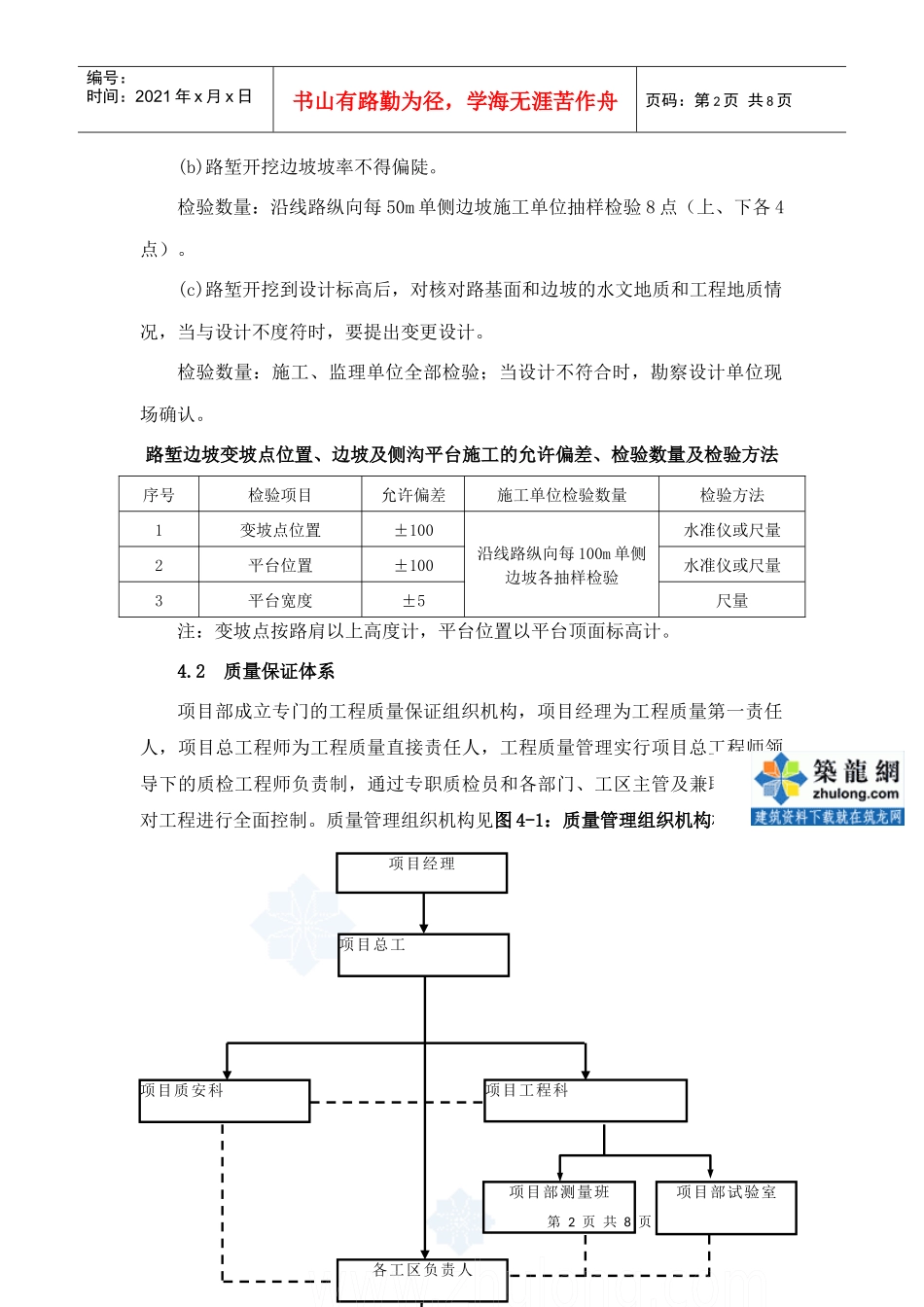

第2页共8页第1页共8页项目经理项目总工项目质安科项目工程科项目部测量班项目部试验室各工区负责人编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页(b)路堑开挖边坡坡率不得偏陡
检验数量:沿线路纵向每50m单侧边坡施工单位抽样检验8点(上、下各4点)
(c)路堑开挖到设计标高后,对核对路基面和边坡的水文地质和工程地质情况,当与设计不度符时,要提出变更设计
检验数量:施工、监理单位全部检验;当设计不符合时,勘察设计单位现场确认
路堑边坡变坡点位置、边坡及侧沟平台施工的允许偏差、检验数量及检验方法序号检验项目允许偏差施工单位检验数量检验方法1变坡点位置±100
