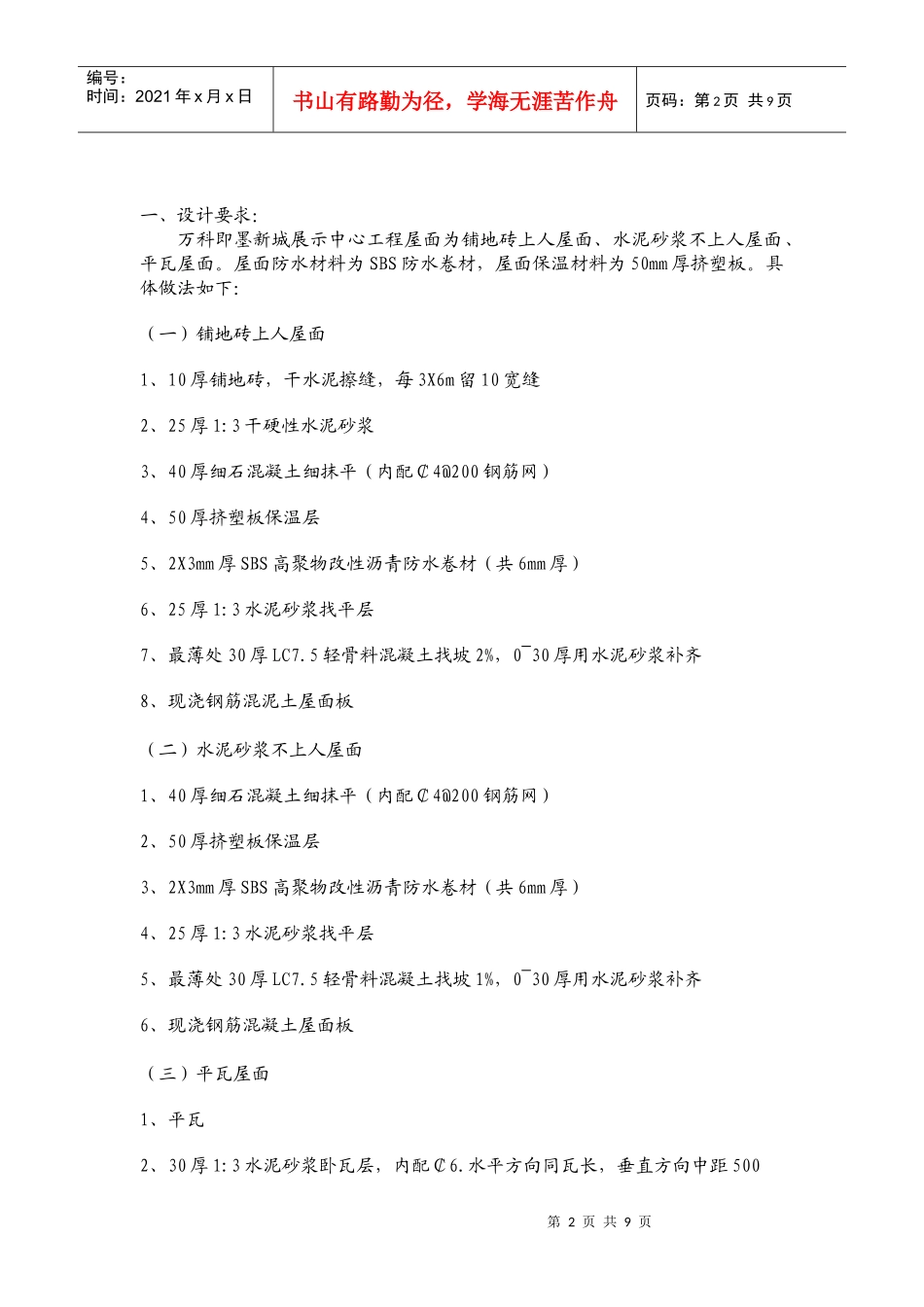

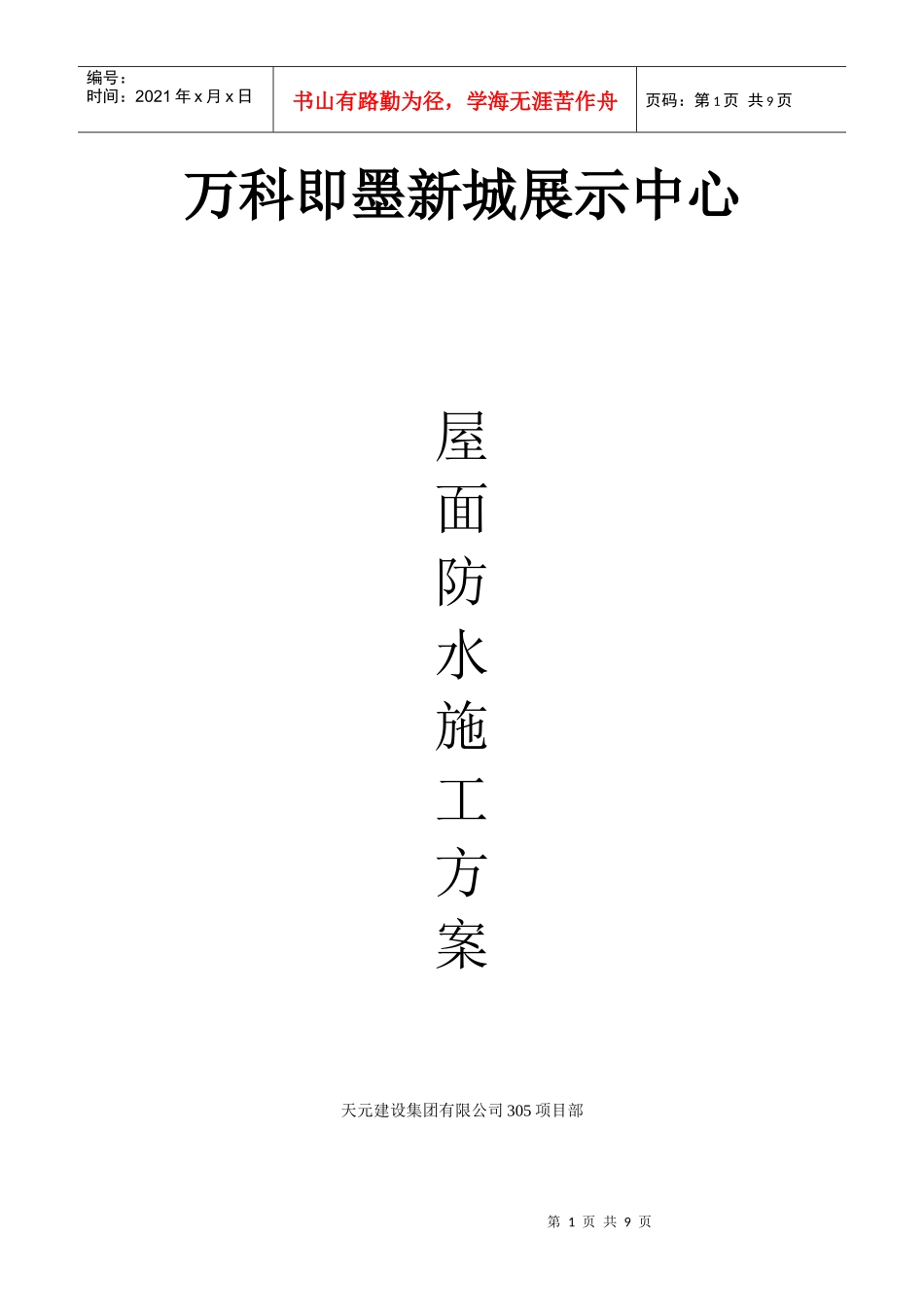

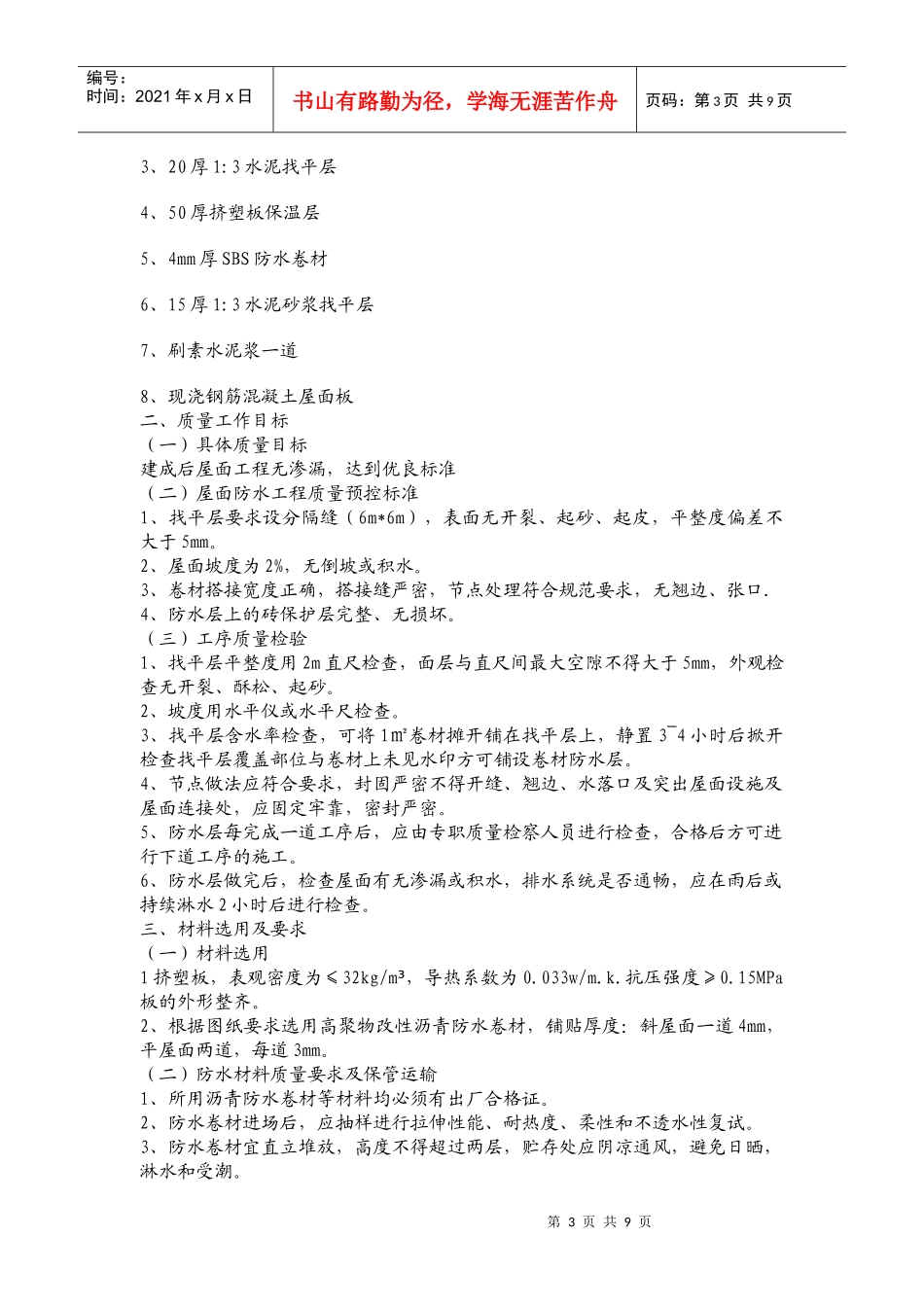

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页万科即墨新城展示中心屋面防水施工方案天元建设集团有限公司305项目部第2页共9页第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共9页一、设计要求:万科即墨新城展示中心工程屋面为铺地砖上人屋面、水泥砂浆不上人屋面、平瓦屋面。屋面防水材料为SBS防水卷材,屋面保温材料为50mm厚挤塑板。具体做法如下:(一)铺地砖上人屋面1、10厚铺地砖,干水泥擦缝,每3X6m留10宽缝2、25厚1:3干硬性水泥砂浆3、40厚细石混凝土细抹平(内配¢4@200钢筋网)4、50厚挤塑板保温层5、2X3mm厚SBS高聚物改性沥青防水卷材(共6mm厚)6、25厚1:3水泥砂浆找平层7、最薄处30厚LC7.5轻骨料混凝土找坡2%,0~30厚用水泥砂浆补齐8、现浇钢筋混泥土屋面板(二)水泥砂浆不上人屋面1、40厚细石混凝土细抹平(内配¢4@200钢筋网)2、50厚挤塑板保温层3、2X3mm厚SBS高聚物改性沥青防水卷材(共6mm厚)4、25厚1:3水泥砂浆找平层5、最薄处30厚LC7.5轻骨料混凝土找坡1%,0~30厚用水泥砂浆补齐6、现浇钢筋混凝土屋面板(三)平瓦屋面1、平瓦2、30厚1:3水泥砂浆卧瓦层,内配¢6.水平方向同瓦长,垂直方向中距500第3页共9页第2页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共9页3、20厚1:3水泥找平层4、50厚挤塑板保温层5、4mm厚SBS防水卷材6、15厚1:3水泥砂浆找平层7、刷素水泥浆一道8、现浇钢筋混凝土屋面板二、质量工作目标(一)具体质量目标建成后屋面工程无渗漏,达到优良标准(二)屋面防水工程质量预控标准1、找平层要求设分隔缝(6m*6m),表面无开裂、起砂、起皮,平整度偏差不大于5mm。2、屋面坡度为2%,无倒坡或积水。3、卷材搭接宽度正确,搭接缝严密,节点处理符合规范要求,无翘边、张口.4、防水层上的砖保护层完整、无损坏。(三)工序质量检验1、找平层平整度用2m直尺检查,面层与直尺间最大空隙不得大于5mm,外观检查无开裂、酥松、起砂。2、坡度用水平仪或水平尺检查。3、找平层含水率检查,可将1㎡卷材摊开铺在找平层上,静置3~4小时后掀开检查找平层覆盖部位与卷材上未见水印方可铺设卷材防水层。4、节点做法应符合要求,封固严密不得开缝、翘边、水落口及突出屋面设施及屋面连接处,应固定牢靠,密封严密。5、防水层每完成一道工序后,应由专职质量检察人员进行检查,合格后方可进行下道工序的施工。6、防水层做完后,检查屋面有无渗漏或积水,排水系统是否通畅,应在雨后或持续淋水2小时后进行检查。三、材料选用及要求(一)材料选用1挤塑板,表观密度为≤32kg/m³,导热系数为0.033w/m.k.抗压强度≥0.15MPa板的外形整齐。2、根据图纸要求选用高聚物改性沥青防水卷材,铺贴厚度:斜屋面一道4mm,平屋面两道,每道3mm。(二)防水材料质量要求及保管运输1、所用沥青防水卷材等材料均必须有出厂合格证。2、防水卷材进场后,应抽样进行拉伸性能、耐热度、柔性和不透水性复试。3、防水卷材宜直立堆放,高度不得超过两层,贮存处应阴凉通风,避免日晒,淋水和受潮。第4页共9页第3页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共9页四、施工方法(一)施工方法、顺序及工序本工程采用热熔法进行卷材的铺贴,采用滚涂法进行冷底子油的施工。施工顺序:本工程自北向南施工。售楼处:B-H/B-K轴斜屋面---B-D/B-K轴平屋面---B-A/B-D轴办公区斜屋面---出屋面部分防水施工工序:材料进场验收—--排气道设置—--找平层含水率测定----节点密封处理—--涂刷冷底子油—--附加层卷材铺贴—--卷材收头和密封。(二)施工条件准备:各项防水材料按时运输到现场,垂直运输可利用土建施工用的塔吊,屋面找平层上已清理完毕,含水率符合规定,伸出屋面的设施,预埋件等已安装完毕。五、主要技术措施楼地面有打洞或者管线直径大于30mm的必须浇筑30mm—50mm的细石混凝土找平层。50mm厚挤塑聚苯板保温层1:8水泥膨胀珍珠岩找坡(最薄处30mm),20厚水泥砂浆找平。(一)1:8水泥膨胀珍珠岩找坡:1、清理基层,清除高出屋面的混凝土渣,以免...
