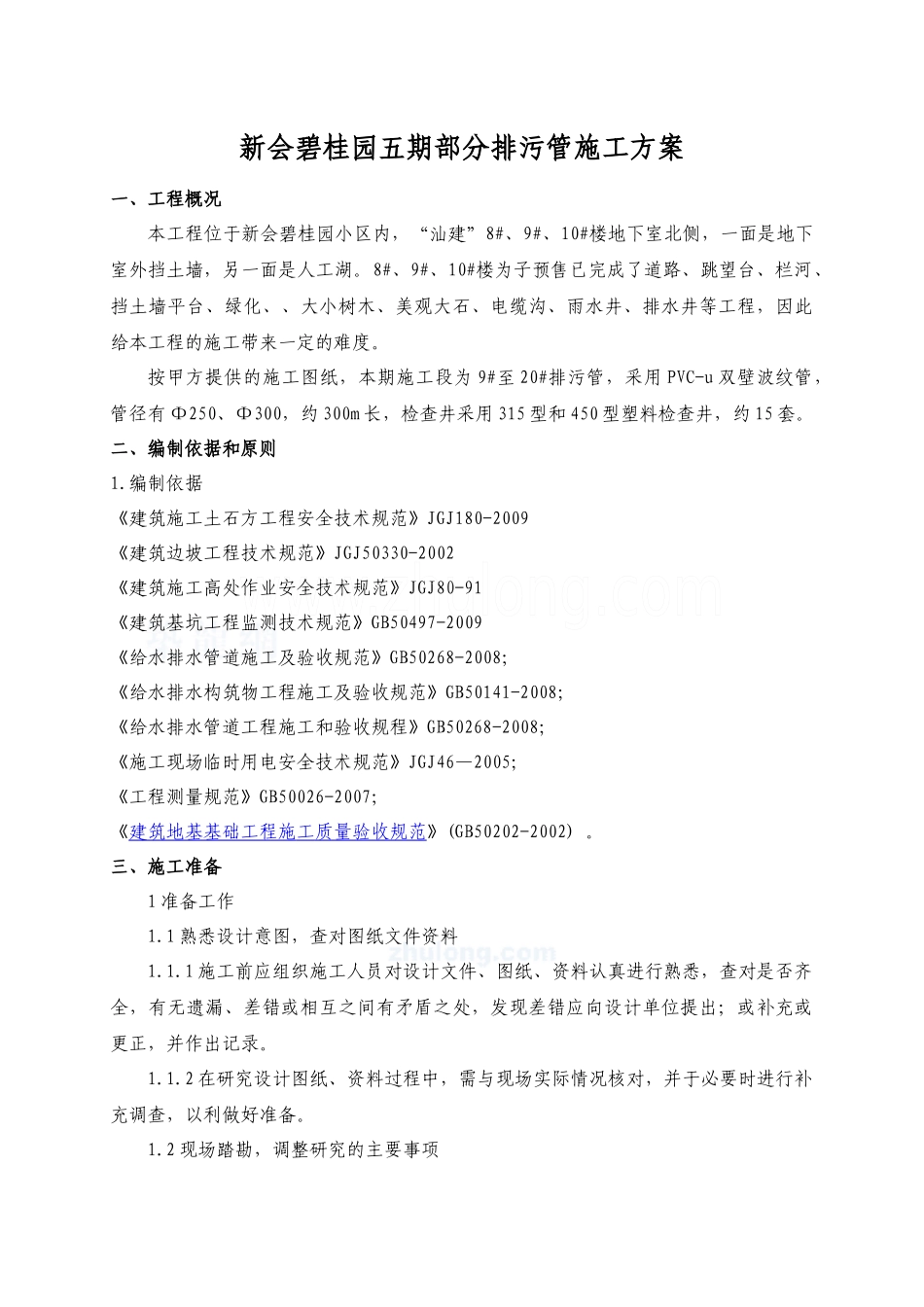

新会碧桂园五期部分排污管施工方案一、工程概况本工程位于新会碧桂园小区内,“汕建”8#、9#、10#楼地下室北侧,一面是地下室外挡土墙,另一面是人工湖
8#、9#、10#楼为子预售已完成了道路、跳望台、栏河、挡土墙平台、绿化、、大小树木、美观大石、电缆沟、雨水井、排水井等工程,因此给本工程的施工带来一定的难度
按甲方提供的施工图纸,本期施工段为9#至20#排污管,采用PVC-u双壁波纹管,管径有Φ250、Φ300,约300m长,检查井采用315型和450型塑料检查井,约15套
二、编制依据和原则1
编制依据《建筑施工土石方工程安全技术规范》JGJ180-2009《建筑边坡工程技术规范》JGJ50330-2002《建筑施工高处作业安全技术规范》JGJ80-91《建筑基坑工程监测技术规范》GB50497-2009《给水排水管道施工及验收规范》GB50268-2008;《给水排水构筑物工程施工及验收规范》GB50141-2008;《给水排水管道工程施工和验收规程》GB50268-2008;《施工现场临时用电安全技术规范》JGJ46—2005;《工程测量规范》GB50026-2007;《建筑地基基础工程施工质量验收规范》(GB50202-2002)
三、施工准备1准备工作1
1熟悉设计意图,查对图纸文件资料1
1施工前应组织施工人员对设计文件、图纸、资料认真进行熟悉,查对是否齐全,有无遗漏、差错或相互之间有矛盾之处,发现差错应向设计单位提出;或补充或更正,并作出记录
2在研究设计图纸、资料过程中,需与现场实际情况核对,并于必要时进行补充调查,以利做好准备

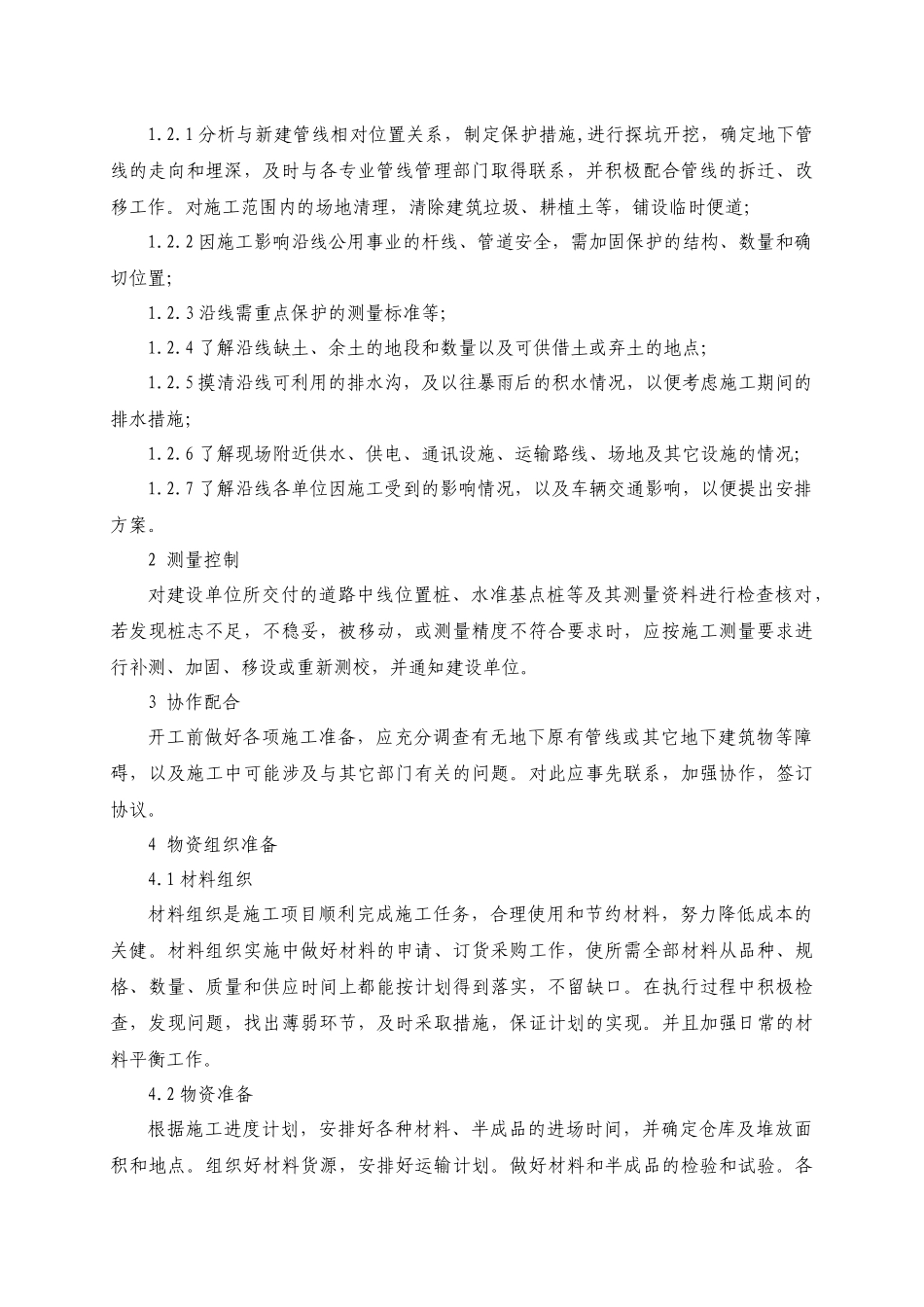

2现场踏勘,调整研究的主要事项1
1分析与新建管线相对位置关系,制定保护措施,进行探坑开挖,确定地下管线的走向和埋深,及时与各专业管线管理部门取得联系,并积极配合管线的拆迁、改移工作
对施工范围内的场地清理,清除
