工程项目部主管个人总结现将我这一年的工作情况汇报如下:我于2009年7月进入******到现在将近4年
在这四年的时间里,我由一个初学者到成为一个主管的工作者
现在能熟练地运用专业技术方面的理论知识和实践,对工程中的路基、路面、桥涵、附属结构施工能够灵活运用,做到能独当一面
现将我这一年的工作情况汇报如下:2013年4月至今在****土方及地基处理工程项目部负责全面技术工作,工程开工之前资料的准备,施工过程中全权负责技术及处理施工中出现的各种技术问题
工程变更的上报及签认,工程竣工资料及工程竣工验收
*****及地基处理工程施工它是挖土方、填土方及强夯施工,强夯工程施工区域主要是回填区域
现将强夯施工详细介绍
强夯施工就是合理利用场地的地质条件、岩土工程特性,做到因地制宜、因时制宜;应用新技术、新设备、新材料、新工艺,做到技术先进,确保质量、安全可靠,施工快速、经济合理
通过强夯提高地基承载力,减少地基压缩变形量,满足设计要求
其施工工艺流程如下:第一遍夯点放样、第一遍夯点施工、夯坑整平、第二遍夯点放样、第二遍夯点施工、夯坑整平、满夯
其主要参数有以下几点:1、单点夯击能、夯击次数、夯击间隔时间、夯点布置及夯距
根据甲方及设计单位的要求,****地基强夯工程对不同区域选用不同能级的夯击能
3、3米以下回填区域采用2000kn
m夯击能施工,采用4米×4米正方形布点,满夯采用1000kn
m夯击能施工
锤印搭接1/4~1/3
4、3米以上回填区域采用分层强夯,采用2000kn
m夯击能施工,采用4米×4米正方形布点,满夯采用1000kn
m夯击能施工
锤印搭接1/4~1/3

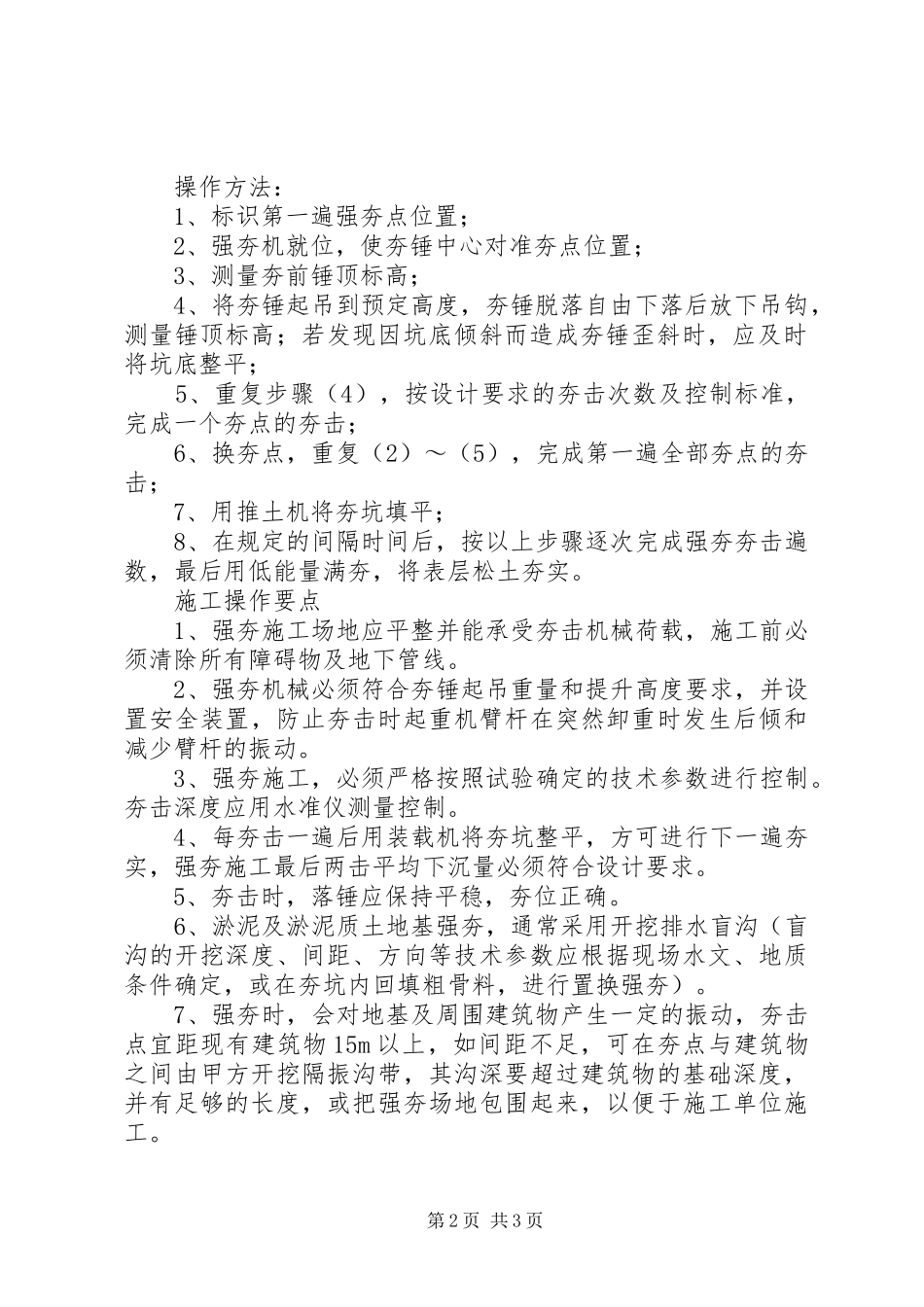

第1页共3页操作方法:1、标识第一遍强夯点位置;2、强夯机就位,使夯锤中心对准夯点位置;3、测量夯前锤顶标高;4、将夯锤起吊到预定高度,夯锤脱落自由下落后放下吊钩,测量锤顶标高;若发现因坑底倾斜而造成
