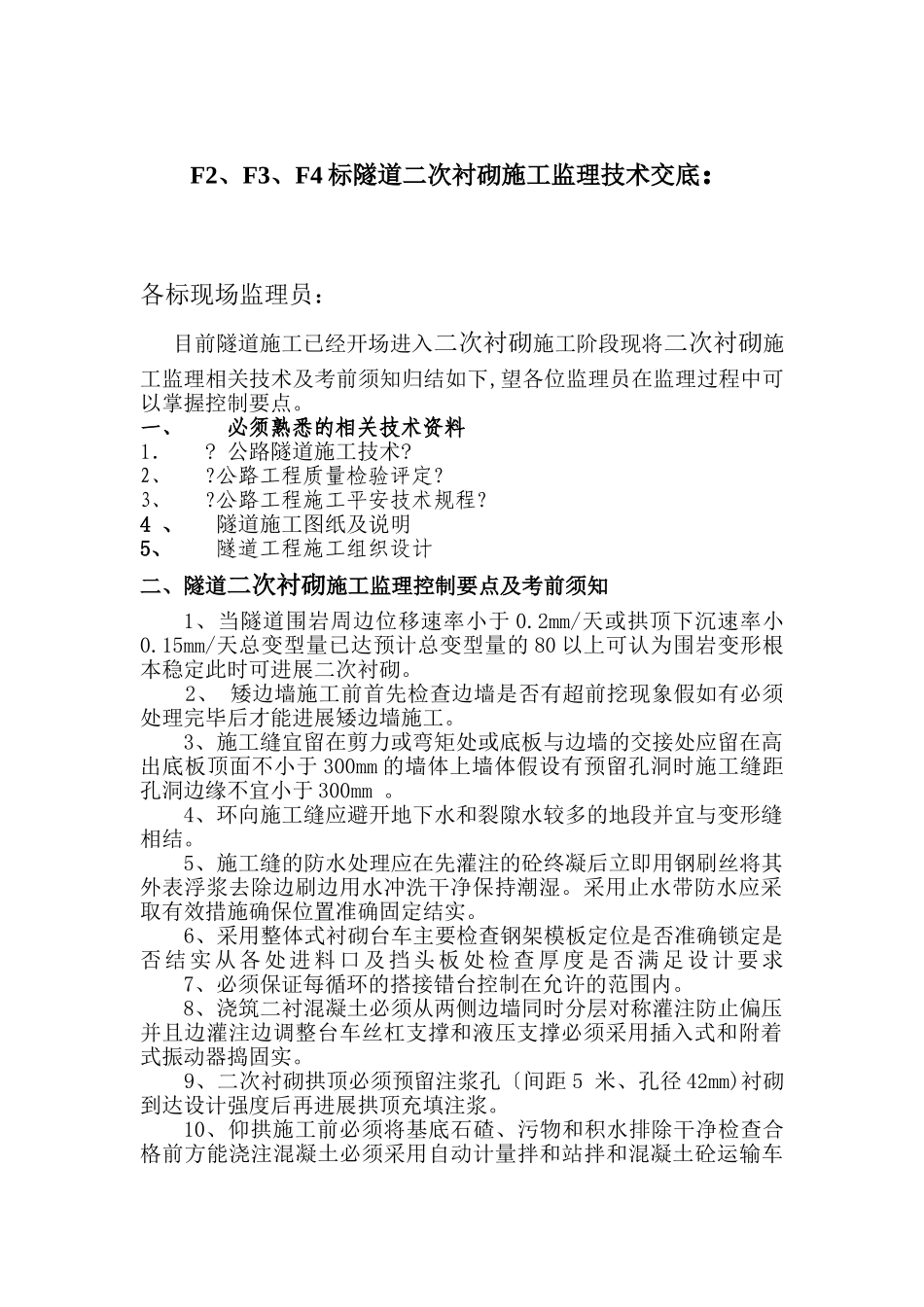

F2、F3、F4标隧道二次衬砌施工监理技术交底:各标现场监理员:目前隧道施工已经开场进入二次衬砌施工阶段现将二次衬砌施工监理相关技术及考前须知归结如下,望各位监理员在监理过程中可以掌握控制要点
一、必须熟悉的相关技术资料1.
公路隧道施工技术
公路工程质量检验评定
公路工程施工平安技术规程
4、隧道施工图纸及说明5、隧道工程施工组织设计二、隧道二次衬砌施工监理控制要点及考前须知1、当隧道围岩周边位移速率小于0
2mm/天或拱顶下沉速率小0
15mm/天总变型量已达预计总变型量的80以上可认为围岩变形根本稳定此时可进展二次衬砌
2、矮边墙施工前首先检查边墙是否有超前挖现象假如有必须处理完毕后才能进展矮边墙施工
3、施工缝宜留在剪力或弯矩处或底板与边墙的交接处应留在高出底板顶面不小于300mm的墙体上墙体假设有预留孔洞时施工缝距孔洞边缘不宜小于300mm
4、环向施工缝应避开地下水和裂隙水较多的地段并宜与变形缝相结
5、施工缝的防水处理应在先灌注的砼终凝后立即用钢刷丝将其外表浮浆去除边刷边用水冲洗干净保持潮湿
采用止水带防水应采取有效措施确保位置准确固定结实
6、采用整体式衬砌台车主要检查钢架模板定位是否准确锁定是否结实从各处进料口及挡头板处检查厚度是否满足设计要求7、必须保证每循环的搭接错台控制在允许的范围内
8、浇筑二衬混凝土必须从两侧边墙同时分层对称灌注防止偏压并且边灌注边调整台车丝杠支撑和液压支撑必须采用插入式和附着式振动器捣固实
9、二次衬砌拱顶必须预留注浆孔〔间距5米、孔径42mm)衬砌到达设计强度后再进展拱顶充填注浆
10、仰拱施工前必须将基底石碴、污物和积水排除干净检查合格前方能浇注混凝土必须采用自动计量拌和站拌和混凝土砼运输车运输插入式振动器振捣实
浇注时由仰拱中心向两侧对称一次浇注成型
仰拱混凝土到达设计强度70%以上后必须去除仰拱上面的碎碴、尘
