水池及水站土建施工方案1、工程概况本工程为沧州正元化肥有限公司年产60万吨合成氨、80万吨尿素项目四标段土建工程,其中包括循环水站、脱盐水站、循环水站变电所、污水处理、净化水站等工程
为保证工程顺利进行,特编制此方案指导施工
第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共38页1

2地基情况根据太原钢铁(集团)设计院有限公司的设计要求,地基处理采用换填3:7灰土,地基处理范围:基底以下2
5米深,每边宽出基础边2
0米;压实系数为0
由于地下水位较高,地下水位在地表以下1
6米(地下水具有弱腐蚀性),施工时要考虑降水;水池施工完后水池外壁±0
000以下刷两道2、编制依据第2页共38页第1页共38页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共38页2

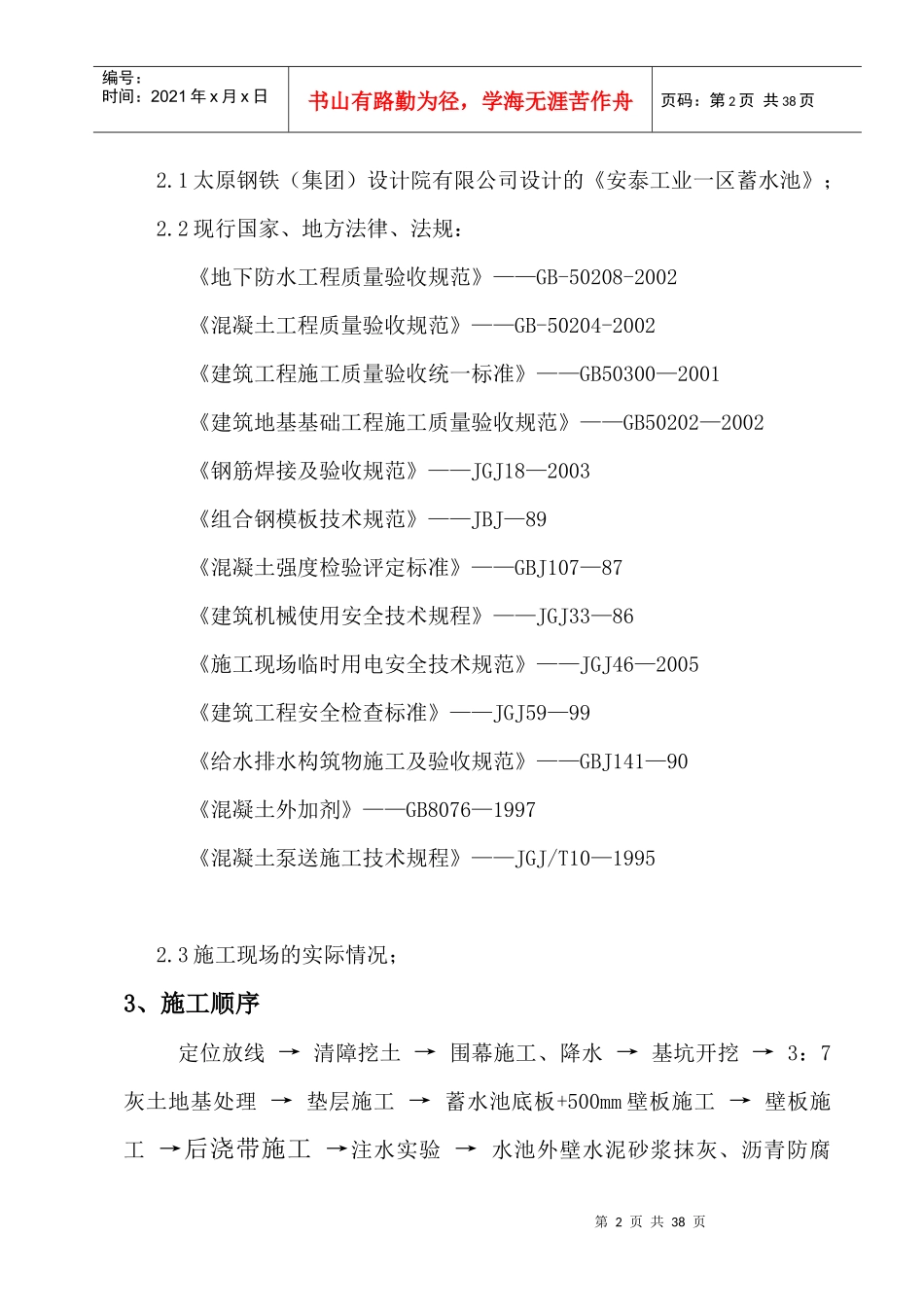

1太原钢铁(集团)设计院有限公司设计的《安泰工业一区蓄水池》;2
2现行国家、地方法律、法规:《地下防水工程质量验收规范》——GB-50208-2002《混凝土工程质量验收规范》——GB-50204-2002《建筑工程施工质量验收统一标准》——GB50300—2001《建筑地基基础工程施工质量验收规范》——GB50202—2002《钢筋焊接及验收规范》——JGJ18—2003《组合钢模板技术规范》——JBJ—89《混凝土强度检验评定标准》——GBJ107—87《建筑机械使用安全技术规程》——JGJ33—86《施工现场临时用电安全技术规范》——JGJ46—2005《建筑工程安全检查标准》——JGJ59—99《给水排水构筑物施工及验收规范》——GBJ141—90《混凝土外加剂》——GB8076—1997《混凝土泵送施工技术规程》——JGJ/T10—19952
3施工现场的实际情况;3、施工顺序定位放线→清障挖土→围幕施工、降水→基坑开挖→3:7灰土地基处
