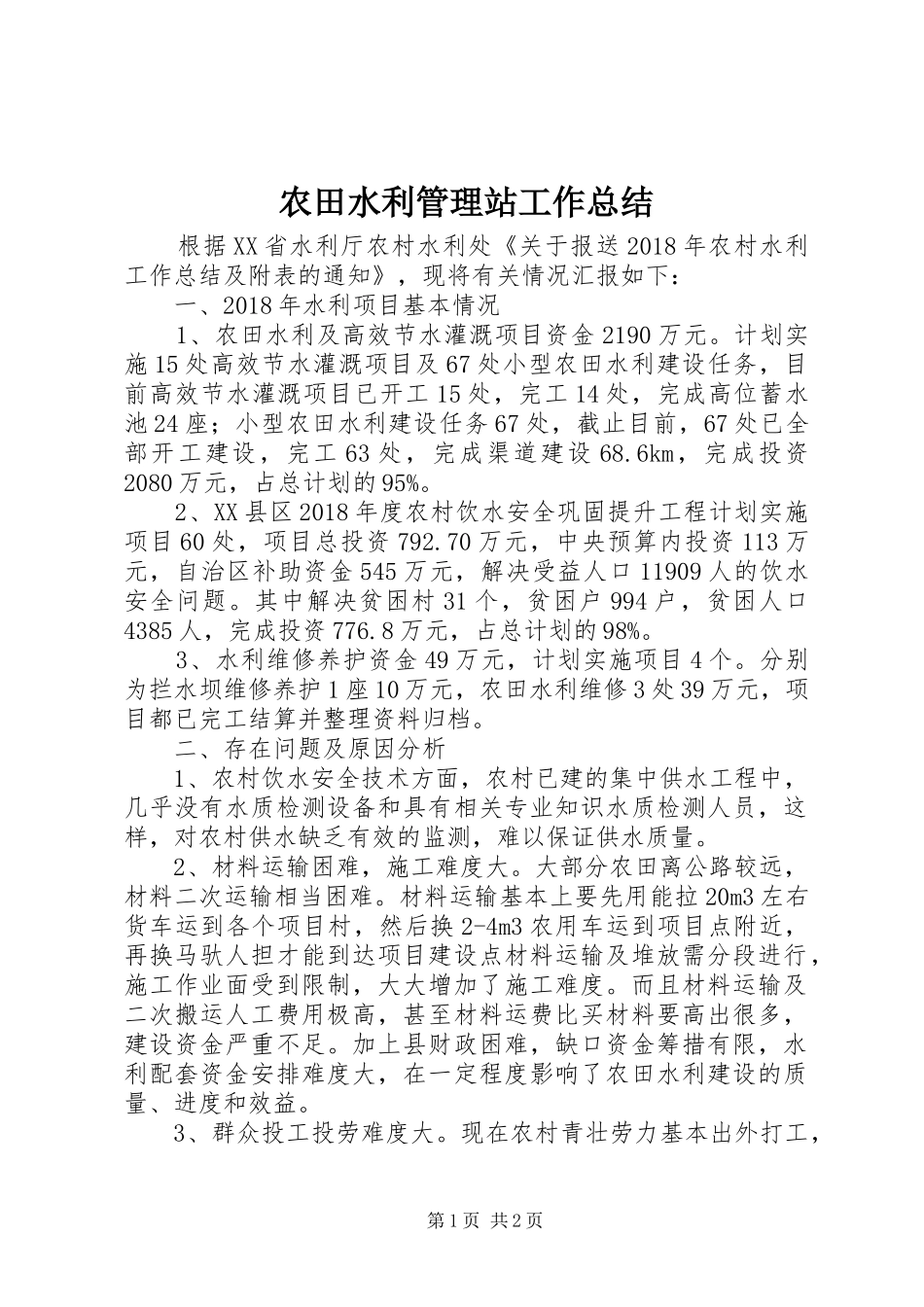

农田水利管理站工作总结根据XX省水利厅农村水利处《关于报送2018年农村水利工作总结及附表的通知》,现将有关情况汇报如下:一、2018年水利项目基本情况1、农田水利及高效节水灌溉项目资金2190万元
计划实施15处高效节水灌溉项目及67处小型农田水利建设任务,目前高效节水灌溉项目已开工15处,完工14处,完成高位蓄水池24座;小型农田水利建设任务67处,截止目前,67处已全部开工建设,完工63处,完成渠道建设68
6km,完成投资2080万元,占总计划的95%
2、XX县区2018年度农村饮水安全巩固提升工程计划实施项目60处,项目总投资792
70万元,中央预算内投资113万元,自治区补助资金545万元,解决受益人口11909人的饮水安全问题
其中解决贫困村31个,贫困户994户,贫困人口4385人,完成投资776
8万元,占总计划的98%
3、水利维修养护资金49万元,计划实施项目4个
分别为拦水坝维修养护1座10万元,农田水利维修3处39万元,项目都已完工结算并整理资料归档
二、存在问题及原因分析1、农村饮水安全技术方面,农村已建的集中供水工程中,几乎没有水质检测设备和具有相关专业知识水质检测人员,这样,对农村供水缺乏有效的监测,难以保证供水质量
2、材料运输困难,施工难度大
大部分农田离公路较远,材料二次运输相当困难
材料运输基本上要先用能拉20m3左右货车运到各个项目村,然后换2-4m3农用车运到项目点附近,再换马驮人担才能到达项目建设点材料运输及堆放需分段进行,施工作业面受到限制,大大增加了施工难度
而且材料运输及二次搬运人工费用极高,甚至材料运费比买材料要高出很多,建设资金严重不足
加上县财政困难,缺口资金筹措有限,水利配套资金安排难度大,在一定程度影响了农田水利建设的质量、进度和效益
3、群众投工投劳难度大

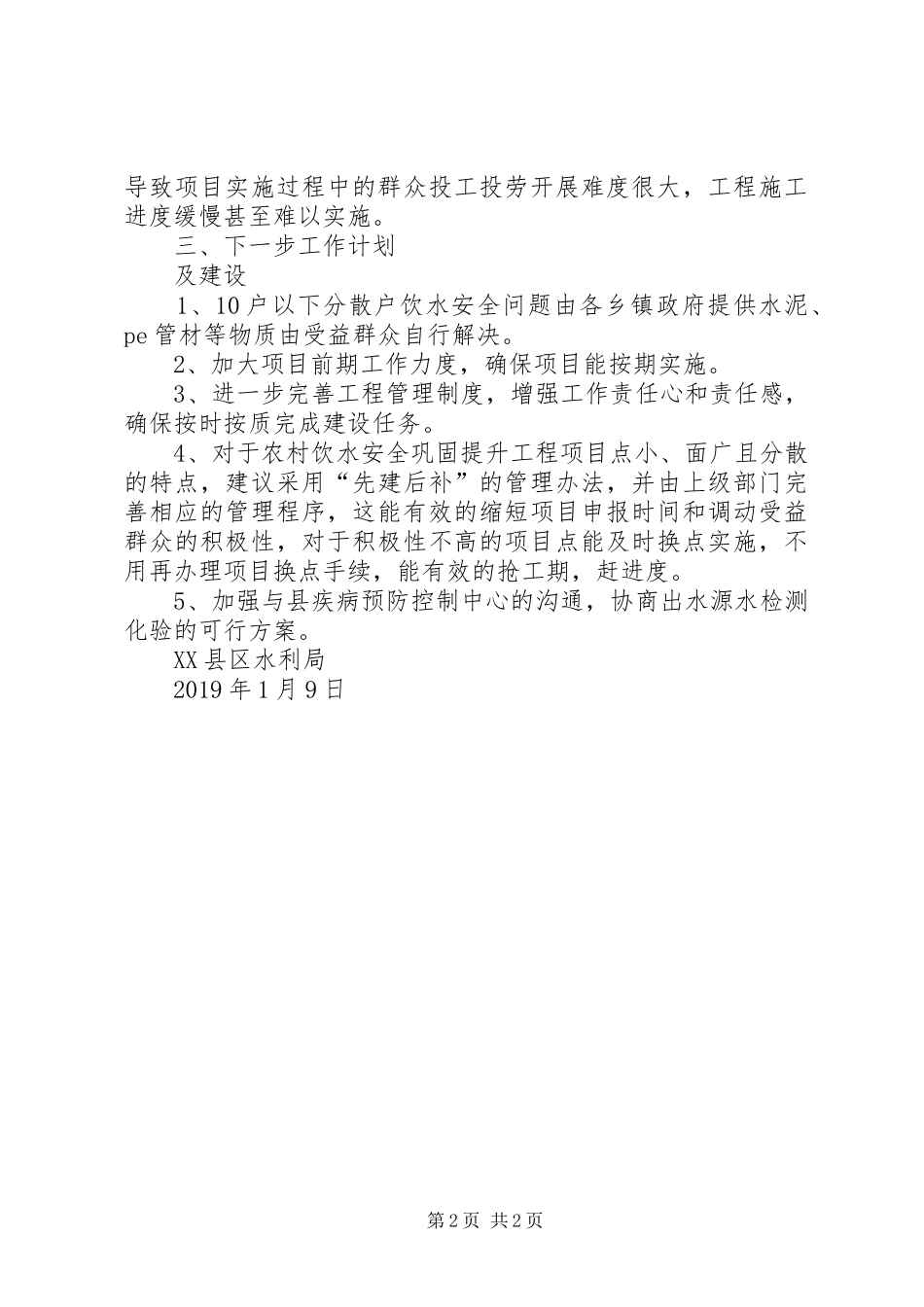

现在农村青壮劳力基本出外打工,第1页共2页导致项目
