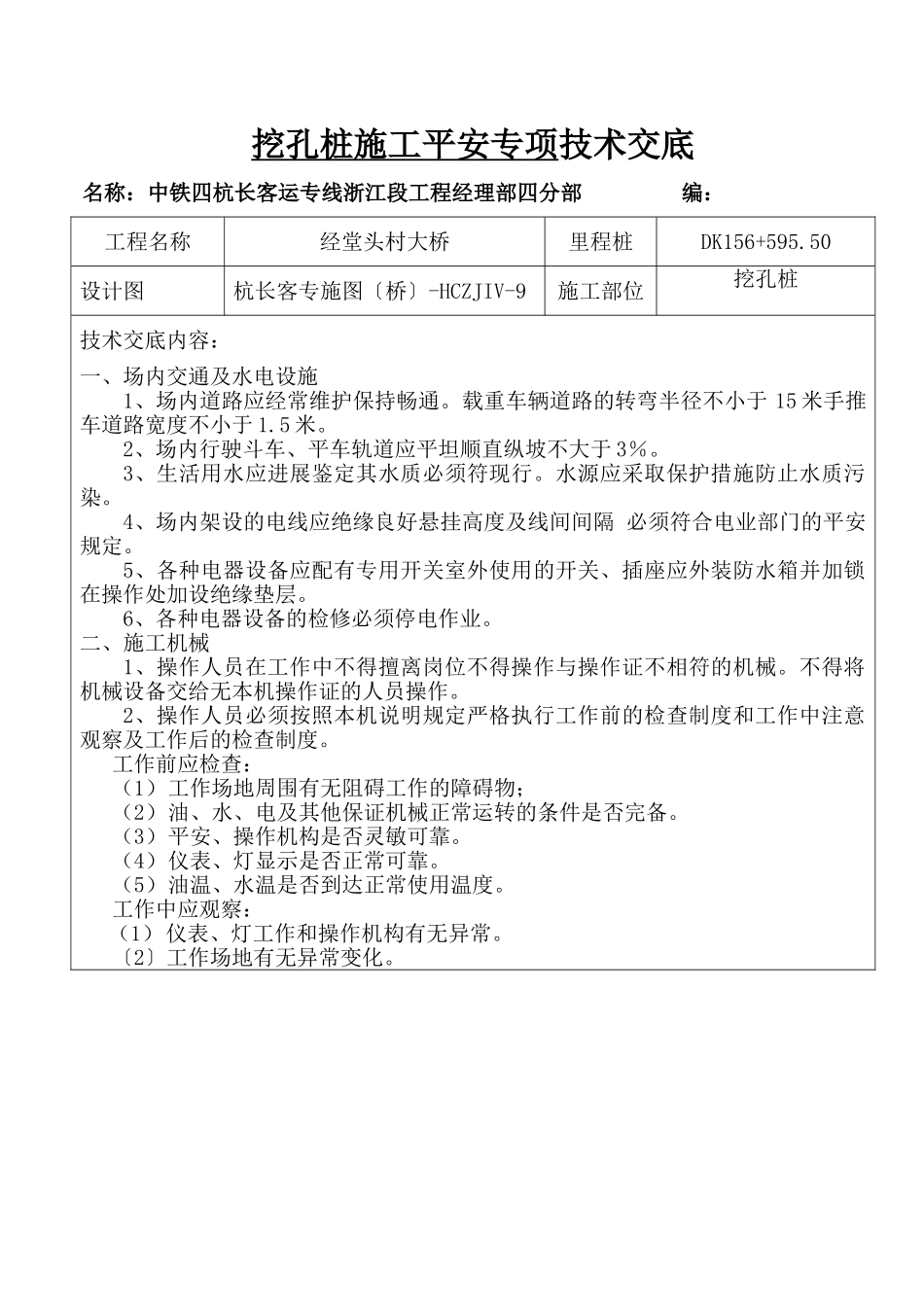

挖孔桩施工平安专项技术交底名称:中铁四杭长客运专线浙江段工程经理部四分部编:工程名称经堂头村大桥里程桩DK156+595.50设计图杭长客专施图〔桥〕-HCZJIV-9施工部位挖孔桩技术交底内容:一、场内交通及水电设施1、场内道路应经常维护保持畅通。载重车辆道路的转弯半径不小于15米手推车道路宽度不小于1.5米。2、场内行驶斗车、平车轨道应平坦顺直纵坡不大于3%。3、生活用水应进展鉴定其水质必须符现行。水源应采取保护措施防止水质污染。4、场内架设的电线应绝缘良好悬挂高度及线间间隔必须符合电业部门的平安规定。5、各种电器设备应配有专用开关室外使用的开关、插座应外装防水箱并加锁在操作处加设绝缘垫层。6、各种电器设备的检修必须停电作业。二、施工机械1、操作人员在工作中不得擅离岗位不得操作与操作证不相符的机械。不得将机械设备交给无本机操作证的人员操作。2、操作人员必须按照本机说明规定严格执行工作前的检查制度和工作中注意观察及工作后的检查制度。工作前应检查:(1)工作场地周围有无阻碍工作的障碍物;(2)油、水、电及其他保证机械正常运转的条件是否完备。(3)平安、操作机构是否灵敏可靠。(4)仪表、灯显示是否正常可靠。(5)油温、水温是否到达正常使用温度。工作中应观察:(1)仪表、灯工作和操作机构有无异常。〔2〕工作场地有无异常变化。工作后应检查:(1)工作机构有无过热、松动或其他故障。(2)参照例行保养规定进展例保作业。(3)作好下一班的准备工作。(4)填写好机械操作履历表。三、主要工序作业1、挖孔作业(1)挖孔桩施工前先做好孔口护圈及圈外排水沟护圈顶应比孔口高30厘防止地表水流入孔内及地表土石滚入孔内伤人;弃土距基坑边缘平安间隔2米。(2)挖孔桩护壁应每挖掘1.0m深立模灌注砼一次护壁厚度为15cm护壁砼强度为C15。(3)孔下作业时应时刻观察孔下周围土质发现问题立即给孔口人员联络及时处理。(4)严禁向孔下抛掷工具、材料和其它物体。(5)孔内二氧化碳及其他有害气体浓度应经常检查。当超过规定或孔深超过10m时均应增设通风设备及时排除。(6)施工人员上下可用软梯和其它平安设施软梯的一侧应设置平安绳;施工人员上下不得带任何工具材料。(7)挖孔桩应根据地质条件经过计算确定护壁支撑分节高度为1.0m挖一节支一节不应在土层变化和滑床面处分节。(8)基坑土每次吊起不得超过0.2m3;装载弃土用活底桶作吊斗时应有双套防开装置;吊斗吊出孔口后弃土应立即运走。(9)孔下工作人员不能超过2人必须戴平安帽。当重物起吊时人员必须躲避。须有起吊联络信统一指挥。随时测量孔下O2、CO、CO2、NO、NO2及瓦斯含量超标时应增设通风设施。(10)孔下照明必须采用平安电压。(11)上下的爬梯、平安绳、平安带、平安帽、抽水泵以及漏电开关要勤检查。(12)井上井下要有明确的联络信井内有人作业井上人员不准分开。(13)井孔挖成后要派人将井孔用盖板盖牢盖板要大于井孔直径50cm以上。(14)下大雨时应停顿土方施工井中积水不准直接抽到政排水必须经过场内窨井道。(15)开挖深度超过2m必须在边沿设立护栏。(16)井下作业人员工作时间不宜超过4小时。2、灌注水下混凝土〔1〕必须设专人指挥专人放信。〔2〕提升导时作业人员远离五米以防意外事故发生。〔3〕吊车工作时下面严禁站人。3、钢筋〔1〕钢筋施工场地应满足作业需要机械设备的安装要结实、稳定作业前应对机械设备进展检查。〔2〕钢筋调直及冷拉场地应设置防护挡板作业时非作业人员不得进入现场。〔3〕钢筋切断机作业前应先进展试运转检查刃口是否松动运转正常后方能进展切断作业。不得因钢筋直径小而集束切割。〔4〕钢筋笼存放和运输必须牢靠以免伤物。在跨街道、公路路段钢筋笼运输过程中对道路进展区域性封闭。封闭区域周边采用彩旗围护封闭的路段指派专人看并进展交通平安防护理对通过车辆进展限速并指挥施工车辆的进出。4、焊接〔1〕电焊机应安置在枯燥、通风良好处周围严禁存放易燃、易爆物品。〔2〕把线、接地线不得与钢丝绳、各种道、金属构件等接触不得用这些物件代替接地线。〔3〕在高空焊接时必须系好平安带。焊接周围应备有消防设备。〔4〕焊接模板...
