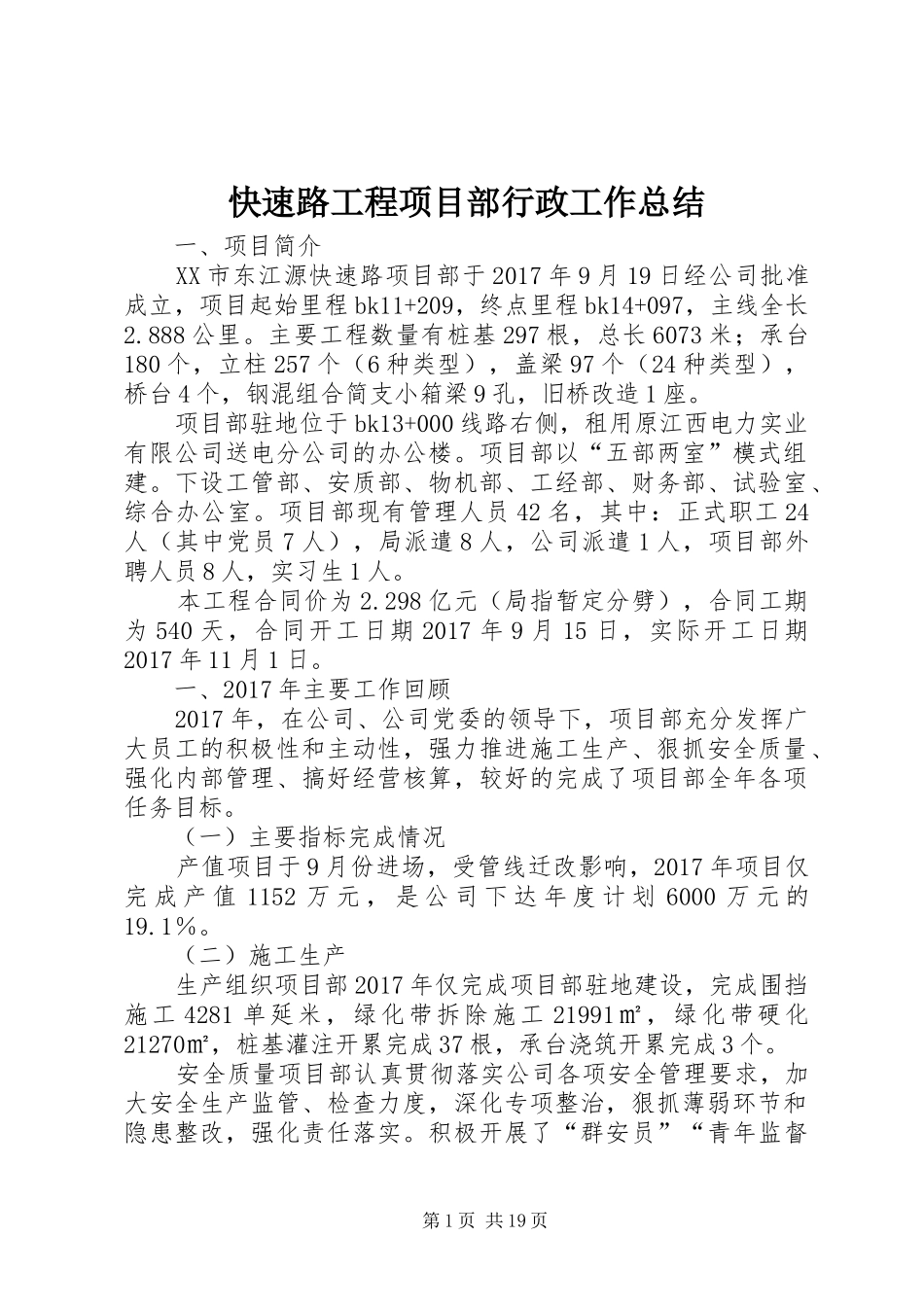

快速路工程项目部行政工作总结一、项目简介XX市东江源快速路项目部于2017年9月19日经公司批准成立,项目起始里程bk11+209,终点里程bk14+097,主线全长2
主要工程数量有桩基297根,总长6073米;承台180个,立柱257个(6种类型),盖梁97个(24种类型),桥台4个,钢混组合简支小箱梁9孔,旧桥改造1座
项目部驻地位于bk13+000线路右侧,租用原江西电力实业有限公司送电分公司的办公楼
项目部以“五部两室”模式组建
下设工管部、安质部、物机部、工经部、财务部、试验室、综合办公室
项目部现有管理人员42名,其中:正式职工24人(其中党员7人),局派遣8人,公司派遣1人,项目部外聘人员8人,实习生1人
本工程合同价为2
298亿元(局指暂定分劈),合同工期为540天,合同开工日期2017年9月15日,实际开工日期2017年11月1日
一、2017年主要工作回顾2017年,在公司、公司党委的领导下,项目部充分发挥广大员工的积极性和主动性,强力推进施工生产、狠抓安全质量、强化内部管理、搞好经营核算,较好的完成了项目部全年各项任务目标
(一)主要指标完成情况产值项目于9月份进场,受管线迁改影响,2017年项目仅完成产值1152万元,是公司下达年度计划6000万元的19
(二)施工生产生产组织项目部2017年仅完成项目部驻地建设,完成围挡施工4281单延米,绿化带拆除施工21991㎡,绿化带硬化21270㎡,桩基灌注开累完成37根,承台浇筑开累完成3个
安全质量项目部认真贯彻落实公司各项安全管理要求,加大安全生产监管、检查力度,深化专项整治,狠抓薄弱环节和隐患整改,强化责任落实

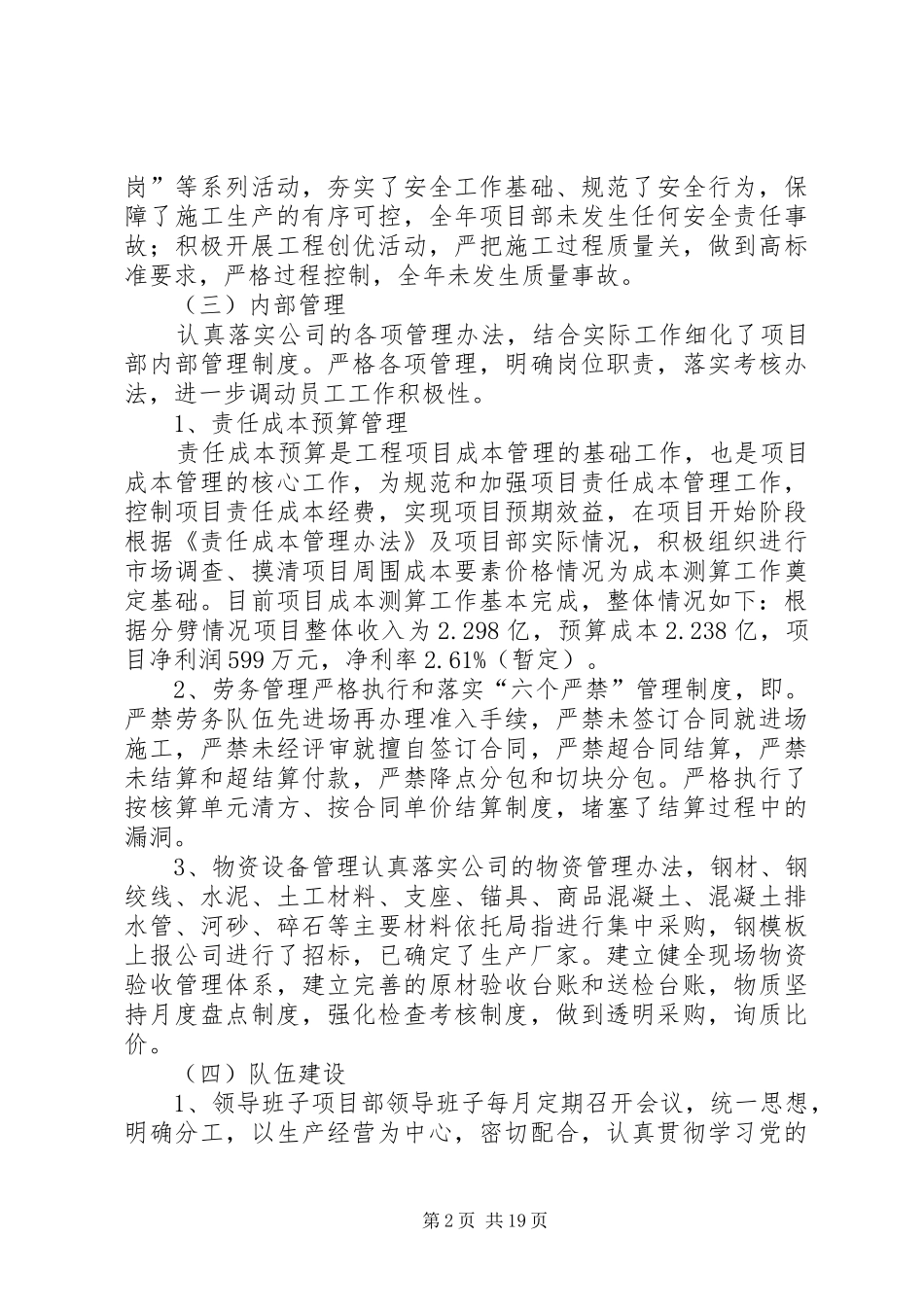

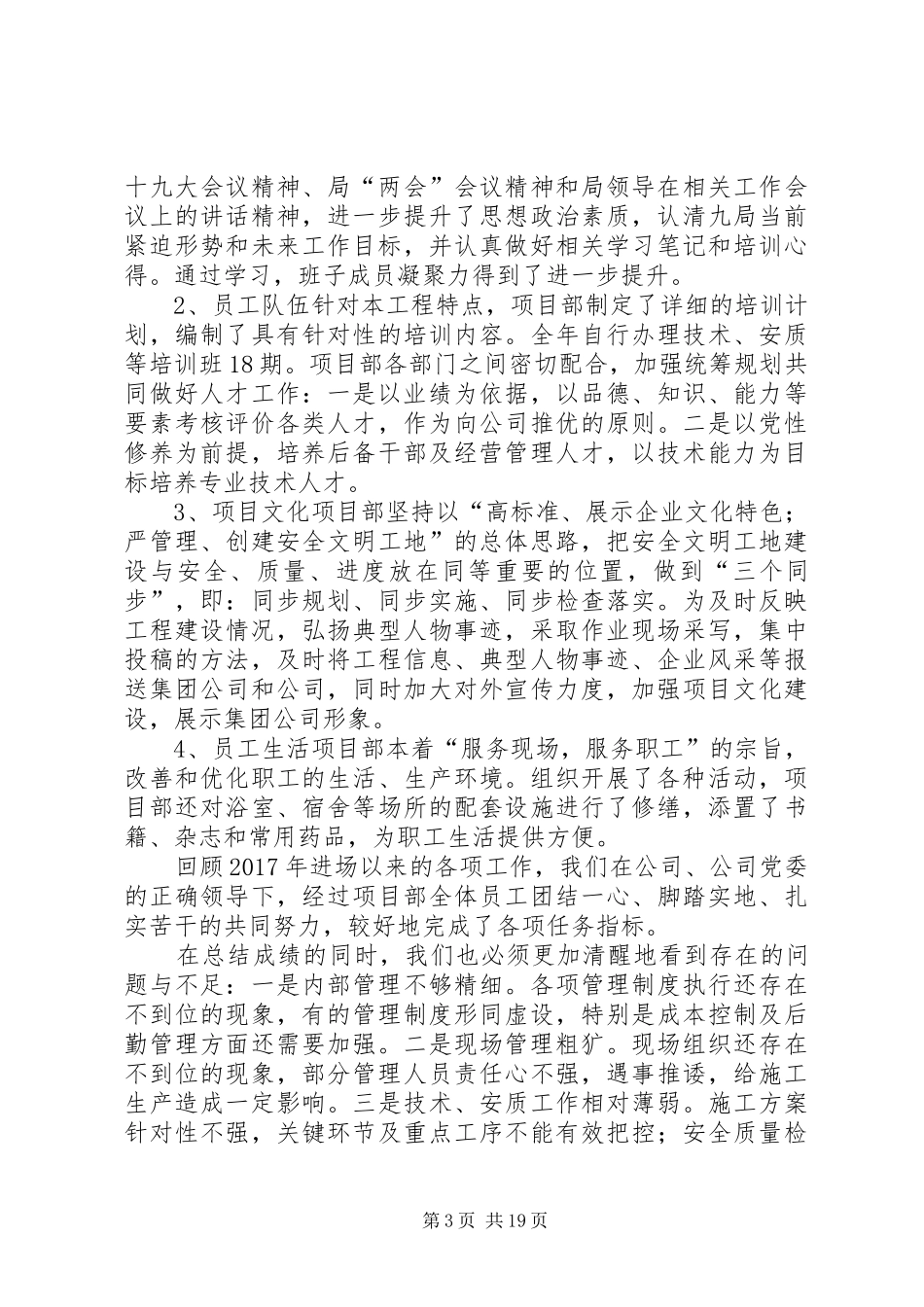

积极开展了“群安员”“青年监督第1页共19页岗”等系列活动,夯实了安全工作基础、规范了安全行为,保障了施工生产的有序可控,全年项目部未发生任何安全责任事故;积极开展工程
