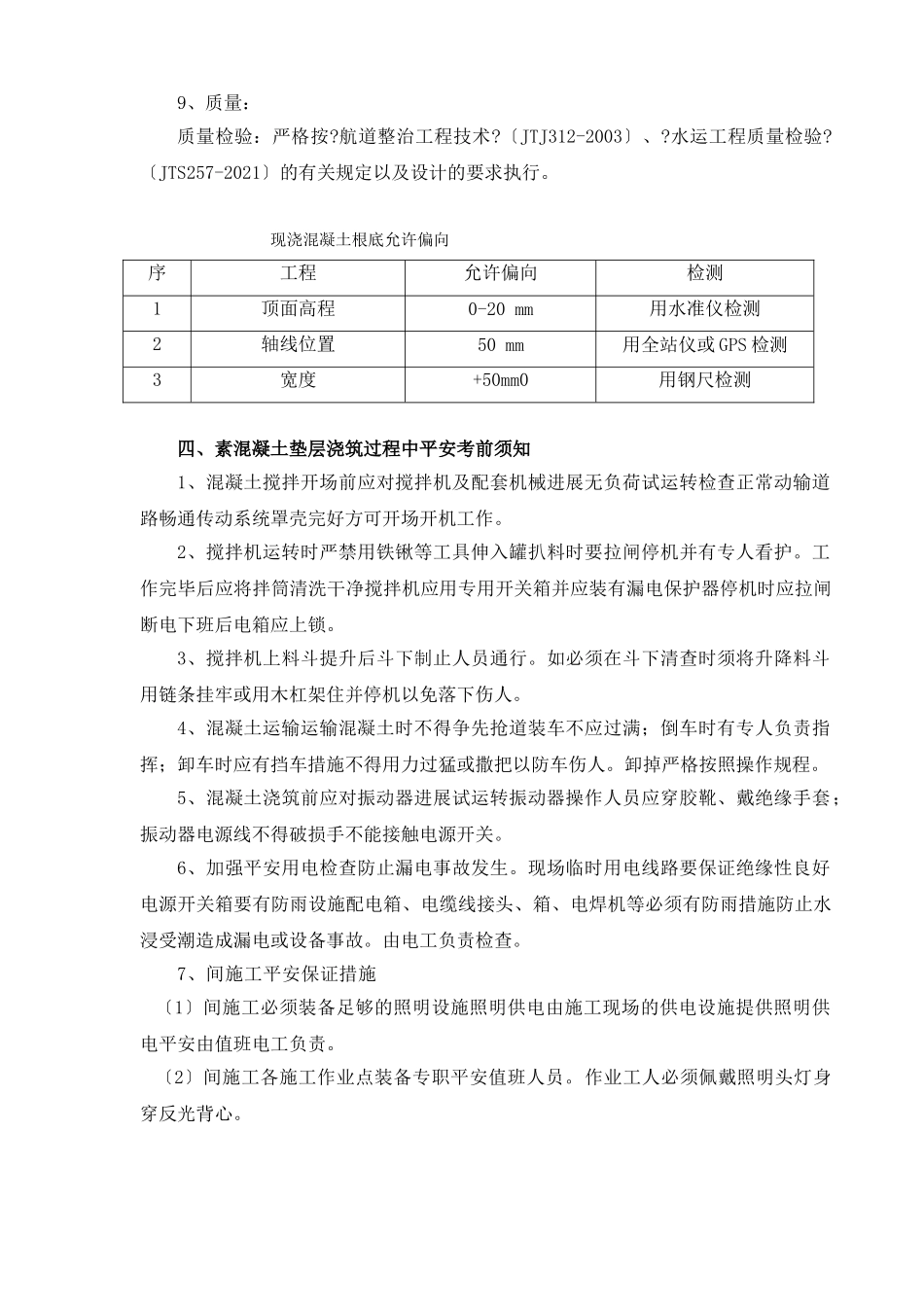

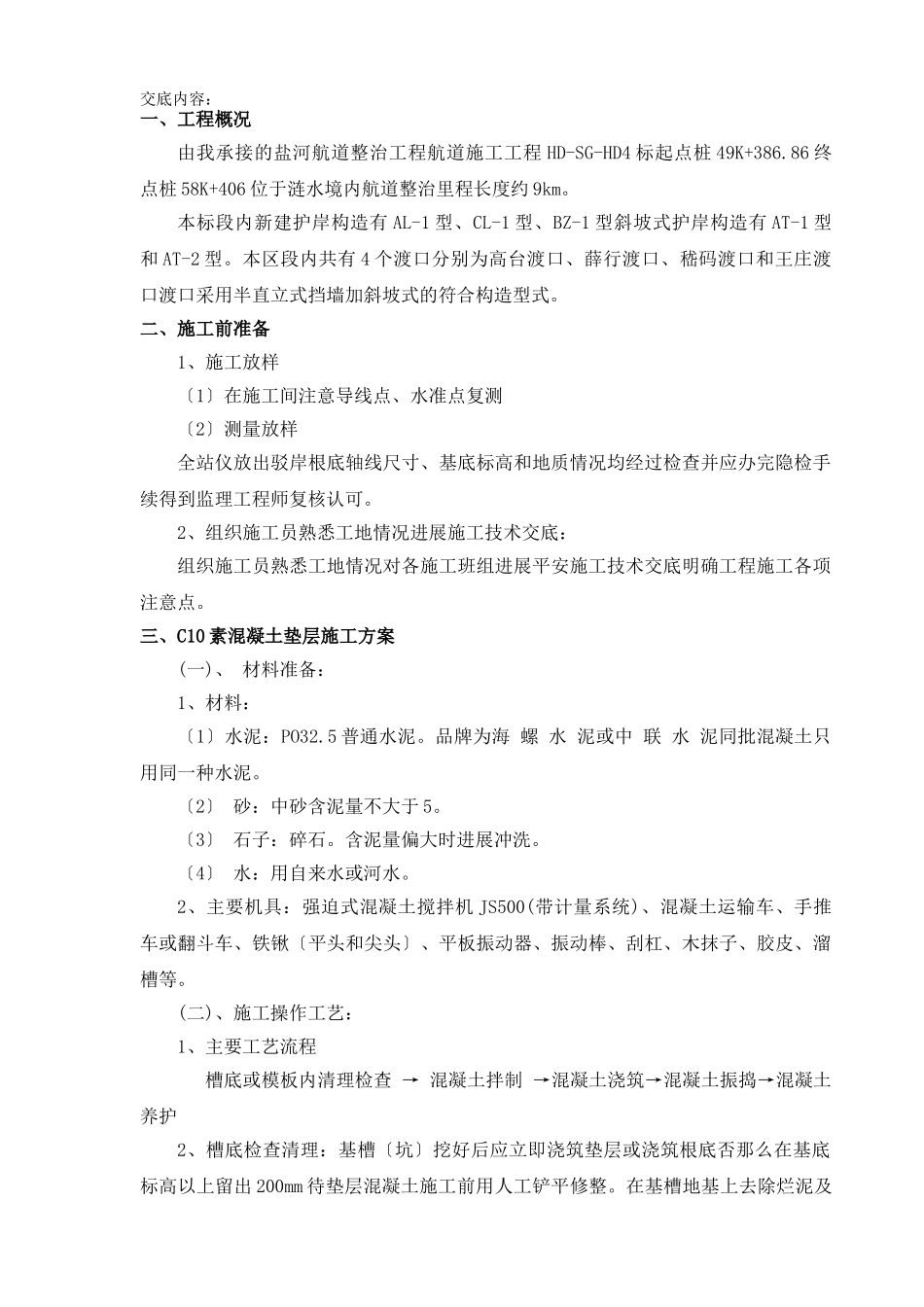

交底内容:一、工程概况由我承接的盐河航道整治工程航道施工工程HD-SG-HD4标起点桩49K+386
86终点桩58K+406位于涟水境内航道整治里程长度约9km
本标段内新建护岸构造有AL-1型、CL-1型、BZ-1型斜坡式护岸构造有AT-1型和AT-2型
本区段内共有4个渡口分别为高台渡口、薛行渡口、嵇码渡口和王庄渡口渡口采用半直立式挡墙加斜坡式的符合构造型式
二、施工前准备1、施工放样〔1〕在施工间注意导线点、水准点复测〔2〕测量放样全站仪放出驳岸根底轴线尺寸、基底标高和地质情况均经过检查并应办完隐检手续得到监理工程师复核认可
2、组织施工员熟悉工地情况进展施工技术交底:组织施工员熟悉工地情况对各施工班组进展平安施工技术交底明确工程施工各项注意点
三、C10素混凝土垫层施工方案(一)、材料准备:1、材料:〔1〕水泥:PO32
品牌为海螺水泥或中联水泥同批混凝土只用同一种水泥
〔2〕砂:中砂含泥量不大于5
〔3〕石子:碎石
含泥量偏大时进展冲洗
〔4〕水:用自来水或河水
2、主要机具:强迫式混凝土搅拌机JS500(带计量系统)、混凝土运输车、手推车或翻斗车、铁锹〔平头和尖头〕、平板振动器、振动棒、刮杠、木抹子、胶皮、溜槽等
(二)、施工操作工艺:1、主要工艺流程槽底或模板内清理检查→混凝土拌制→混凝土浇筑→混凝土振捣→混凝土养护2、槽底检查清理:基槽〔坑〕挖好后应立即浇筑垫层或浇筑根底否那么在基底标高以上留出200mm待垫层混凝土施工前用人工铲平修整
在基槽地基上去除烂泥及杂物并应有防水和排水措施
对于枯燥土应用水润湿但外表不得留有积水
基底质量符合设计要求并报监理检查通过
3、模板工程:本垫层浇筑使用建筑钢模板沿放好的垫层边线固定好
钢模外表涂刷机油作为隔离剂
模板接缝严底部空隙填塞严确保不漏浆
4、混凝土拌制:后台要认真按施工配合比投料
严格控制用水量搅
