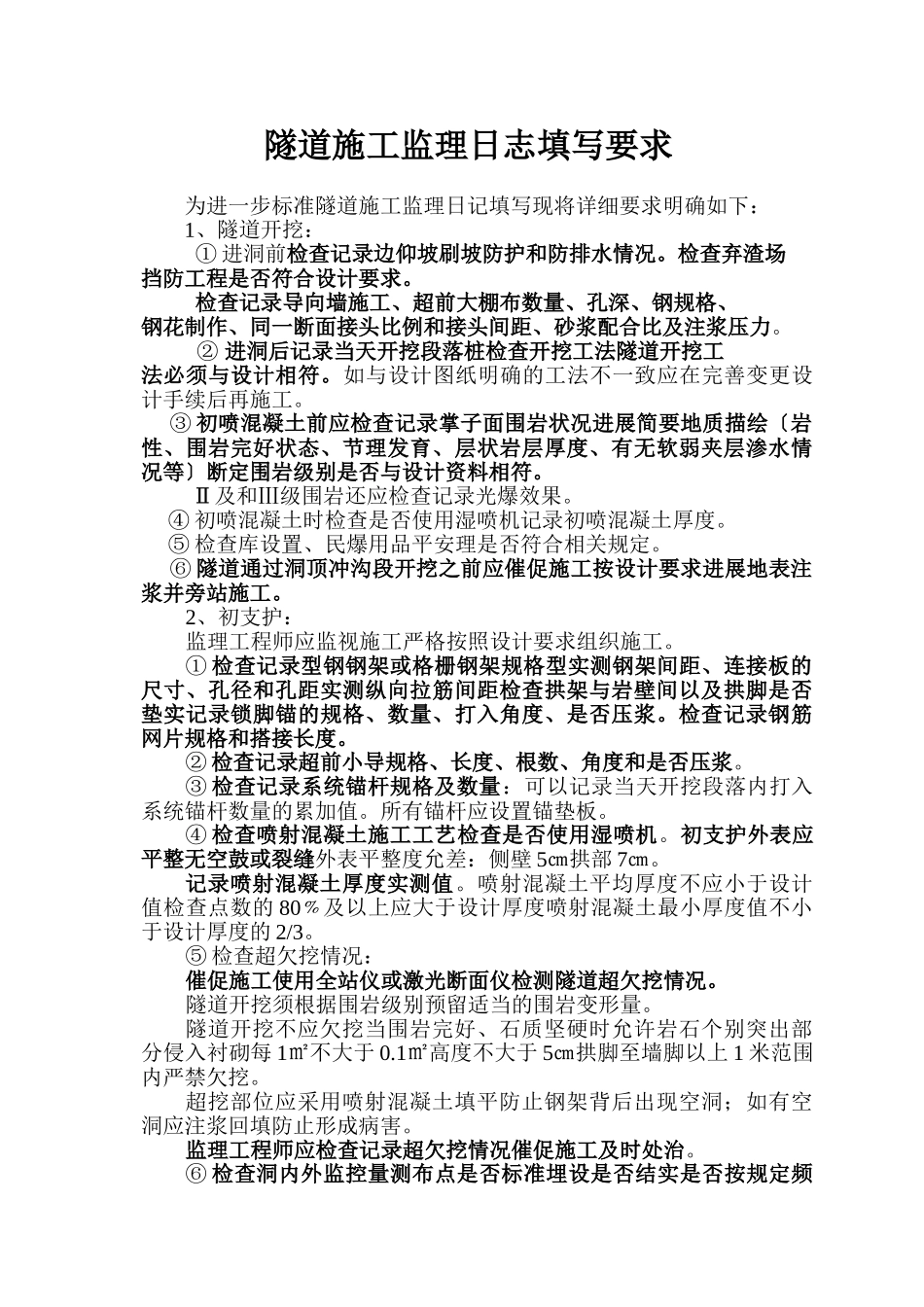

隧道施工监理日志填写要求为进一步标准隧道施工监理日记填写现将详细要求明确如下:1、隧道开挖:①进洞前检查记录边仰坡刷坡防护和防排水情况
检查弃渣场挡防工程是否符合设计要求
检查记录导向墙施工、超前大棚布数量、孔深、钢规格、钢花制作、同一断面接头比例和接头间距、砂浆配合比及注浆压力
②进洞后记录当天开挖段落桩检查开挖工法隧道开挖工法必须与设计相符
如与设计图纸明确的工法不一致应在完善变更设计手续后再施工
③初喷混凝土前应检查记录掌子面围岩状况进展简要地质描绘〔岩性、围岩完好状态、节理发育、层状岩层厚度、有无软弱夹层渗水情况等〕断定围岩级别是否与设计资料相符
Ⅱ及和Ⅲ级围岩还应检查记录光爆效果
④初喷混凝土时检查是否使用湿喷机记录初喷混凝土厚度
⑤检查库设置、民爆用品平安理是否符合相关规定
⑥隧道通过洞顶冲沟段开挖之前应催促施工按设计要求进展地表注浆并旁站施工
2、初支护:监理工程师应监视施工严格按照设计要求组织施工
①检查记录型钢钢架或格栅钢架规格型实测钢架间距、连接板的尺寸、孔径和孔距实测纵向拉筋间距检查拱架与岩壁间以及拱脚是否垫实记录锁脚锚的规格、数量、打入角度、是否压浆
检查记录钢筋网片规格和搭接长度
②检查记录超前小导规格、长度、根数、角度和是否压浆
③检查记录系统锚杆规格及数量:可以记录当天开挖段落内打入系统锚杆数量的累加值
所有锚杆应设置锚垫板
④检查喷射混凝土施工工艺检查是否使用湿喷机
初支护外表应平整无空鼓或裂缝外表平整度允差:侧壁5㎝拱部7㎝
记录喷射混凝土厚度实测值
喷射混凝土平均厚度不应小于设计值检查点数的80﹪及以上应大于设计厚度喷射混凝土最小厚度值不小于设计厚度的2/3
⑤检查超欠挖情况:催促施工使用全站仪或激光断面仪检测隧道超欠挖情况
隧道开挖须根据围岩级别预留适当的围岩变形量
隧道开挖不应欠挖当围岩完好、石质坚硬时允许岩石个别突出部分侵入衬砌每1
