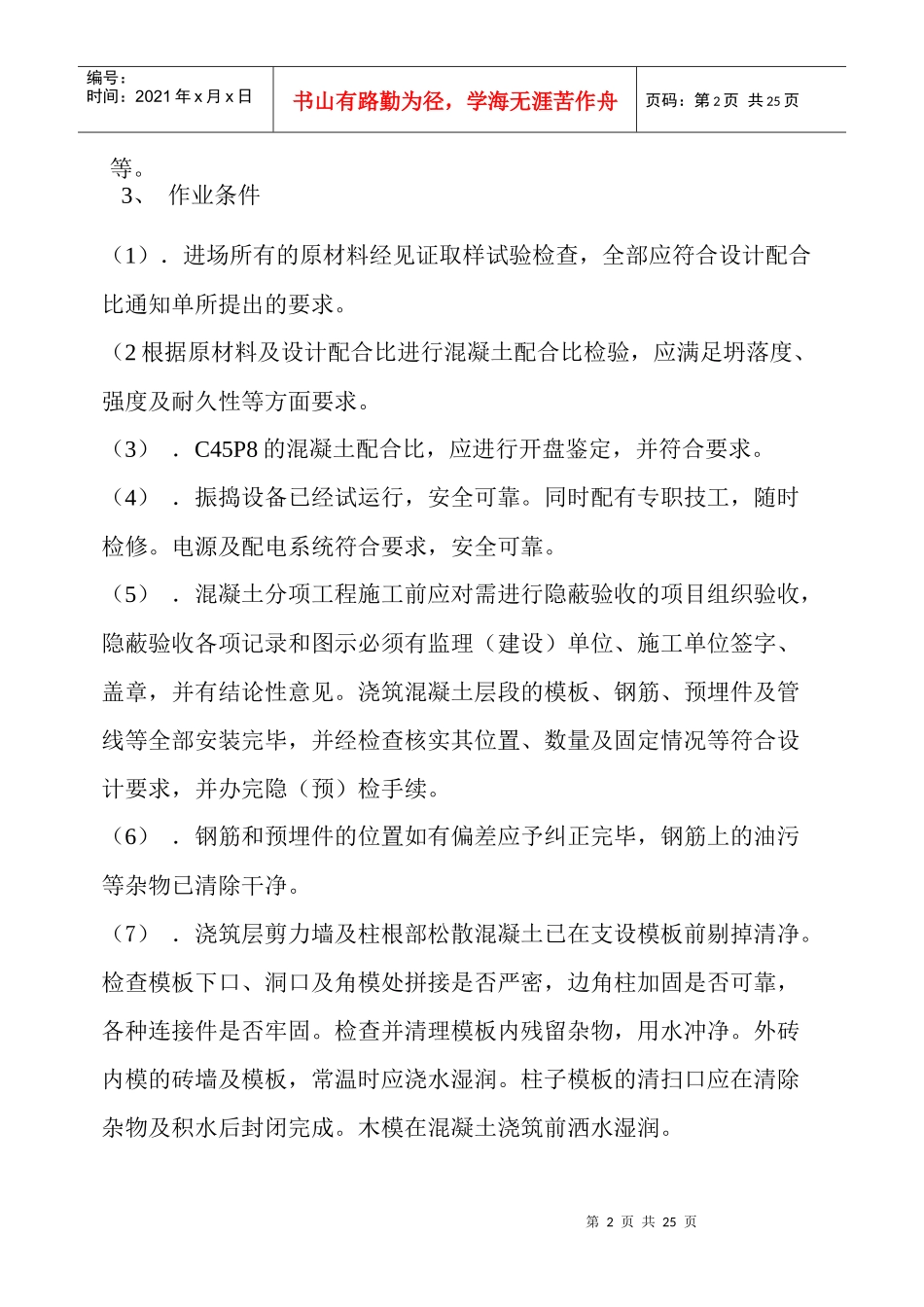

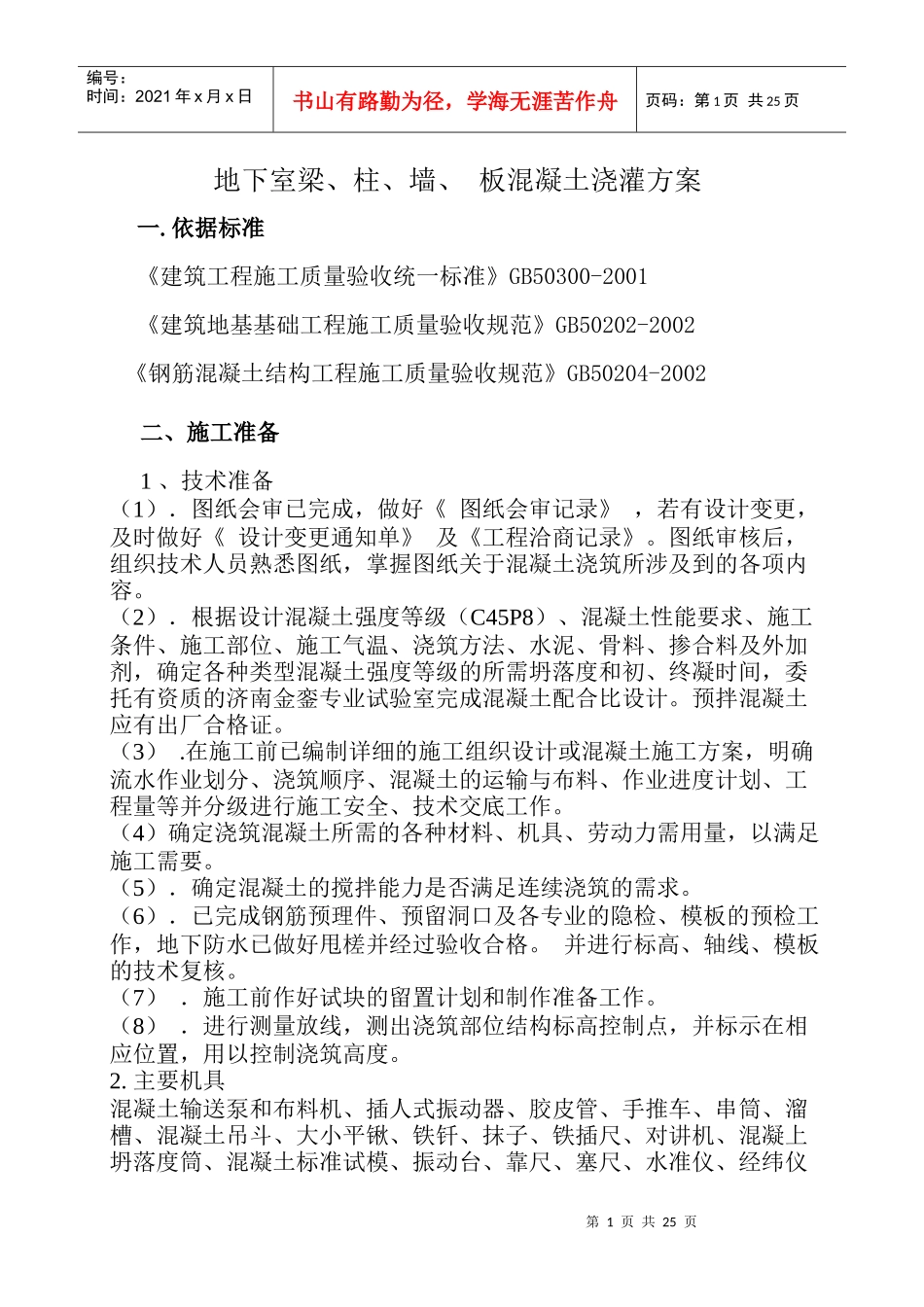

依据标准《建筑工程施工质量验收统一标准》GB50300-2001《建筑地基基础工程施工质量验收规范》GB50202-2002《钢筋混凝土结构工程施工质量验收规范》GB50204-2002二、施工准备1、技术准备(1).图纸会审已完成,做好《图纸会审记录》,若有设计变更,及时做好《设计变更通知单》及《工程洽商记录》
图纸审核后,组织技术人员熟悉图纸,掌握图纸关于混凝土浇筑所涉及到的各项内容
(2).根据设计混凝土强度等级(C45P8)、混凝土性能要求、施工条件、施工部位、施工气温、浇筑方法、水泥、骨料、掺合料及外加剂,确定各种类型混凝土强度等级的所需坍落度和初、终凝时间,委托有资质的济南金銮专业试验室完成混凝土配合比设计
预拌混凝土应有出厂合格证
在施工前已编制详细的施工组织设计或混凝土施工方案,明确流水作业划分、浇筑顺序、混凝土的运输与布料、作业进度计划、工程量等并分级进行施工安全、技术交底工作
(4)确定浇筑混凝土所需的各种材料、机具、劳动力需用量,以满足施工需要
(5).确定混凝土的搅拌能力是否满足连续浇筑的需求
(6).已完成钢筋预理件、预留洞口及各专业的隐检、模板的预检工作,地下防水已做好甩槎并经过验收合格
并进行标高、轴线、模板的技术复核
(7).施工前作好试块的留置计划和制作准备工作
(8).进行测量放线,测出浇筑部位结构标高控制点,并标示在相应位置,用以控制浇筑高度
主要机具混凝土输送泵和布料机、插人式振动器、胶皮管、手推车、串筒、溜槽、混凝土吊斗、大小平锹、铁钎、抹子、铁插尺、对讲机、混凝上坍落度筒、混凝土标准试模、振动台、靠尺、塞尺、水准仪、经纬仪第2页共25页第1页共25页编号:时间:2021年x月x日书山有路勤
