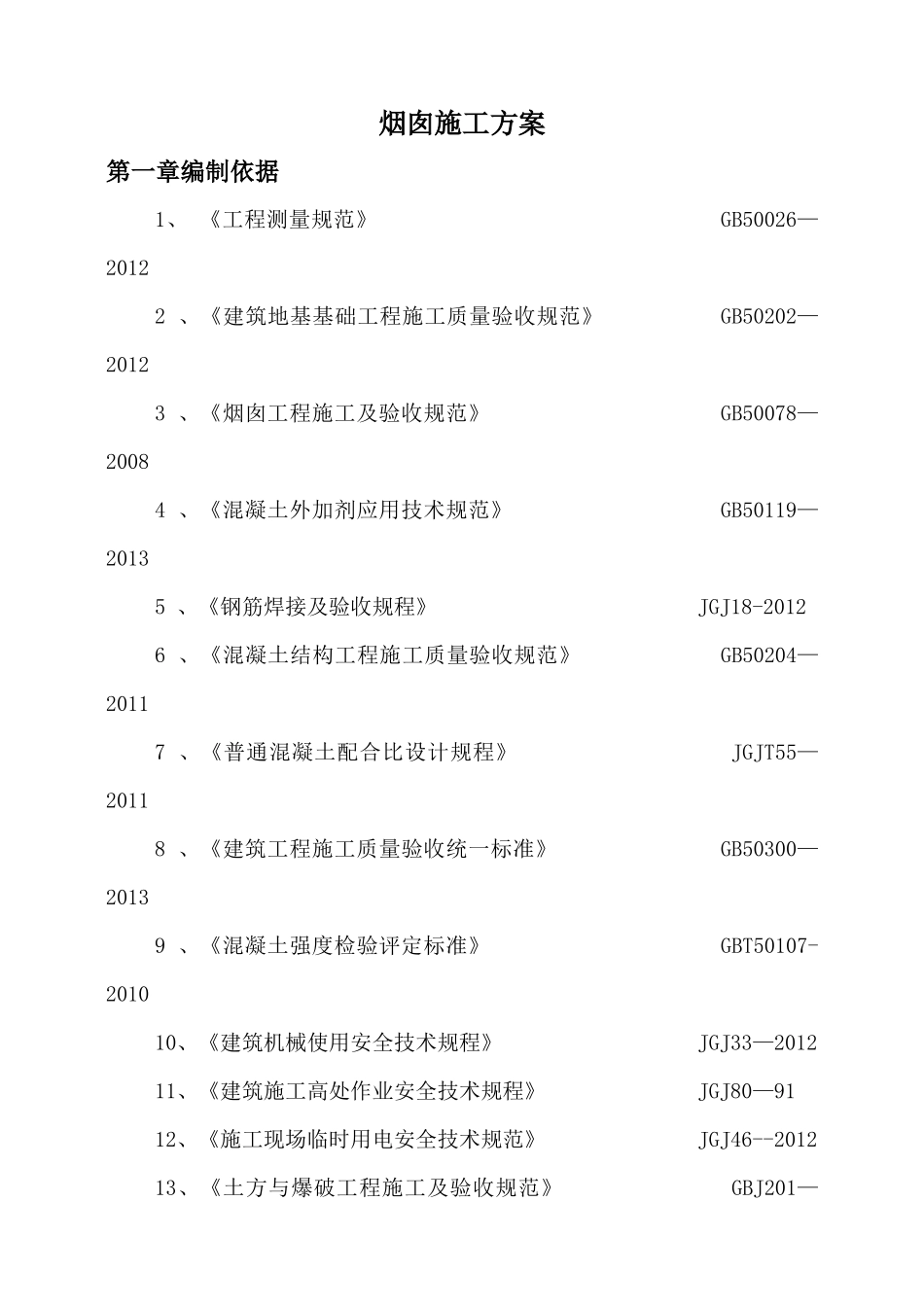

烟囱施工方案第一章编制依据1、《工程测量规范》GB50026—20122、《建筑地基基础工程施工质量验收规范》GB50202—20123、《烟囱工程施工及验收规范》GB50078—20084、《混凝土外加剂应用技术规范》GB50119—20135、《钢筋焊接及验收规程》JGJ18-20126、《混凝土结构工程施工质量验收规范》GB50204—20117、《普通混凝土配合比设计规程》JGJT55—20118、《建筑工程施工质量验收统一标准》GB50300—20139、《混凝土强度检验评定标准》GBT50107-201010、《建筑机械使用安全技术规程》JGJ33—201211、《建筑施工高处作业安全技术规程》JGJ80—9112、《施工现场临时用电安全技术规范》JGJ46--201213、《土方与爆破工程施工及验收规范》GBJ201—第1页共44页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共44页201214、《建筑工程施工质量评价标准》T50375-200615、《砌体工程施工质量验收规范》GB50203-201116、本工程新疆东方希望有色金属有限公司,新疆东方希望煤电铝一体化循环产业项目二期碳素25万吨/年扩建工程,焙烧烟气净化二期烟囱工程
第二章工程概况新疆东方希望煤电铝一体化循环产业项目二期碳素25万吨/年扩建工程,焙烧烟气净化二期烟囱工程
建设地点在新疆东方希望工业园区内
钢筋砼结构,内部为筒壁内衬和隔热层,筒壁下口半径3
64m,筒壁厚为0
26m,基础承台下口直径为5米,钢筋砼结构
第三章项目施工方案总体施工工序本着:先地下,后地上,先结构,后建筑的施工原则进行
具体施工工序如下:测量放线—土方开挖—垫层—基础施工—土方回填—混凝土壁工程—钢平台—烟囱地面施工—筒身外壁涂刷标志涂料—竣工交接

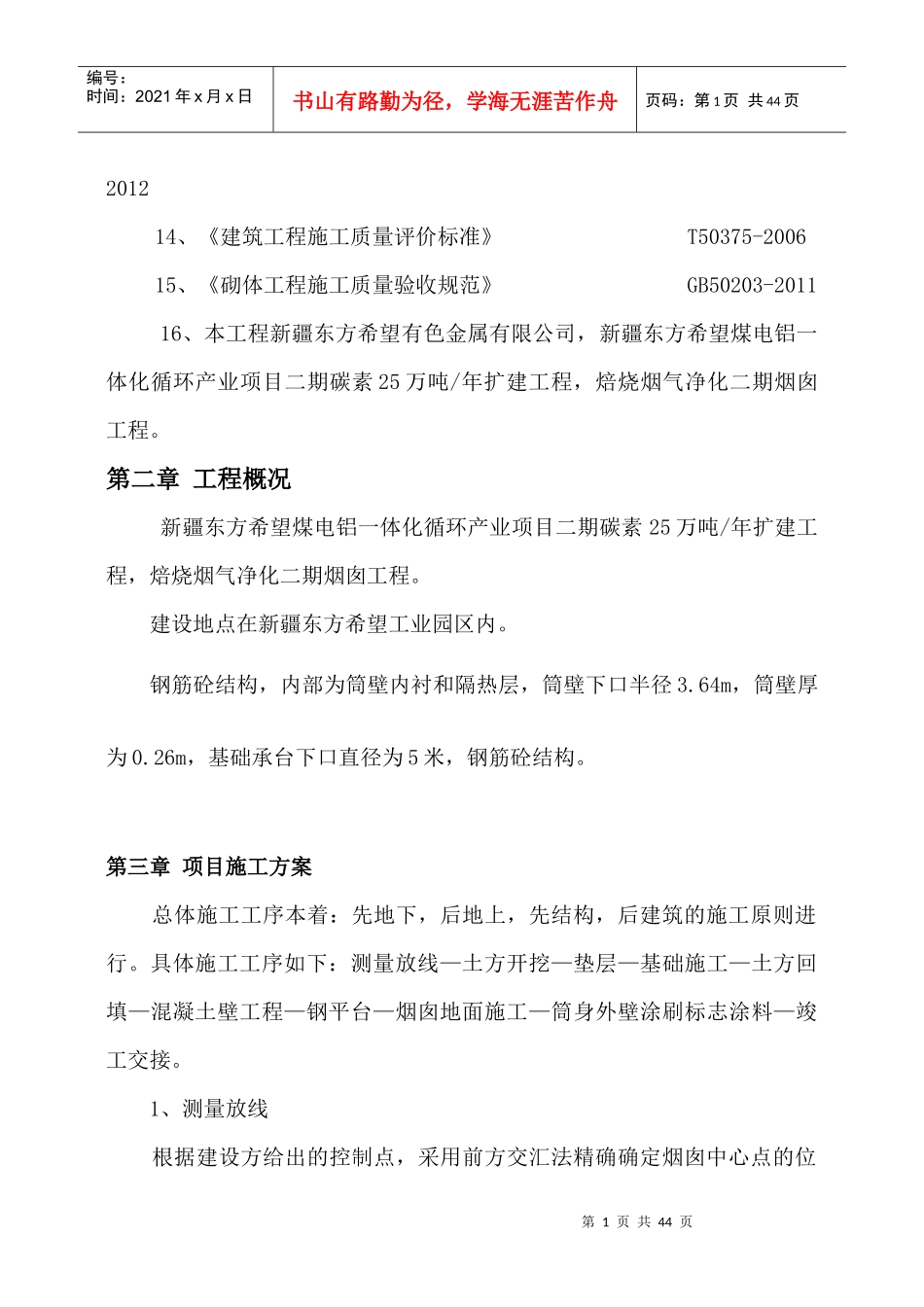

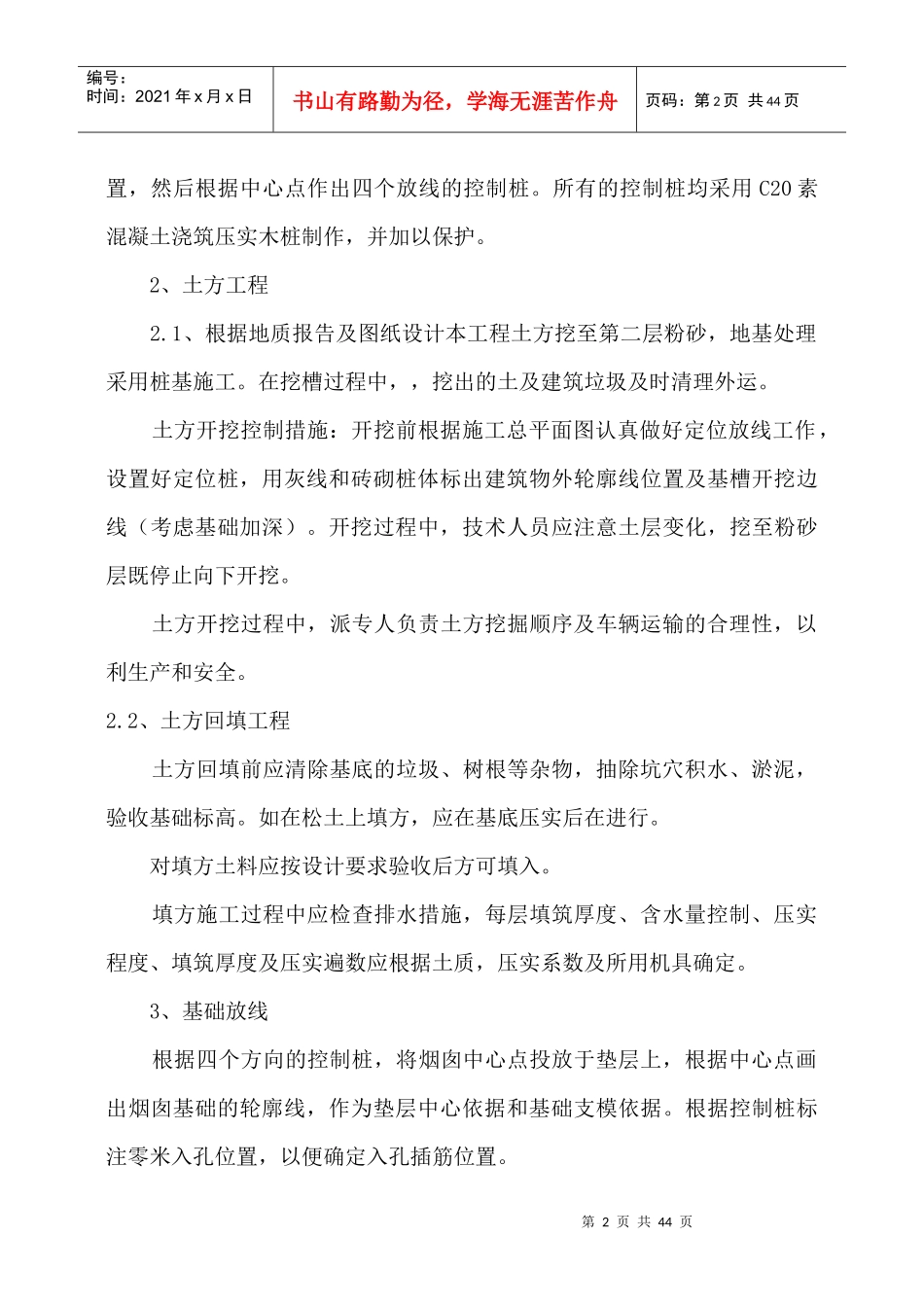

1、测量放线根据建设方给出的控制点,采
