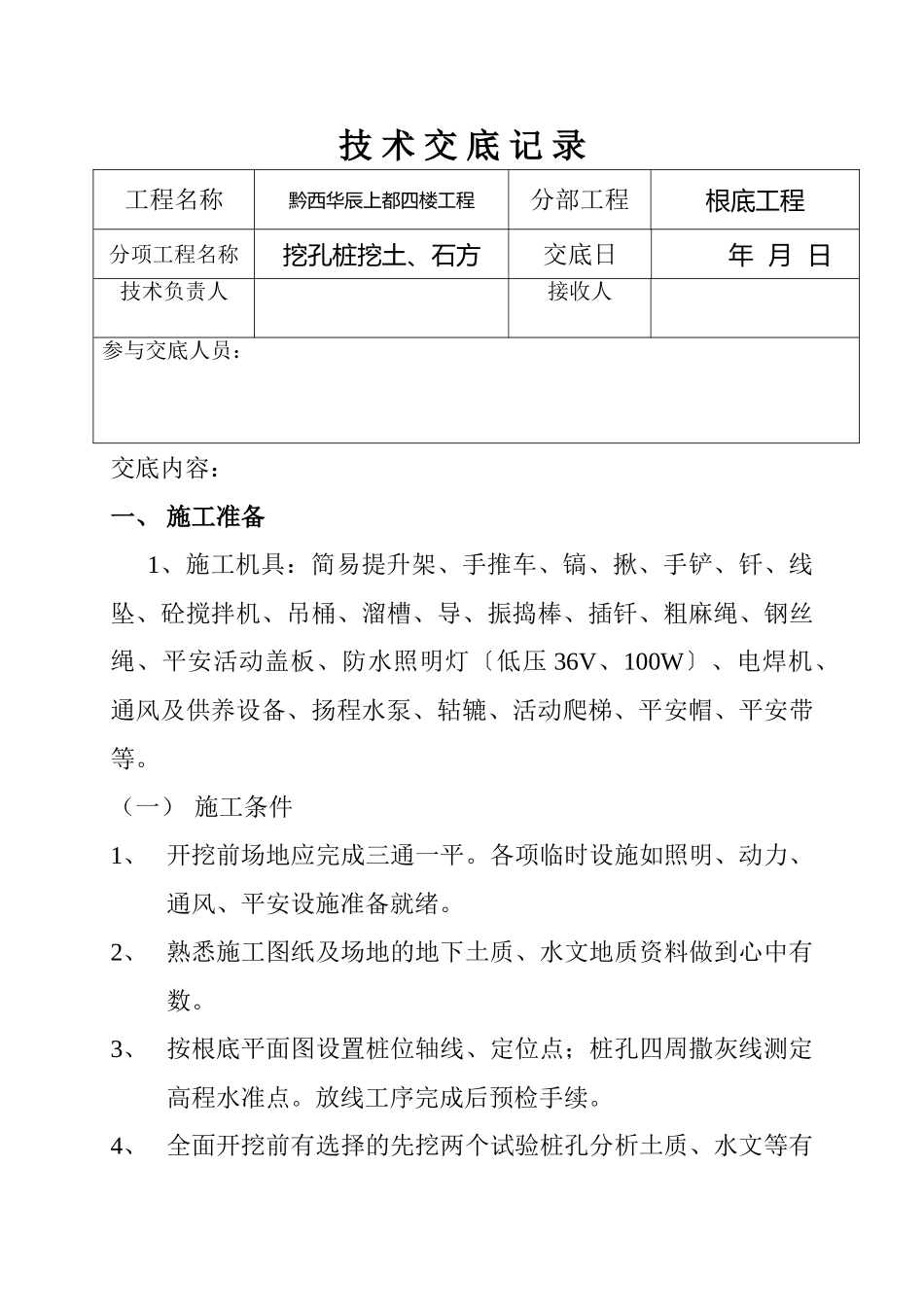

技术交底记录工程名称黔西华辰上都四楼工程分部工程根底工程分项工程名称挖孔桩挖土、石方交底日年月日技术负责人接收人参与交底人员:交底内容:一、施工准备1、施工机具:简易提升架、手推车、镐、揪、手铲、钎、线坠、砼搅拌机、吊桶、溜槽、导、振捣棒、插钎、粗麻绳、钢丝绳、平安活动盖板、防水照明灯〔低压36V、100W〕、电焊机、通风及供养设备、扬程水泵、轱辘、活动爬梯、平安帽、平安带等
(一)施工条件1、开挖前场地应完成三通一平
各项临时设施如照明、动力、通风、平安设施准备就绪
2、熟悉施工图纸及场地的地下土质、水文地质资料做到心中有数
3、按根底平面图设置桩位轴线、定位点;桩孔四周撒灰线测定高程水准点
放线工序完成后预检手续
4、全面开挖前有选择的先挖两个试验桩孔分析土质、水文等有关情况以此修改原编施工方案
5、开挖前应对施工人员进展全面的平安技术交底操作前对吊具进展平安可靠的检查和试验确保施工平安
二、操作工艺1、工艺流程:放线定桩位及高程开挖第一节桩孔土方支护壁模板放附加钢筋浇筑第一节护壁砼检查桩位〔中心轴线〕架设垂直运输架安装电动葫芦〔卷扬机或轱辘〕安装吊桶、照明、活动盖板、水泵、通风机等挖吊运第二节孔桩土方〔修边〕先拆第一节护壁模板〔放附加钢筋〕浇筑第二节护壁砼检查桩位〔中心〕轴线逐层往下循环作业开挖扩底局部检查验收三、质量1、桩孔垂直度应严格控制一般不应超过桩长的3‰且不超过50mm
2、孔底虚土厚度不应超过规定扩底形状尺寸符合设计要求桩底应落在持力土层上持力层土体不应被破坏
3、护壁砼厚度±15mm现浇砼护壁直径±25mm
四、质量保证措施1、已挖好的孔桩必须用木板或脚手板盖好防止土块、杂物、人员坠落
2、已挖好的桩孔及时放好钢筋笼及时浇筑砼
3、孔桩上口应做好挡土台防止灌水及掉土
4、保护好已成型的钢筋笼不得扭曲松动变形
吊入桩孔时不要碰坏孔壁串筒应垂直放置
