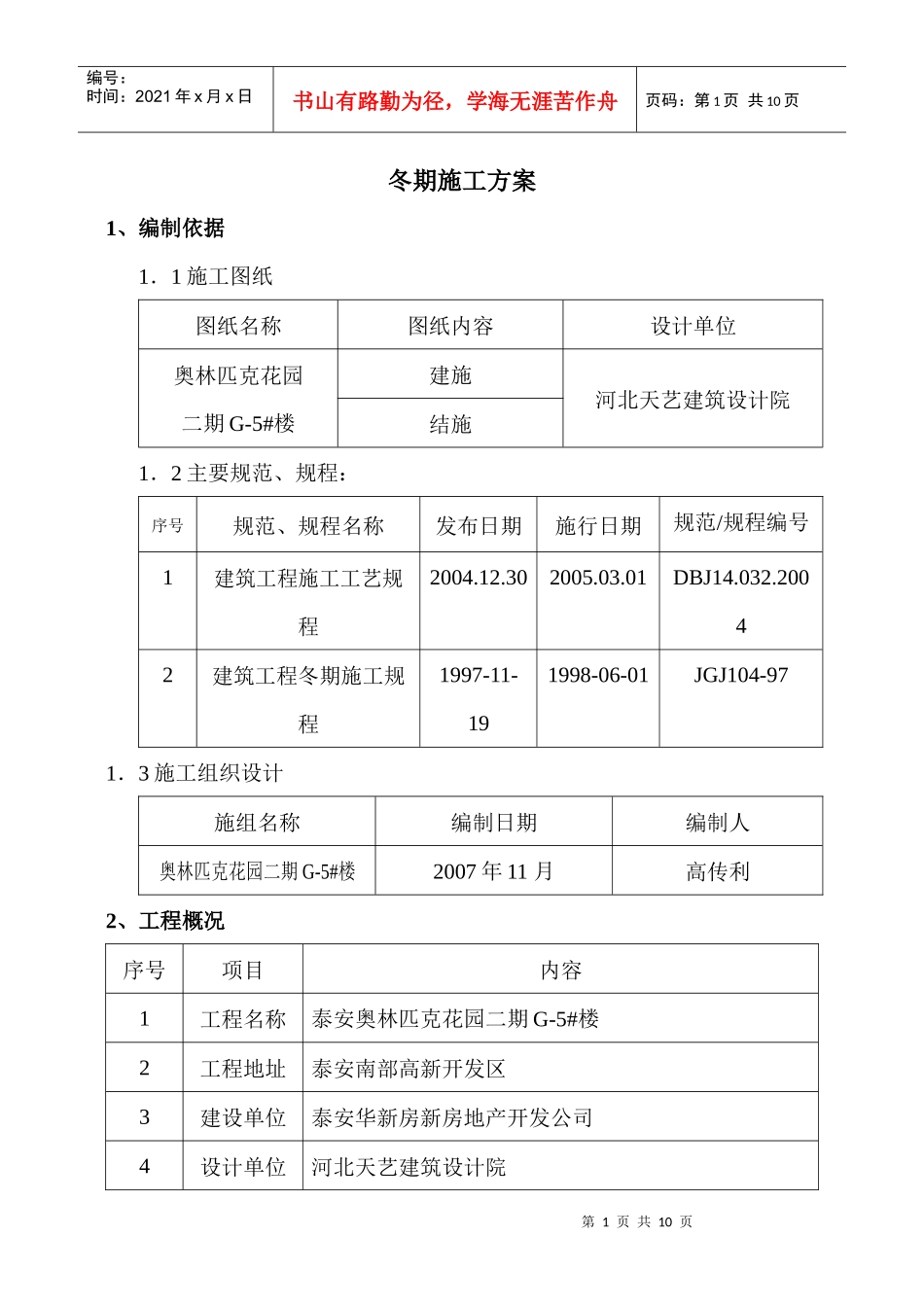

第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共10页冬期施工方案1、编制依据1.1施工图纸图纸名称图纸内容设计单位奥林匹克花园二期G-5#楼建施河北天艺建筑设计院结施1.2主要规范、规程:序号规范、规程名称发布日期施行日期规范/规程编号1建筑工程施工工艺规程2004
302005
01DBJ14

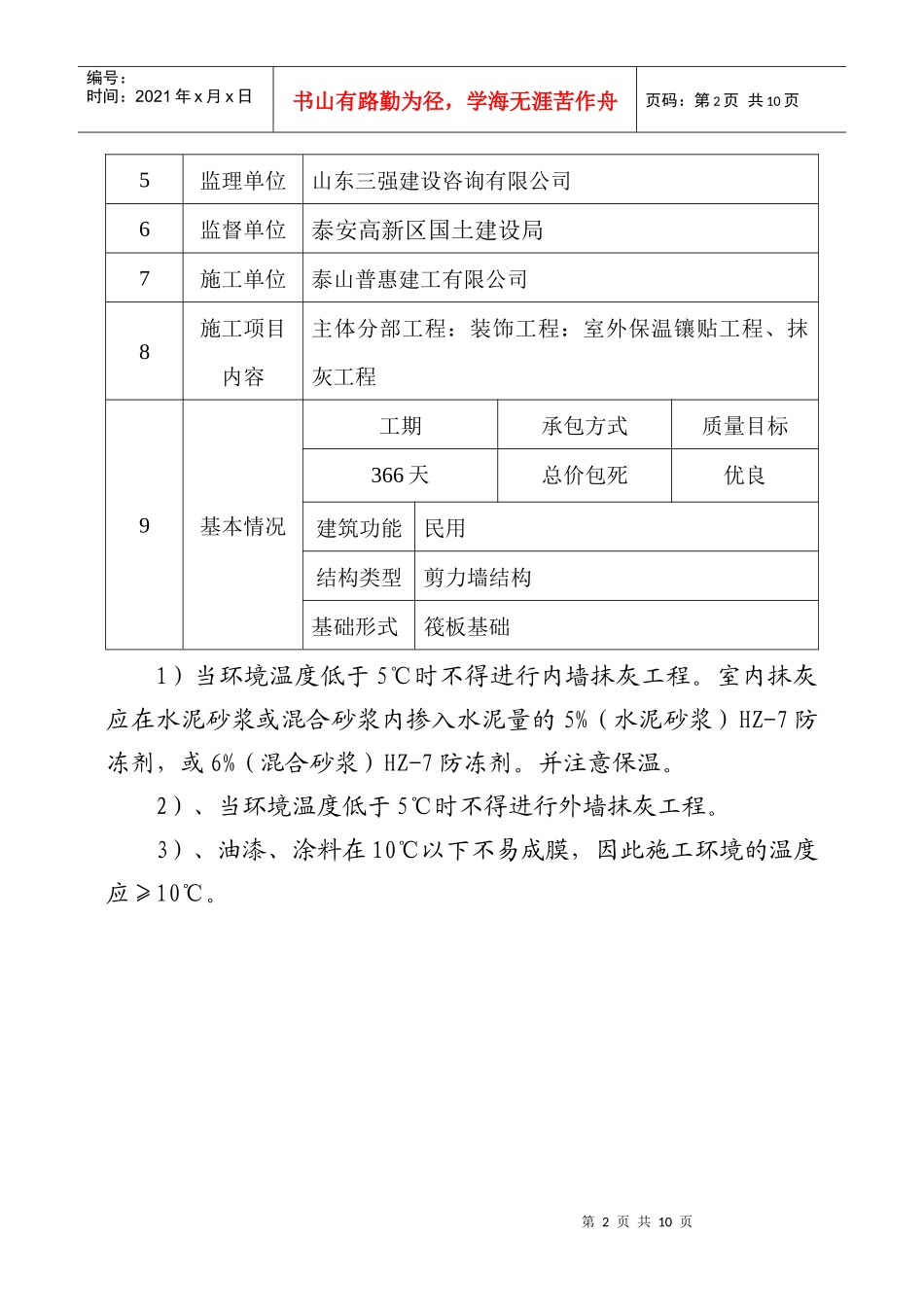

20042建筑工程冬期施工规程1997-11-191998-06-01JGJ104-971.3施工组织设计施组名称编制日期编制人奥林匹克花园二期G-5#楼2007年11月高传利2、工程概况序号项目内容1工程名称泰安奥林匹克花园二期G-5#楼2工程地址泰安南部高新开发区3建设单位泰安华新房新房地产开发公司4设计单位河北天艺建筑设计院第2页共10页第1页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共10页5监理单位山东三强建设咨询有限公司6监督单位泰安高新区国土建设局7施工单位泰山普惠建工有限公司8施工项目内容主体分部工程:装饰工程:室外保温镶贴工程、抹灰工程9基本情况工期承包方式质量目标366天总价包死优良建筑功能民用结构类型剪力墙结构基础形式筏板基础1)当环境温度低于5℃时不得进行内墙抹灰工程
室内抹灰应在水泥砂浆或混合砂浆内掺入水泥量的5%(水泥砂浆)HZ-7防冻剂,或6%(混合砂浆)HZ-7防冻剂
2)、当环境温度低于5℃时不得进行外墙抹灰工程
3)、油漆、涂料在10℃以下不易成膜,因此施工环境的温度应≥10℃

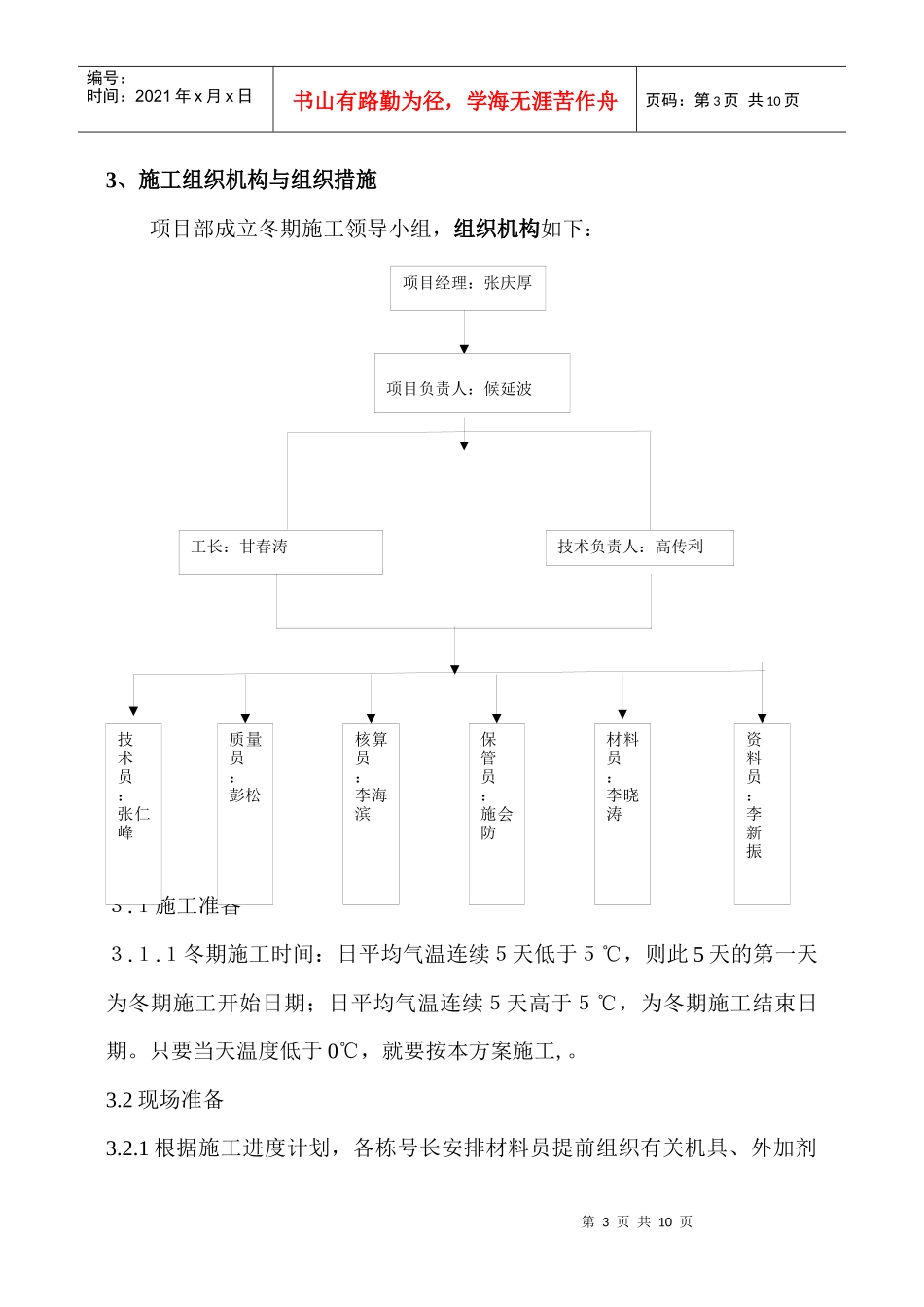

第3页共10页第2页共10页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共10页3、施工组织机构与组织措施项目部成立冬期施工领导小组,组织机构如下:3
1施工准备3
1冬期施工时间:日平均气温连续5天低于5℃,则此5天的第一天为冬
