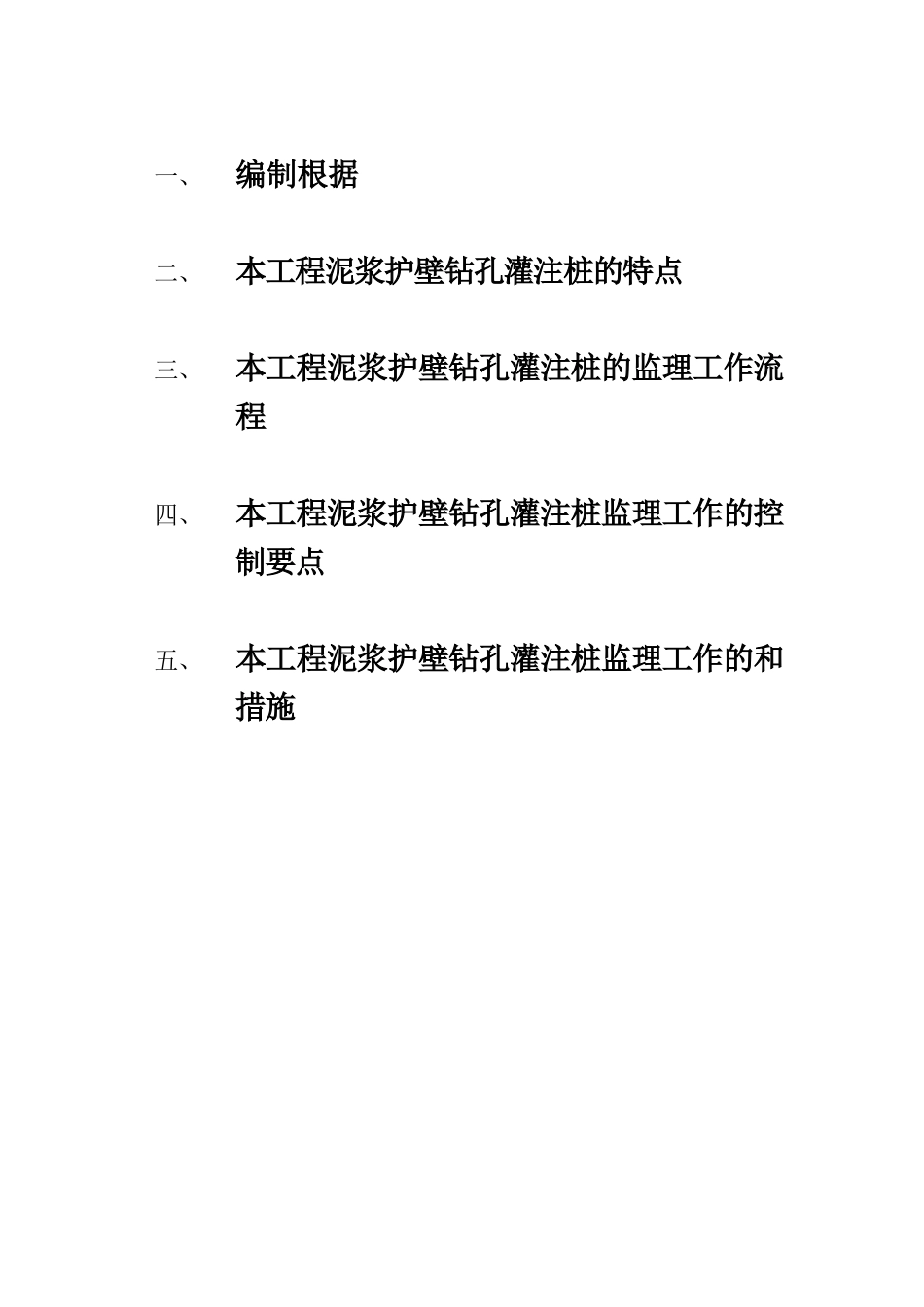

一、编制根据二、本工程泥浆护壁钻孔灌注桩的特点三、本工程泥浆护壁钻孔灌注桩的监理工作流程四、本工程泥浆护壁钻孔灌注桩监理工作的控制要点五、本工程泥浆护壁钻孔灌注桩监理工作的和措施为了有方案、有步骤、有目的地对温州乐清七里港康城商住楼施行监理指导监理部开展桩基工作结合本工程特点及实际情况制定泥浆护壁钻孔灌注桩监理施行细那么

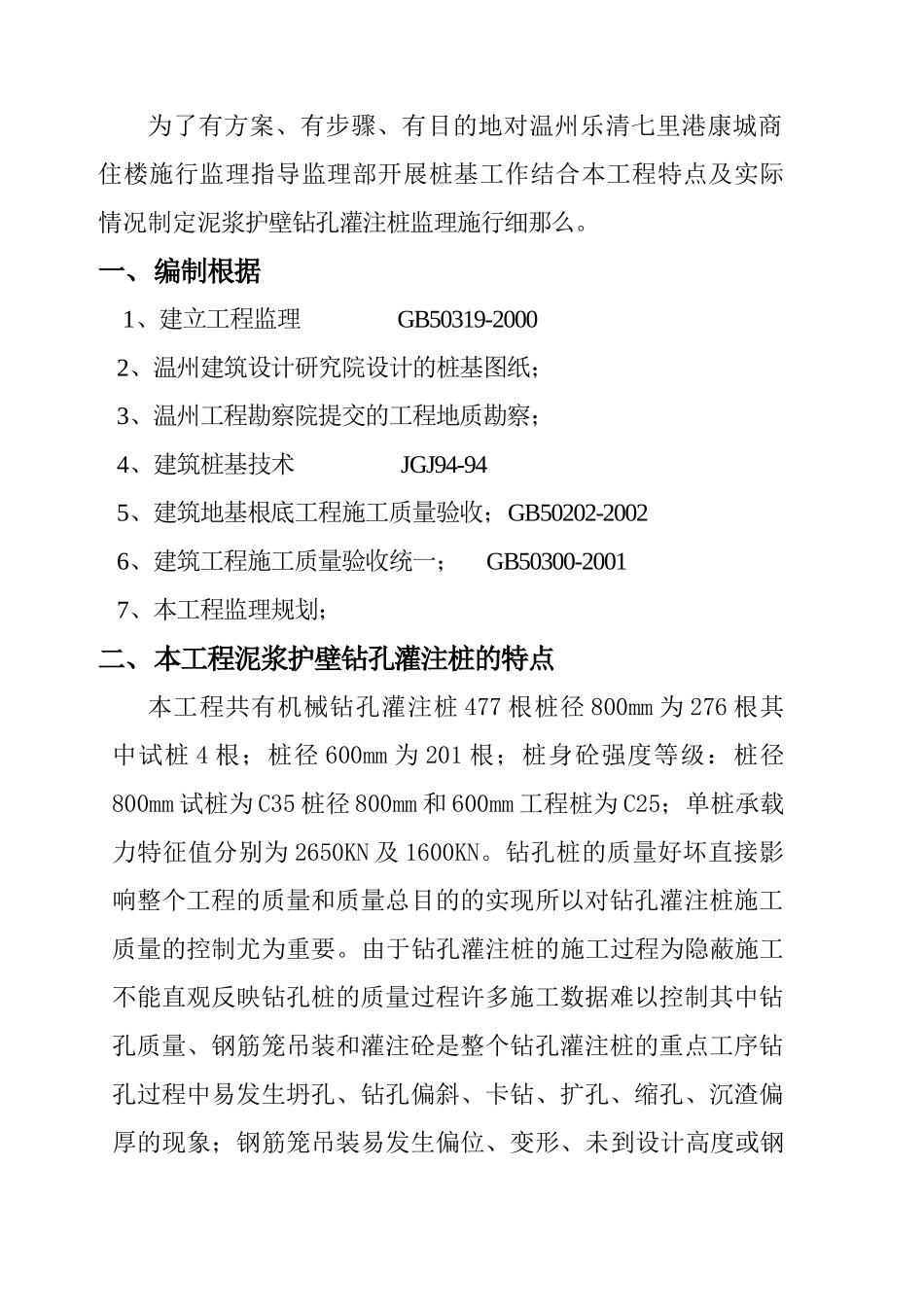

一、编制根据1、建立工程监理GB50319-20002、温州建筑设计研究院设计的桩基图纸;3、温州工程勘察院提交的工程地质勘察;4、建筑桩基技术JGJ94-945、建筑地基根底工程施工质量验收;GB50202-20026、建筑工程施工质量验收统一;GB50300-20017、本工程监理规划;二、本工程泥浆护壁钻孔灌注桩的特点本工程共有机械钻孔灌注桩477根桩径800mm为276根其中试桩4根;桩径600mm为201根;桩身砼强度等级:桩径800mm试桩为C35桩径800mm和600mm工程桩为C25;单桩承载力特征值分别为2650KN及1600KN
钻孔桩的质量好坏直接影响整个工程的质量和质量总目的的实现所以对钻孔灌注桩施工质量的控制尤为重要
由于钻孔灌注桩的施工过程为隐蔽施工不能直观反映钻孔桩的质量过程许多施工数据难以控制其中钻孔质量、钢筋笼吊装和灌注砼是整个钻孔灌注桩的重点工序钻孔过程中易发生坍孔、钻孔偏斜、卡钻、扩孔、缩孔、沉渣偏厚的现象;钢筋笼吊装易发生偏位、变形、未到设计高度或钢筋笼上浮保护层不够的现象;而砼灌注过程中易发生砼强度缺乏、夹泥、断桩、缩颈、部分离析等现象所以在施工过程中加强对钻孔、钢筋笼吊装、砼浇捣过程控制是监理工程师控制的重点

二、本工程泥浆护壁钻孔灌注桩的监理工作流程机械钻孔灌注桩质量监理工作程序框图机械钻孔灌注桩工程监理工作程序框图审批、签署桩芯砼浇灌总监理工程师不批准批准钻孔进尺降水;护壁;终孔旁站监视施工全过程专业监理工程
