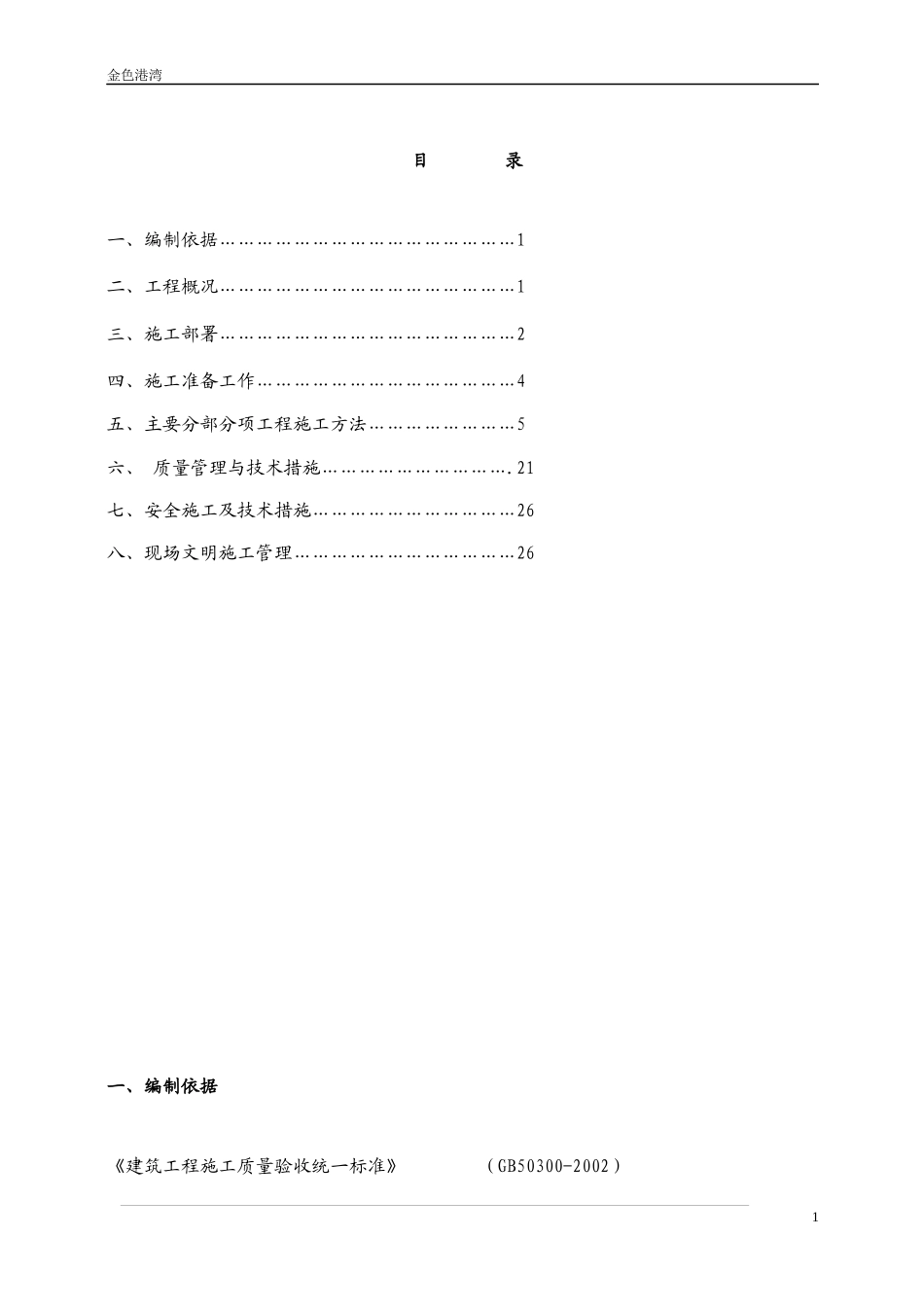

金色港湾目录一、编制依据…………………………………………1二、工程概况…………………………………………1三、施工部署…………………………………………2四、施工准备工作……………………………………4五、主要分部分项工程施工方法……………………5六、质量管理与技术措施…………………………

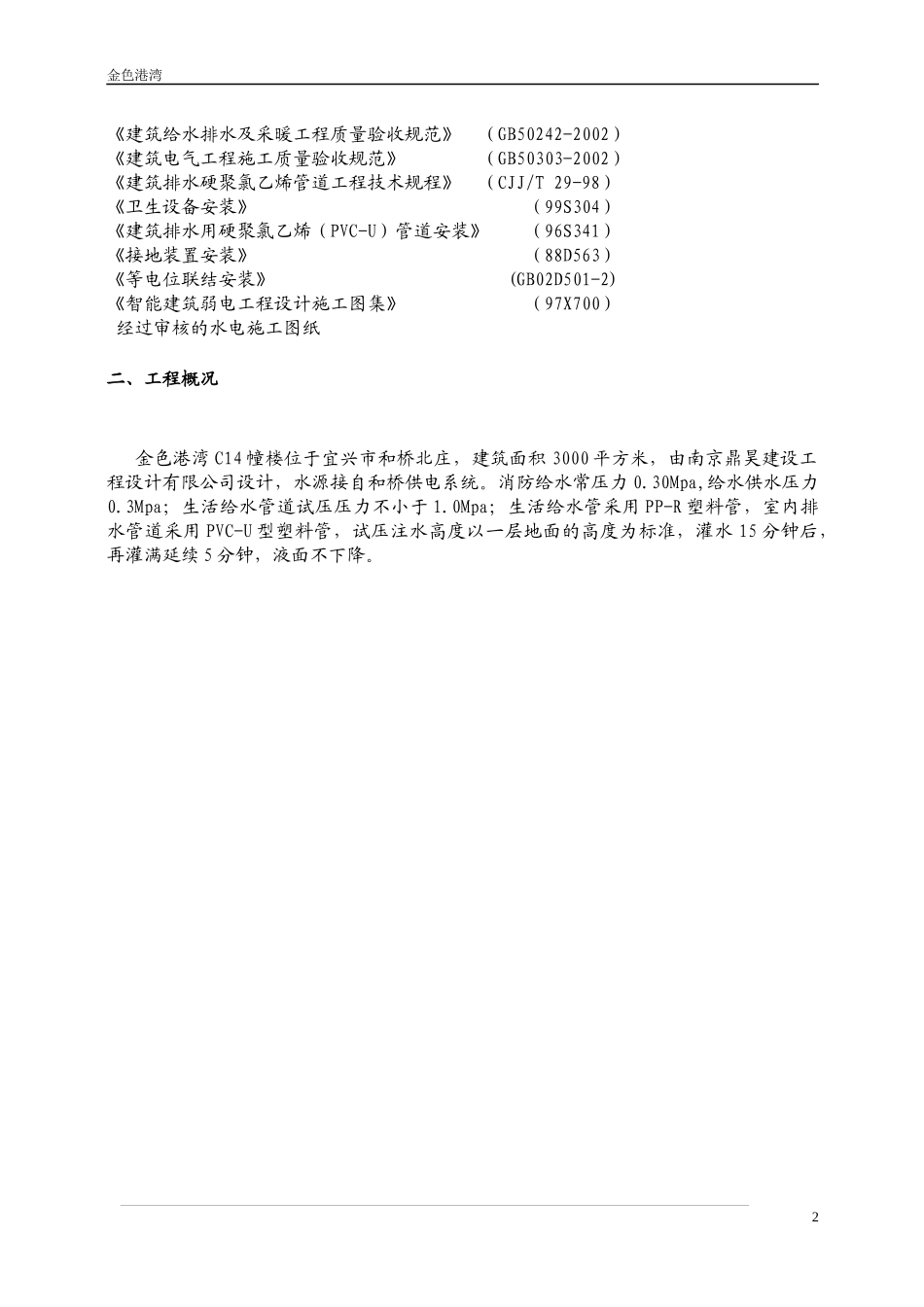

21七、安全施工及技术措施……………………………26八、现场文明施工管理………………………………26一、编制依据《建筑工程施工质量验收统一标准》(GB50300-2002)1金色港湾《建筑给水排水及采暖工程质量验收规范》(GB50242-2002)《建筑电气工程施工质量验收规范》(GB50303-2002)《建筑排水硬聚氯乙烯管道工程技术规程》(CJJ/T29-98)《卫生设备安装》(99S304)《建筑排水用硬聚氯乙烯(PVC-U)管道安装》(96S341)《接地装置安装》(88D563)《等电位联结安装》(GB02D501-2)《智能建筑弱电工程设计施工图集》(97X700)经过审核的水电施工图纸二、工程概况金色港湾C14幢楼位于宜兴市和桥北庄,建筑面积3000平方米,由南京鼎昊建设工程设计有限公司设计,水源接自和桥供电系统
消防给水常压力0
30Mpa,给水供水压力0
3Mpa;生活给水管道试压压力不小于1
0Mpa;生活给水管采用PP-R塑料管,室内排水管道采用PVC-U型塑料管,试压注水高度以一层地面的高度为标准,灌水15分钟后,再灌满延续5分钟,液面不下降
2项目部项目部项目经理技术负责孙洪生施国强邵达明金色港湾三、施工部署3

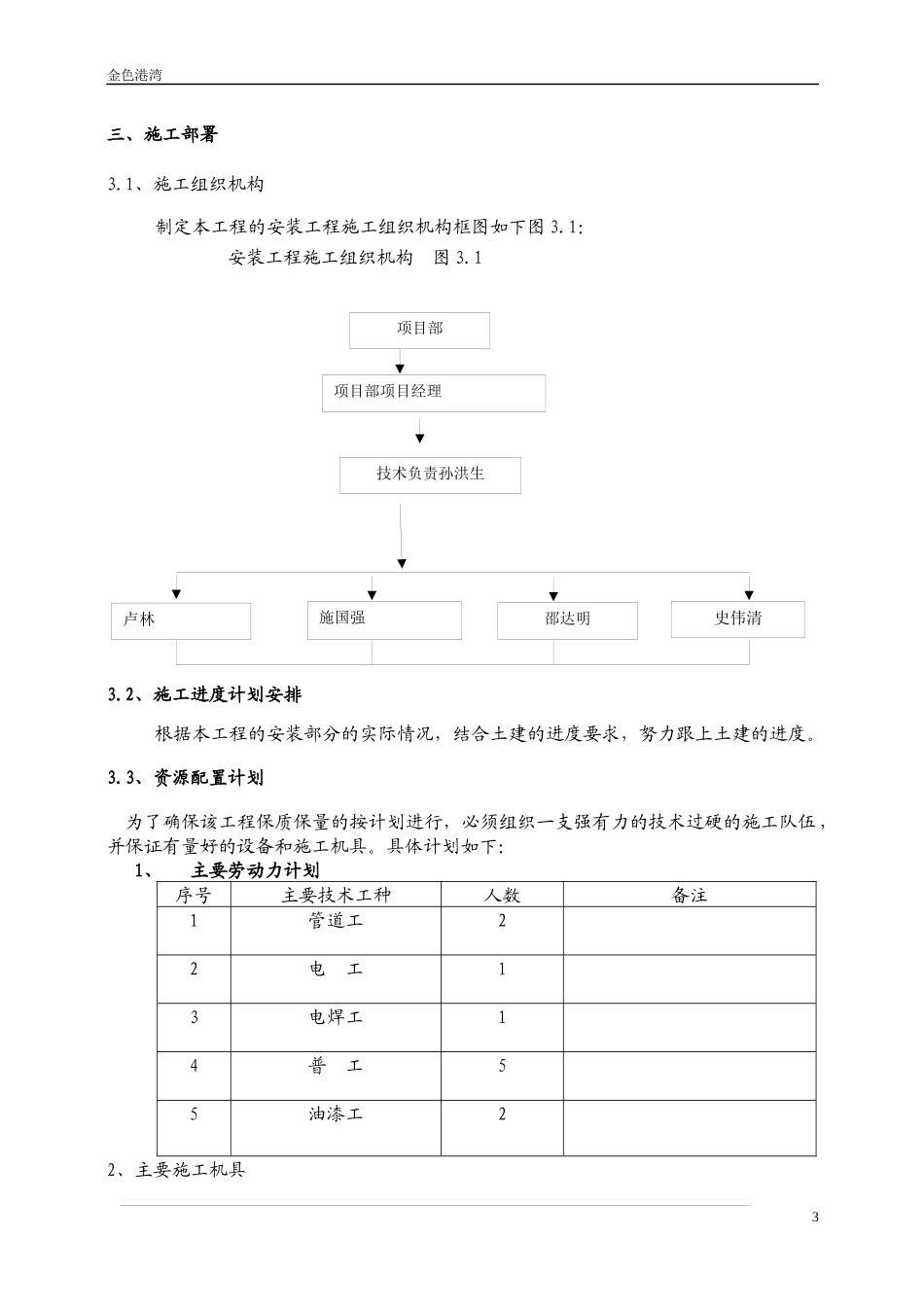

1、施工组织机构制定本工程的安装工程施工组织机构框图如下图3
1:安装工程施工组织机构图3
2、施工进度计划安排根据本工程的安装部分的实际情况,结合土建的进度要求,努力跟上土建的进度
3、资源配置计划为了确保该工程保质保量的按计划进行,必须组织一支
