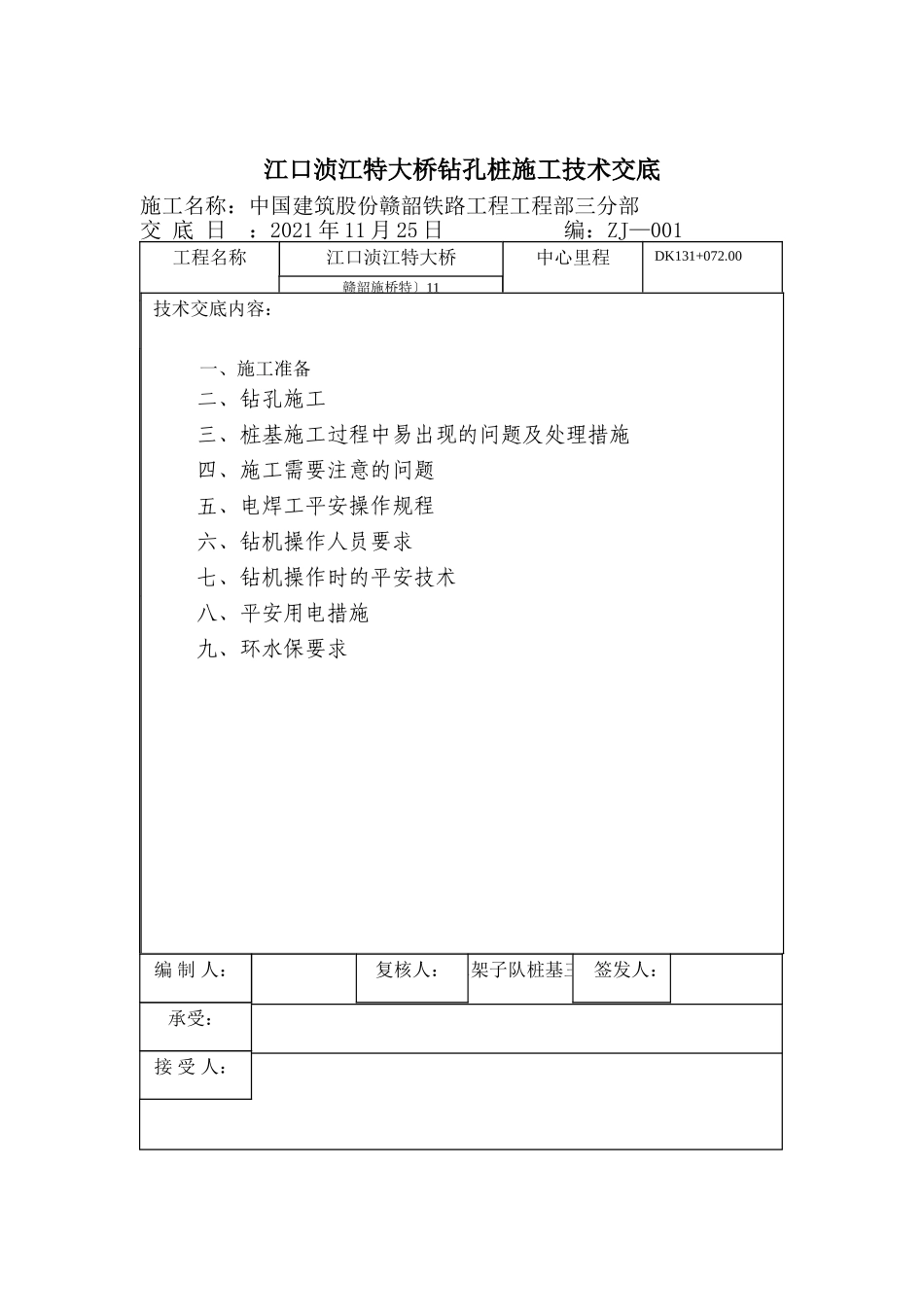

江口浈江特大桥钻孔桩施工技术交底施工名称:中国建筑股份赣韶铁路工程工程部三分部交底日:2021年11月25日编:ZJ—001技术交底DK125+438
920—DK126+536
520工程名称设计编江口浈江特大桥中心里程DK131+072

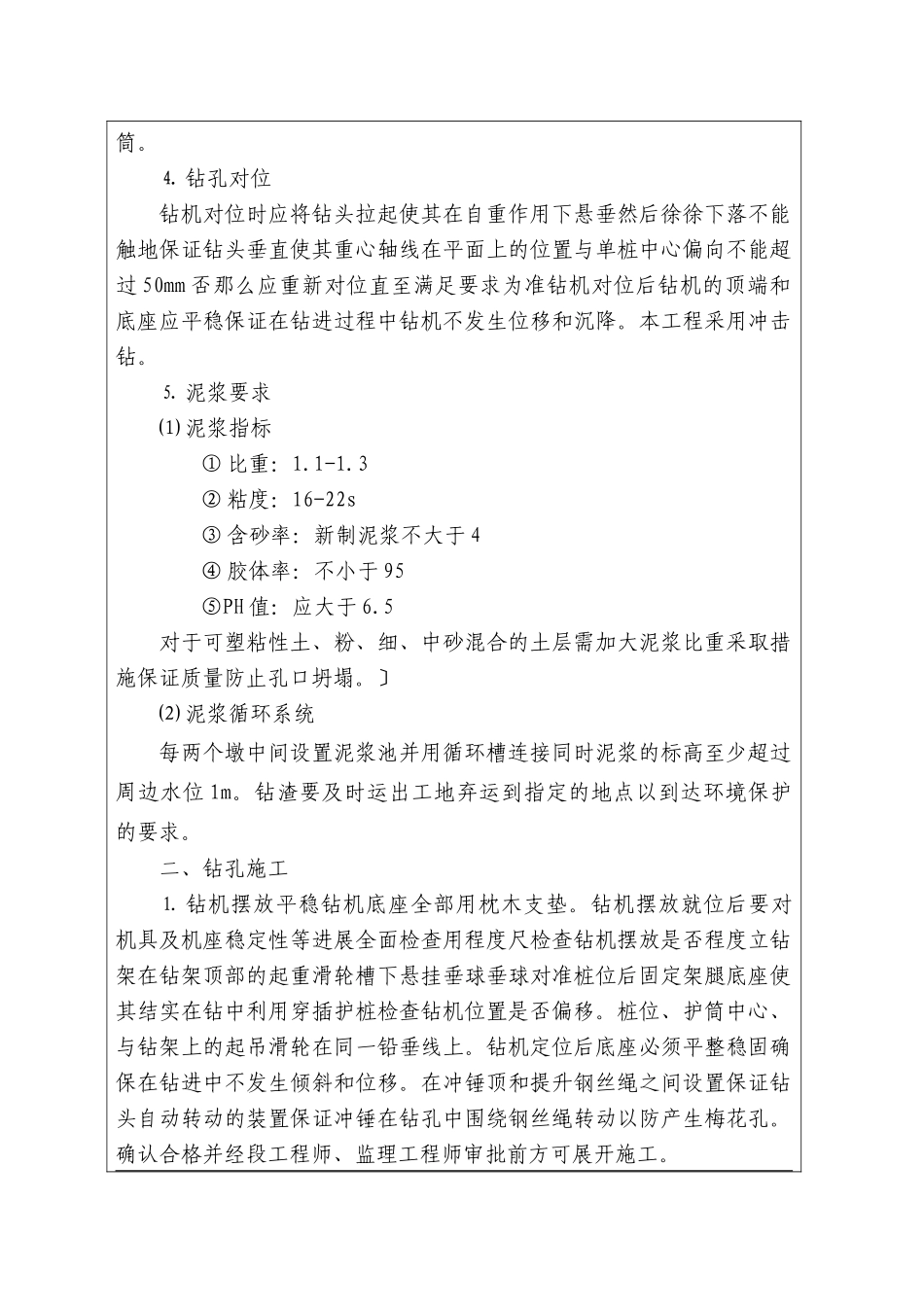

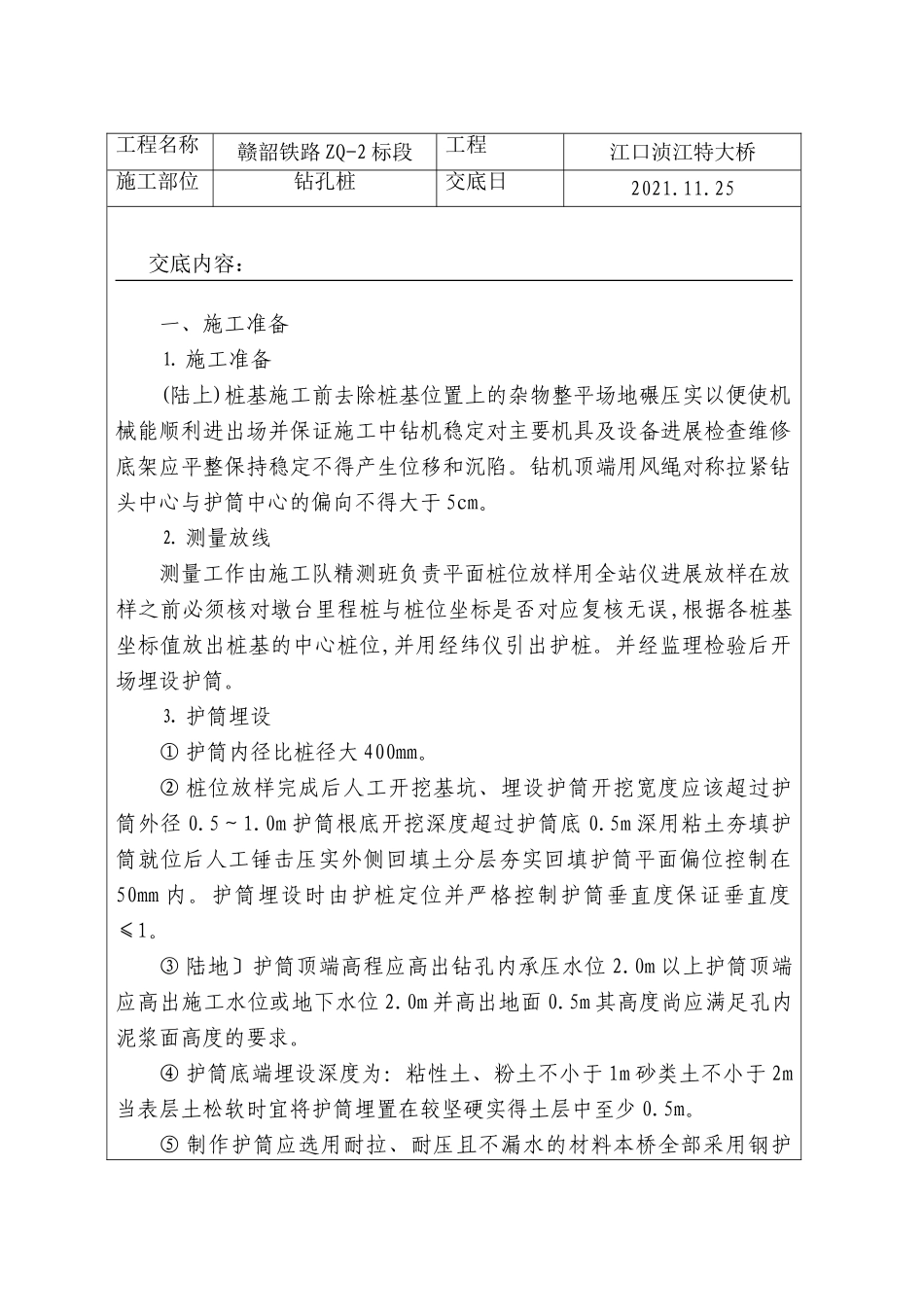

00赣韶施桥特〕11赣韶施桥参01施工部位钻孔桩技术交底内容:一、施工准备二、钻孔施工三、桩基施工过程中易出现的问题及处理措施四、施工需要注意的问题五、电焊工平安操作规程六、钻机操作人员要求七、钻机操作时的平安技术八、平安用电措施九、环水保要求接受人:承受:第二架子队桩基三班编制人:复核人:签发人:工程名称赣韶铁路ZQ-2标段工程江口浈江特大桥施工部位钻孔桩交底日2021
25交底内容:一、施工准备⒈施工准备(陆上)桩基施工前去除桩基位置上的杂物整平场地碾压实以便使机械能顺利进出场并保证施工中钻机稳定对主要机具及设备进展检查维修底架应平整保持稳定不得产生位移和沉陷
钻机顶端用风绳对称拉紧钻头中心与护筒中心的偏向不得大于5cm
⒉测量放线测量工作由施工队精测班负责平面桩位放样用全站仪进展放样在放样之前必须核对墩台里程桩与桩位坐标是否对应复核无误,根据各桩基坐标值放出桩基的中心桩位,并用经纬仪引出护桩
并经监理检验后开场埋设护筒
⒊护筒埋设①护筒内径比桩径大400mm
②桩位放样完成后人工开挖基坑、埋设护筒开挖宽度应该超过护筒外径0
0m护筒根底开挖深度超过护筒底0
5m深用粘土夯填护筒就位后人工锤击压实外侧回填土分层夯实回填护筒平面偏位控制在50mm内
护筒埋设时由护桩定位并严格控制护筒垂直度保证垂直度≤1
③陆地〕护筒顶端高程应高出钻孔内承压水位2
0m以上护筒顶端应高出施工水位或地下水位2
0m并高出地面0
5m其高度尚应满足孔内泥浆面高度的要求
④护筒底端埋设深度为:粘性土、粉土不小于1m砂类土不小于2m当表层土松软时
