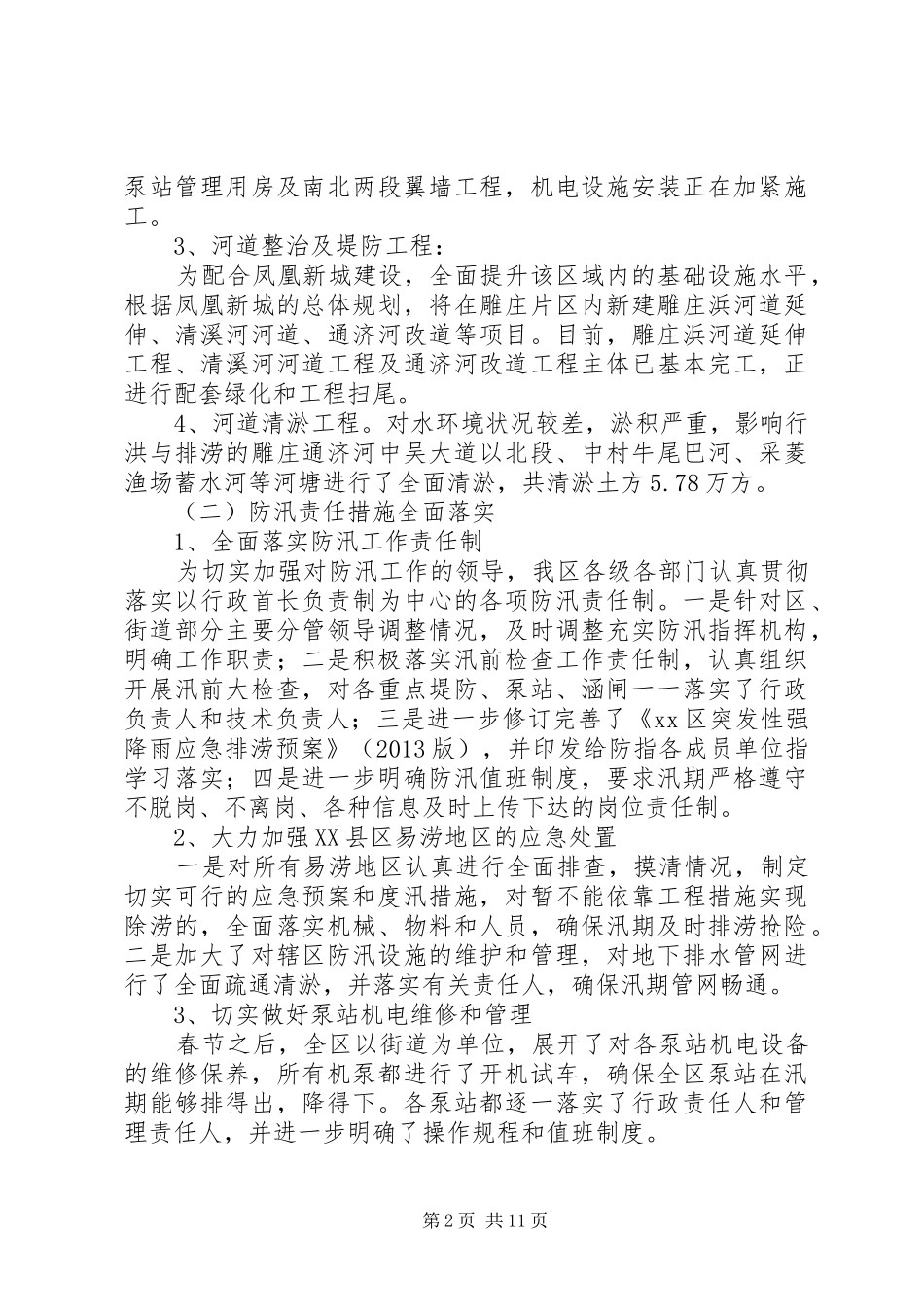

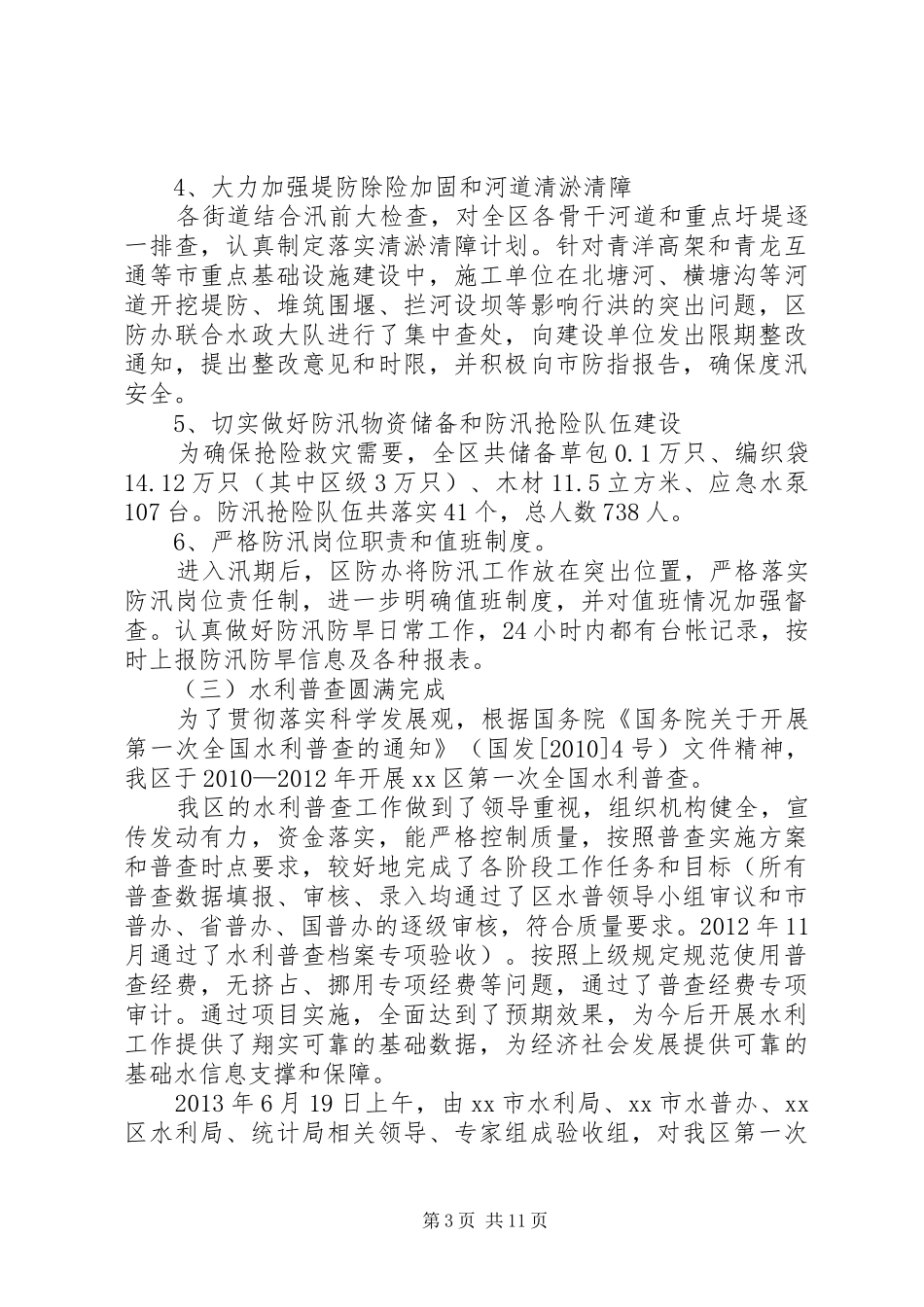

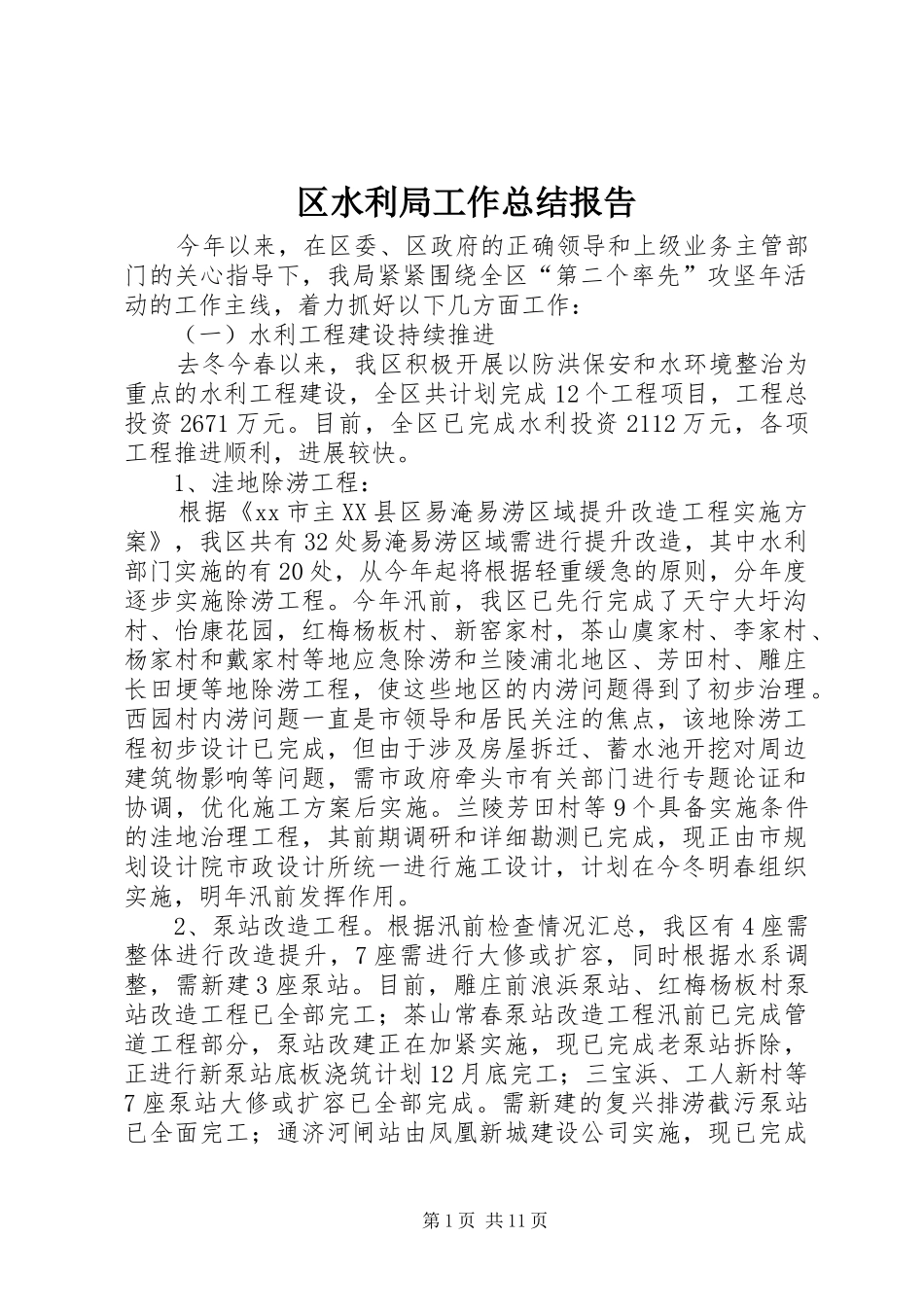

区水利局工作总结报告今年以来,在区委、区政府的正确领导和上级业务主管部门的关心指导下,我局紧紧围绕全区“第二个率先”攻坚年活动的工作主线,着力抓好以下几方面工作:(一)水利工程建设持续推进去冬今春以来,我区积极开展以防洪保安和水环境整治为重点的水利工程建设,全区共计划完成12个工程项目,工程总投资2671万元。目前,全区已完成水利投资2112万元,各项工程推进顺利,进展较快。1、洼地除涝工程:根据《xx市主XX县区易淹易涝区域提升改造工程实施方案》,我区共有32处易淹易涝区域需进行提升改造,其中水利部门实施的有20处,从今年起将根据轻重缓急的原则,分年度逐步实施除涝工程。今年汛前,我区已先行完成了天宁大圩沟村、怡康花园,红梅杨板村、新窑家村,茶山虞家村、李家村、杨家村和戴家村等地应急除涝和兰陵浦北地区、芳田村、雕庄长田埂等地除涝工程,使这些地区的内涝问题得到了初步治理。西园村内涝问题一直是市领导和居民关注的焦点,该地除涝工程初步设计已完成,但由于涉及房屋拆迁、蓄水池开挖对周边建筑物影响等问题,需市政府牵头市有关部门进行专题论证和协调,优化施工方案后实施。兰陵芳田村等9个具备实施条件的洼地治理工程,其前期调研和详细勘测已完成,现正由市规划设计院市政设计所统一进行施工设计,计划在今冬明春组织实施,明年汛前发挥作用。2、泵站改造工程。根据汛前检查情况汇总,我区有4座需整体进行改造提升,7座需进行大修或扩容,同时根据水系调整,需新建3座泵站。目前,雕庄前浪浜泵站、红梅杨板村泵站改造工程已全部完工;茶山常春泵站改造工程汛前已完成管道工程部分,泵站改建正在加紧实施,现已完成老泵站拆除,正进行新泵站底板浇筑计划12月底完工;三宝浜、工人新村等7座泵站大修或扩容已全部完成。需新建的复兴排涝截污泵站已全面完工;通济河闸站由凤凰新城建设公司实施,现已完成第1页共11页泵站管理用房及南北两段翼墙工程,机电设施安装正在加紧施工。3、河道整治及堤防工程:为配合凤凰新城建设,全面提升该区域内的基础设施水平,根据凤凰新城的总体规划,将在雕庄片区内新建雕庄浜河道延伸、清溪河河道、通济河改道等项目。目前,雕庄浜河道延伸工程、清溪河河道工程及通济河改道工程主体已基本完工,正进行配套绿化和工程扫尾。4、河道清淤工程。对水环境状况较差,淤积严重,影响行洪与排涝的雕庄通济河中吴大道以北段、中村牛尾巴河、采菱渔场蓄水河等河塘进行了全面清淤,共清淤土方5.78万方。(二)防汛责任措施全面落实1、全面落实防汛工作责任制为切实加强对防汛工作的领导,我区各级各部门认真贯彻落实以行政首长负责制为中心的各项防汛责任制。一是针对区、街道部分主要分管领导调整情况,及时调整充实防汛指挥机构,明确工作职责;二是积极落实汛前检查工作责任制,认真组织开展汛前大检查,对各重点堤防、泵站、涵闸一一落实了行政负责人和技术负责人;三是进一步修订完善了《xx区突发性强降雨应急排涝预案》(2013版),并印发给防指各成员单位指学习落实;四是进一步明确防汛值班制度,要求汛期严格遵守不脱岗、不离岗、各种信息及时上传下达的岗位责任制。2、大力加强XX县区易涝地区的应急处置一是对所有易涝地区认真进行全面排查,摸清情况,制定切实可行的应急预案和度汛措施,对暂不能依靠工程措施实现除涝的,全面落实机械、物料和人员,确保汛期及时排涝抢险。二是加大了对辖区防汛设施的维护和管理,对地下排水管网进行了全面疏通清淤,并落实有关责任人,确保汛期管网畅通。3、切实做好泵站机电维修和管理春节之后,全区以街道为单位,展开了对各泵站机电设备的维修保养,所有机泵都进行了开机试车,确保全区泵站在汛期能够排得出,降得下。各泵站都逐一落实了行政责任人和管理责任人,并进一步明确了操作规程和值班制度。第2页共11页4、大力加强堤防除险加固和河道清淤清障各街道结合汛前大检查,对全区各骨干河道和重点圩堤逐一排查,认真制定落实清淤清障计划。针对青洋高架和青龙互通等市重点基础设施建设中,施工单位在北塘河、横塘沟等河道开挖堤防、堆筑围堰、拦河设坝等影响...
