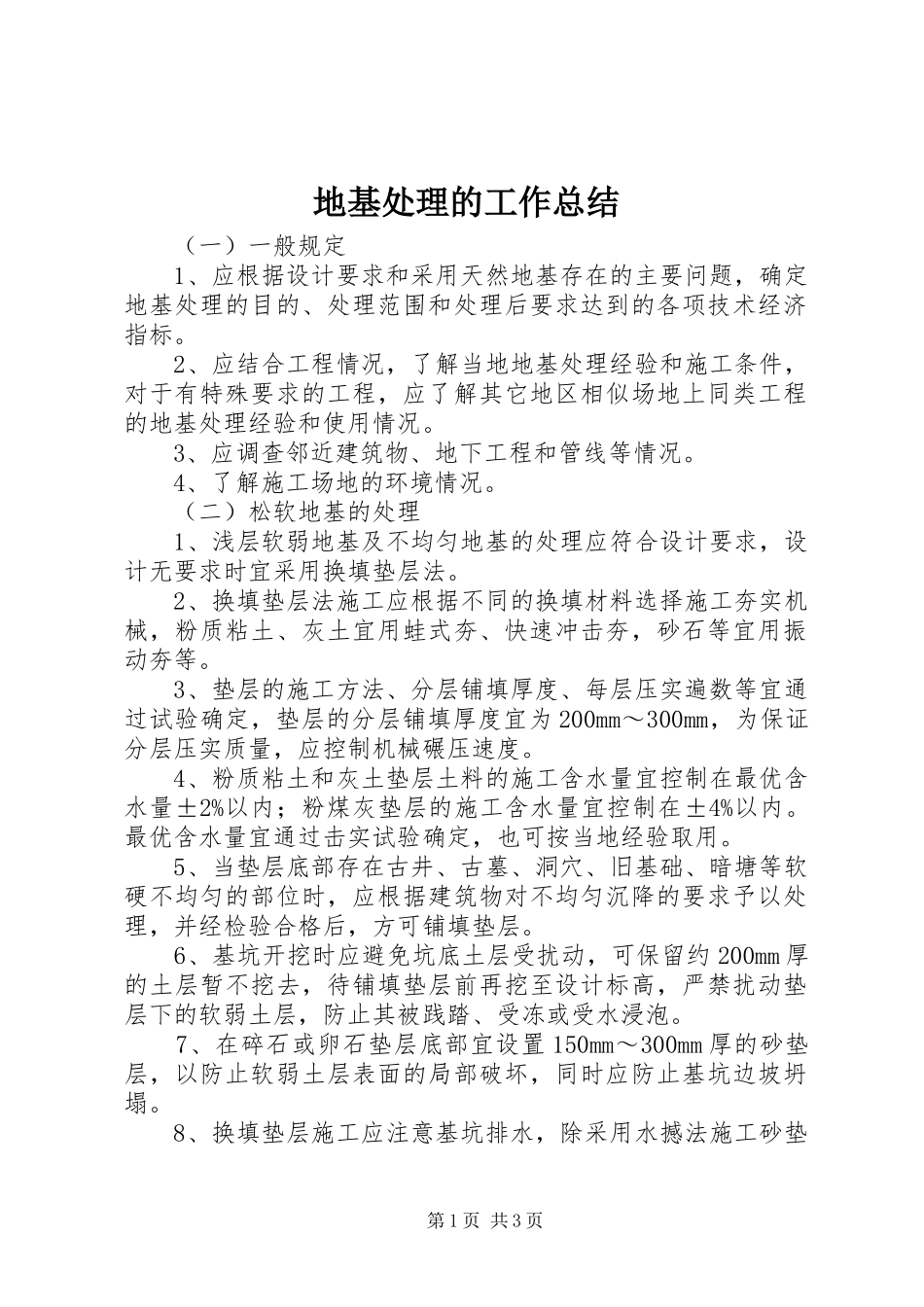

地基处理的工作总结(一)一般规定1、应根据设计要求和采用天然地基存在的主要问题,确定地基处理的目的、处理范围和处理后要求达到的各项技术经济指标
2、应结合工程情况,了解当地地基处理经验和施工条件,对于有特殊要求的工程,应了解其它地区相似场地上同类工程的地基处理经验和使用情况
3、应调查邻近建筑物、地下工程和管线等情况
4、了解施工场地的环境情况
(二)松软地基的处理1、浅层软弱地基及不均匀地基的处理应符合设计要求,设计无要求时宜采用换填垫层法
2、换填垫层法施工应根据不同的换填材料选择施工夯实机械,粉质粘土、灰土宜用蛙式夯、快速冲击夯,砂石等宜用振动夯等
3、垫层的施工方法、分层铺填厚度、每层压实遍数等宜通过试验确定,垫层的分层铺填厚度宜为200mm~300mm,为保证分层压实质量,应控制机械碾压速度
4、粉质粘土和灰土垫层土料的施工含水量宜控制在最优含水量±2%以内;粉煤灰垫层的施工含水量宜控制在±4%以内
最优含水量宜通过击实试验确定,也可按当地经验取用
5、当垫层底部存在古井、古墓、洞穴、旧基础、暗塘等软硬不均匀的部位时,应根据建筑物对不均匀沉降的要求予以处理,并经检验合格后,方可铺填垫层
6、基坑开挖时应避免坑底土层受扰动,可保留约200mm厚的土层暂不挖去,待铺填垫层前再挖至设计标高,严禁扰动垫层下的软弱土层,防止其被践踏、受冻或受水浸泡
7、在碎石或卵石垫层底部宜设置150mm~300mm厚的砂垫层,以防止软弱土层表面的局部破坏,同时应防止基坑边坡坍塌
8、换填垫层施工应注意基坑排水,除采用水撼法施工砂垫第1页共3页层外,不得在浸水条件下施工,必要时应采用降低地下水位的措施
9、垫层底面宜设在同一标高上,如深度不同,基坑底土面应挖成阶梯或斜坡搭接,并按先深后浅的顺序进行垫层施工,搭接处应夯压密实
(三)膨胀土基底(路基)处理1、膨胀土地区的路基应避免在雨季施工,
