第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共16页目录第2页共16页第1页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共16页GBF管安装及砼浇筑分项工程专项施工方案1编制依据:1

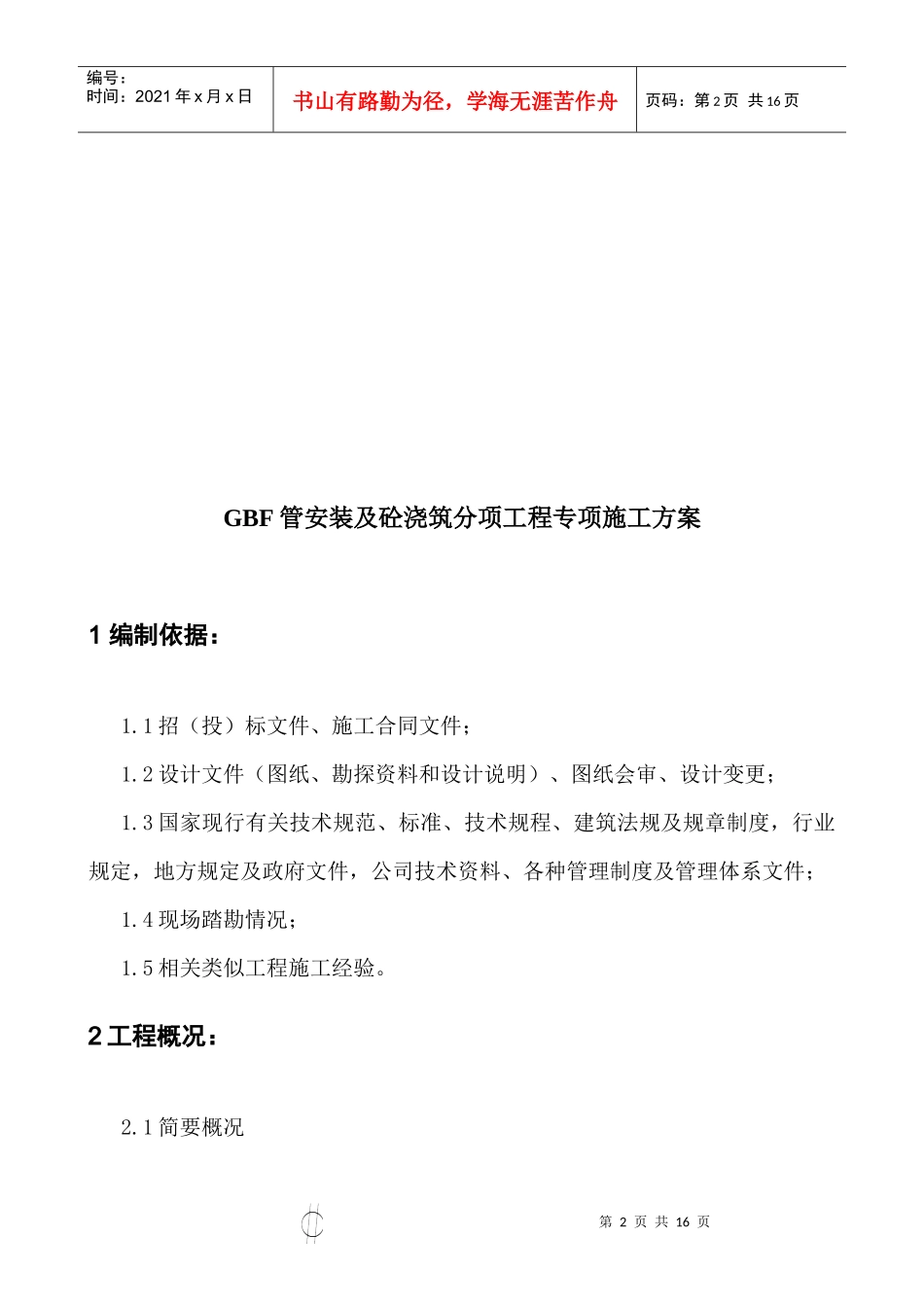

1招(投)标文件、施工合同文件;1
2设计文件(图纸、勘探资料和设计说明)、图纸会审、设计变更;1
3国家现行有关技术规范、标准、技术规程、建筑法规及规章制度,行业规定,地方规定及政府文件,公司技术资料、各种管理制度及管理体系文件;1
4现场踏勘情况;1
5相关类似工程施工经验
2工程概况:2

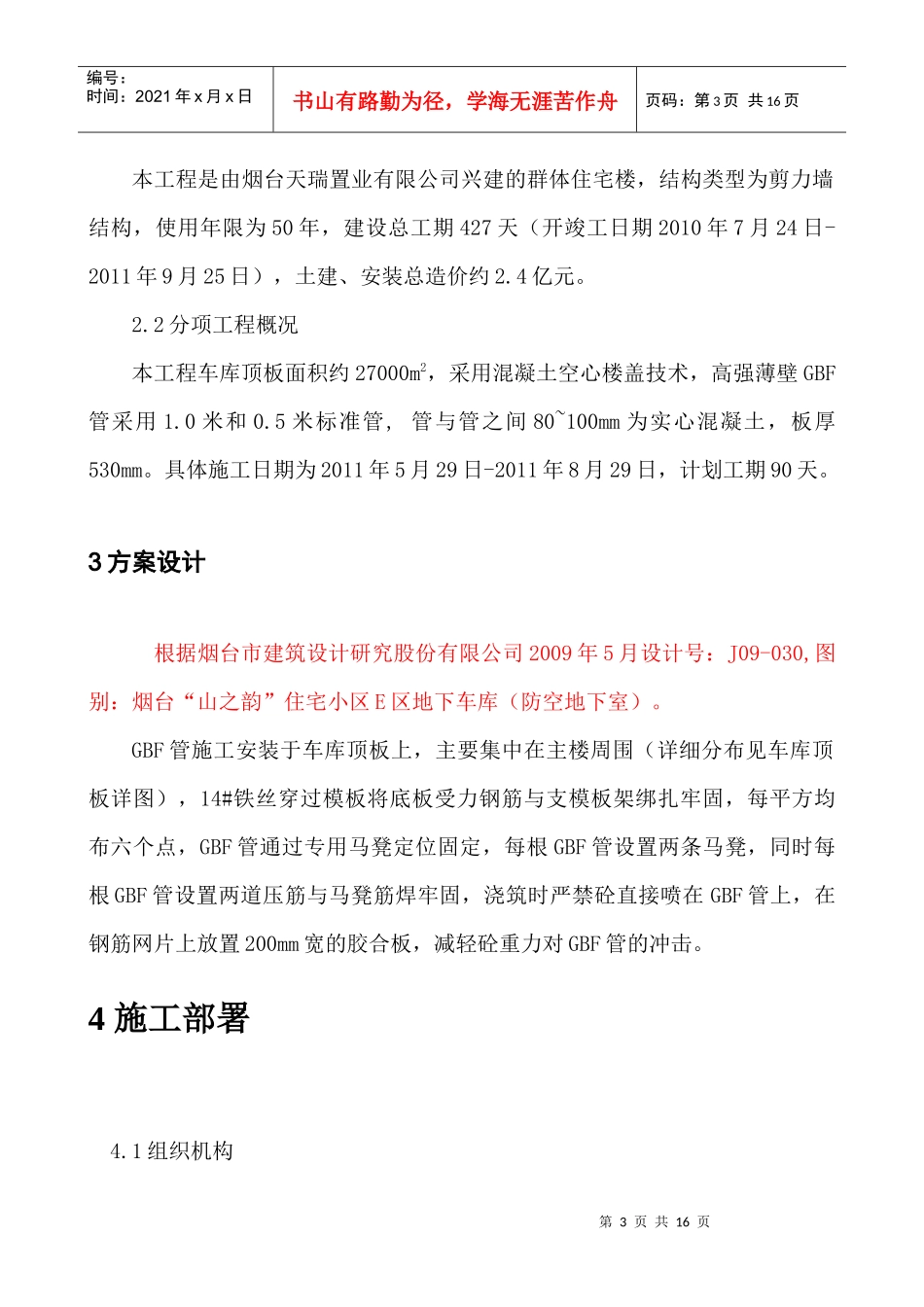

1简要概况第3页共16页第2页共16页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共16页本工程是由烟台天瑞置业有限公司兴建的群体住宅楼,结构类型为剪力墙结构,使用年限为50年,建设总工期427天(开竣工日期2010年7月24日-2011年9月25日),土建、安装总造价约2
2分项工程概况本工程车库顶板面积约27000m2,采用混凝土空心楼盖技术,高强薄壁GBF管采用1
5米标准管,管与管之间80~100mm为实心混凝土,板厚530mm
具体施工日期为2011年5月29日-2011年8月29日,计划工期90天
3方案设计根据烟台市建筑设计研究股份有限公司2009年5月设计号:J09-030,图别:烟台“山之韵”住宅小区E区地下车库(防空地下室)
GBF管施工安装于车库顶板上,主要集中在主楼周围(详细分布见车库顶板详图),14#铁丝穿过模板将底板受力钢筋与支模板架绑扎牢固,每平方均布六个点,GBF管通过专用马凳定位固定,每根GBF管设置两条马凳,同时每根GBF管设置两道压筋与马凳筋焊牢固,浇筑时严禁砼直接喷在GBF管上,在钢筋网片上放置200mm宽的胶合板,减轻砼重力对GBF管的
