芜湖海螺余热发电1#线停窑废气管道接口施工方案一、概述本施工方案为芜湖海螺余热发电1#线PH、AQC锅炉废气管道接口施工方案,本方案共有4条线,故方案相同
二、施工内容1、PH炉:Φ3800直径废气管道接口1只,Φ3800百叶调节阀1只;Φ3400直径废气管道接口1只;Φ4000直径原有管道阻断椭圆百叶阀1只;辅机冷却进回水阀DN65:1只,DN50:1只;检修平台1只
2、AQC炉:矩形风管3000*97001只;Φ3550直径阻断百叶阀1只;Φ2800直径管托及废气管道1只;Φ1700直径废气管道1只;检修平台1只;辅机冷却水阀DN502只
三、施工准备本着抢时间、争节点、保质保量完成施工内容中的工作量精心组织
停窑前完成接口预制,设备、机具运送至施工现场;高空作业的施工平台预先搭设;检修平台预先安装完成;施工吊装吊点等预先焊接完成;放样划线预先完成;核算吊装物件的重量;对施工人员进行安全技术交底

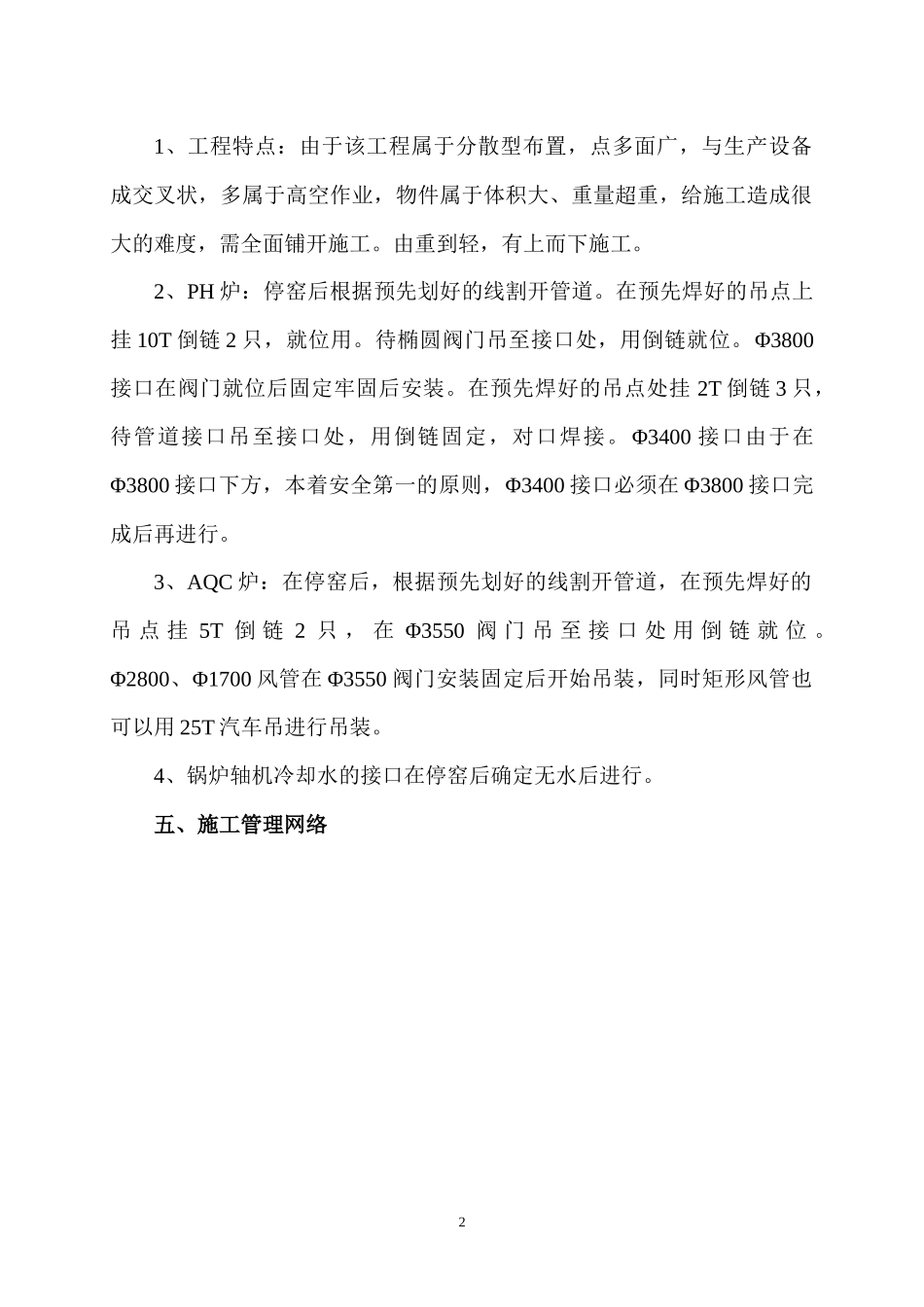

四、施工步骤11、工程特点:由于该工程属于分散型布置,点多面广,与生产设备成交叉状,多属于高空作业,物件属于体积大、重量超重,给施工造成很大的难度,需全面铺开施工
由重到轻,有上而下施工
2、PH炉:停窑后根据预先划好的线割开管道
在预先焊好的吊点上挂10T倒链2只,就位用
待椭圆阀门吊至接口处,用倒链就位
Φ3800接口在阀门就位后固定牢固后安装
在预先焊好的吊点处挂2T倒链3只,待管道接口吊至接口处,用倒链固定,对口焊接
Φ3400接口由于在Φ3800接口下方,本着安全第一的原则,Φ3400接口必须在Φ3800接口完成后再进行
3、AQC炉:在停窑后,根据预先划好的线割开管道,在预先焊好的吊点挂5T倒链2只,在Φ3550阀门吊至接口处用倒链就位
Φ2800、Φ1700风管在Φ3550阀门安装固定后开始吊装,同时矩形风管也可以用25T汽车吊进行吊装
4、锅炉轴机冷却水的接口
