挖孔桩施工安全专项方案1编制说明1
1编制依据1
《中华人民共和国安全生产法》2
《建设工程安全生产管理例》3
《公路水运工程安全生产监督管理办法》4
《公路工程施工安全技术规程》(JTJ076-95)5
《公路桥涵施工技术规范》(JTJ01-2010)6
《公路工程质量检验评定标准》(JTGF80/1-2004)7
《重庆市公路水运工程安全生产强制性要求》8
《重庆市高速公路施工标准化指南》9
《丰都长江二桥详勘(正桥部分)工程地质报告》10
《丰都长江二桥详勘(接线部分)工程地质报告》11
《钢筋机械连接通用技术规程》(JGJ107-2010)12
《钢筋剥肋滚压直螺纹连接技术规程》(JGJ-107-2010)13
《路桥施工计算手册》14
《重庆丰都长江二桥施工图设计》及相关变更文件1
2编制目的为使本标段挖孔桩施工作业的顺利实施,加强该分项工程安全生产管理工作,保障我单位挖孔桩工作业人员人身安全及单位和国家财产安全,确保工程质量及合同工期的实现为目的,特制定该安全专项施工方案
3适用范围本安全专项方案适用于丰都长江二桥挖孔桩施工

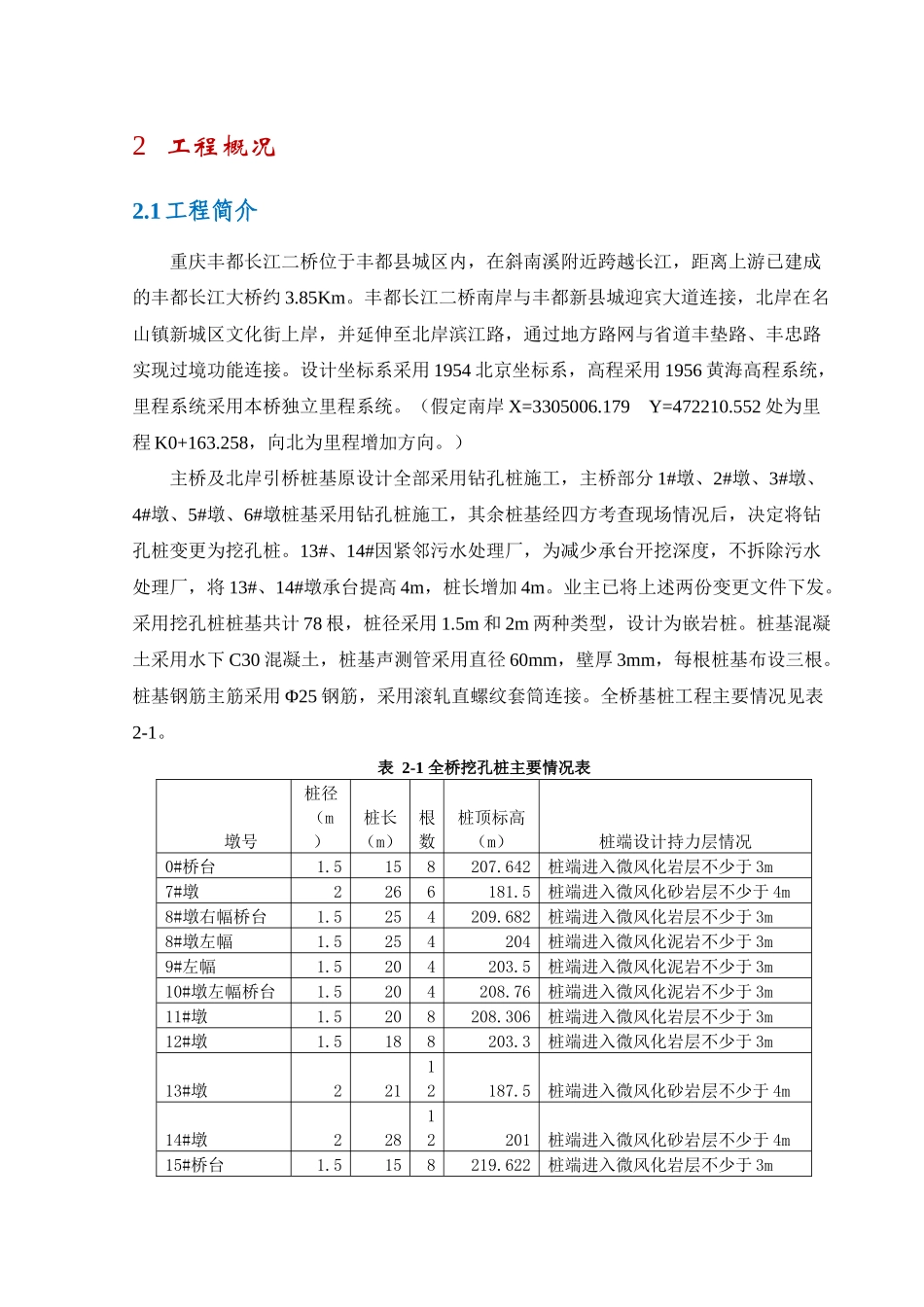

2工程概况2
1工程简介重庆丰都长江二桥位于丰都县城区内,在斜南溪附近跨越长江,距离上游已建成的丰都长江大桥约3
丰都长江二桥南岸与丰都新县城迎宾大道连接,北岸在名山镇新城区文化街上岸,并延伸至北岸滨江路,通过地方路网与省道丰垫路、丰忠路实现过境功能连接
设计坐标系采用1954北京坐标系,高程采用1956黄海高程系统,里程系统采用本桥独立里程系统
(假定南岸X=3305006
179Y=472210
552处为里程K0+163
258,向北为里程增加方向
)主桥及北岸引桥桩基原设计全部采用钻孔桩施工,主桥部分1#墩、2#墩、3#墩、4#墩、5#墩、6#墩桩基采用钻孔桩施工,其余桩基经四方考查现场情况后,决定将钻孔桩变更为挖孔桩
