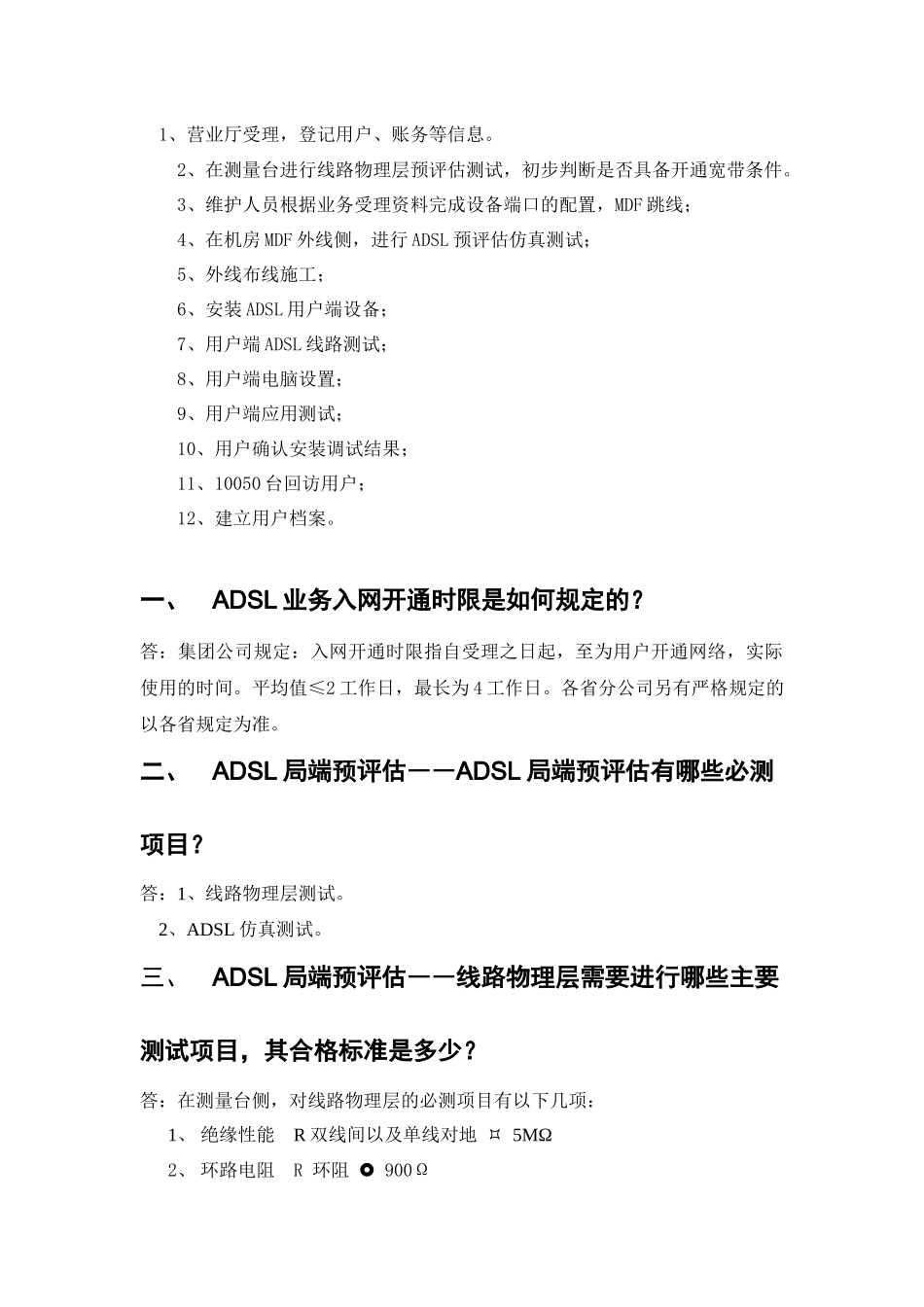

ADSL业务开通和故障处理作业指导手册第一部分业务开通ADSL宽带业务开通流程图:1、营业厅受理,登记用户、账务等信息
2、在测量台进行线路物理层预评估测试,初步判断是否具备开通宽带条件
3、维护人员根据业务受理资料完成设备端口的配置,MDF跳线;4、在机房MDF外线侧,进行ADSL预评估仿真测试;5、外线布线施工;6、安装ADSL用户端设备;7、用户端ADSL线路测试;8、用户端电脑设置;9、用户端应用测试;10、用户确认安装调试结果;11、10050台回访用户;12、建立用户档案
一、ADSL业务入网开通时限是如何规定的
答:集团公司规定:入网开通时限指自受理之日起,至为用户开通网络,实际使用的时间
平均值≤2工作日,最长为4工作日
各省分公司另有严格规定的以各省规定为准
二、ADSL局端预评估――ADSL局端预评估有哪些必测项目
答:1、线路物理层测试
2、ADSL仿真测试
三、ADSL局端预评估――线路物理层需要进行哪些主要测试项目,其合格标准是多少
答:在测量台侧,对线路物理层的必测项目有以下几项:1、绝缘性能R双线间以及单线对地5MΩ2、环路电阻R环阻900Ω四、ADSL局端预评估――ADSL仿真测试有哪些必测项目,其合格标准是多少
答:在测量台侧,对ADSL仿真的必测项目有以下几项:1、最大可用速率上行600kbps(MDF用户端口测试,甩开用户外线)下行6000kbps(MDF用户端口测试,甩开用户外线)2、通道占用率上行90%下行80%3、噪声容限上行6dB下行6dB4、线路衰减上行6dB下行9dB五、ADSL局端预评估――ADSL仿真预评估测试未达到指标要求应如何处理
答:更换用户端口、更换跳线
六、宽带装维人员在上门服务前,应注意那些事项
答:1、上门服务前主动与用户预约上门时间,了解用户是否有网卡、电脑软硬件配置情况,并按时上门服
