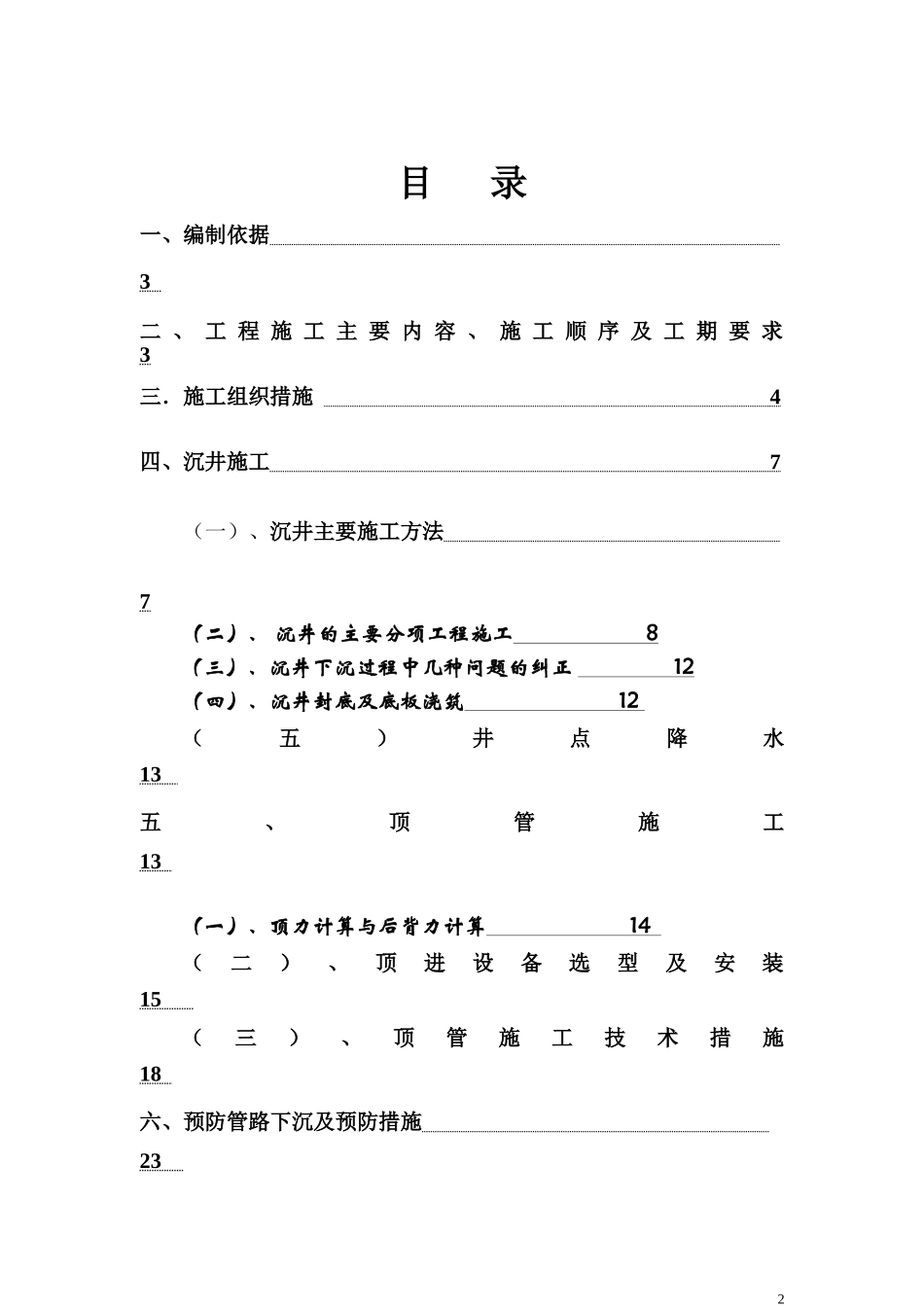

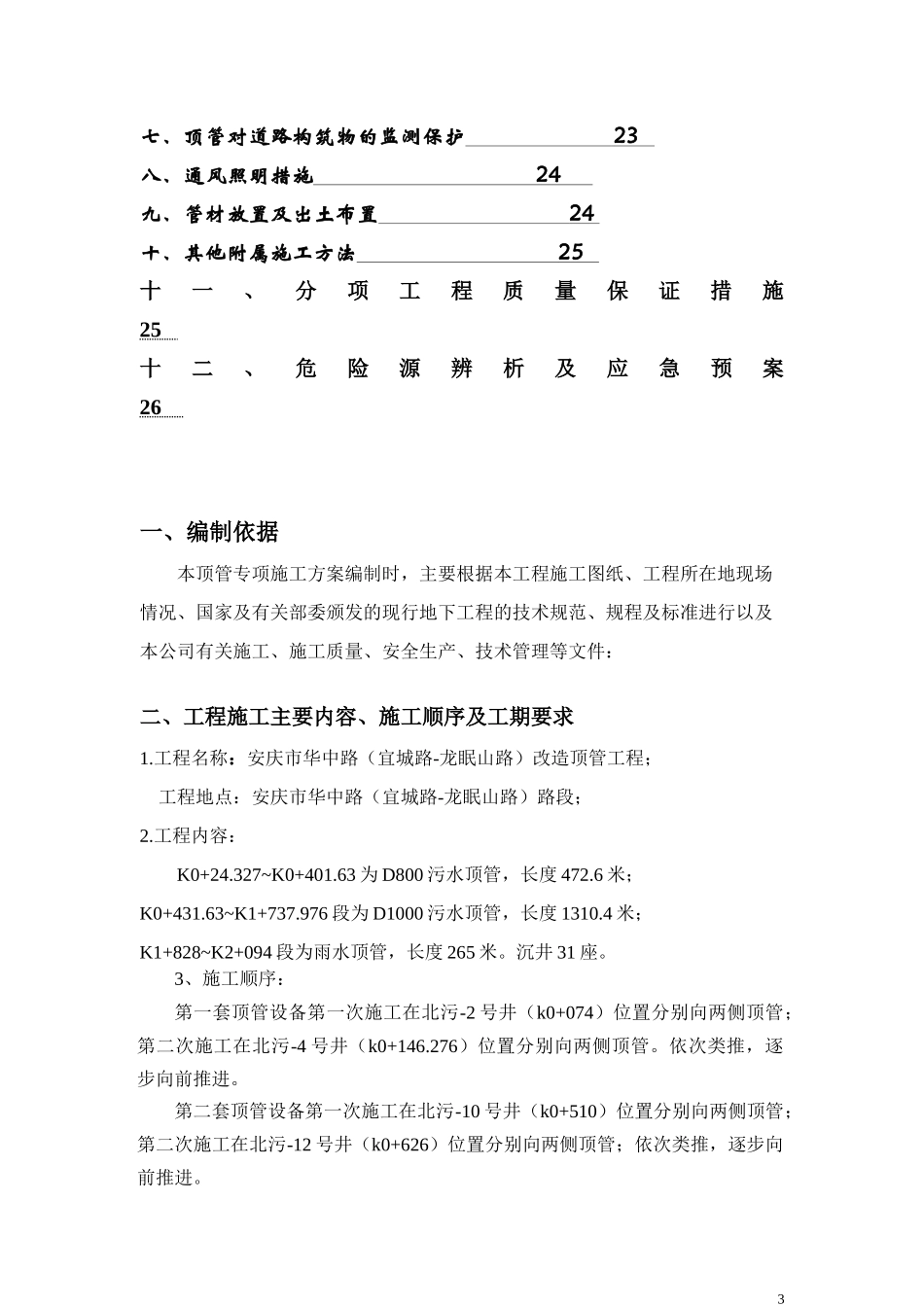

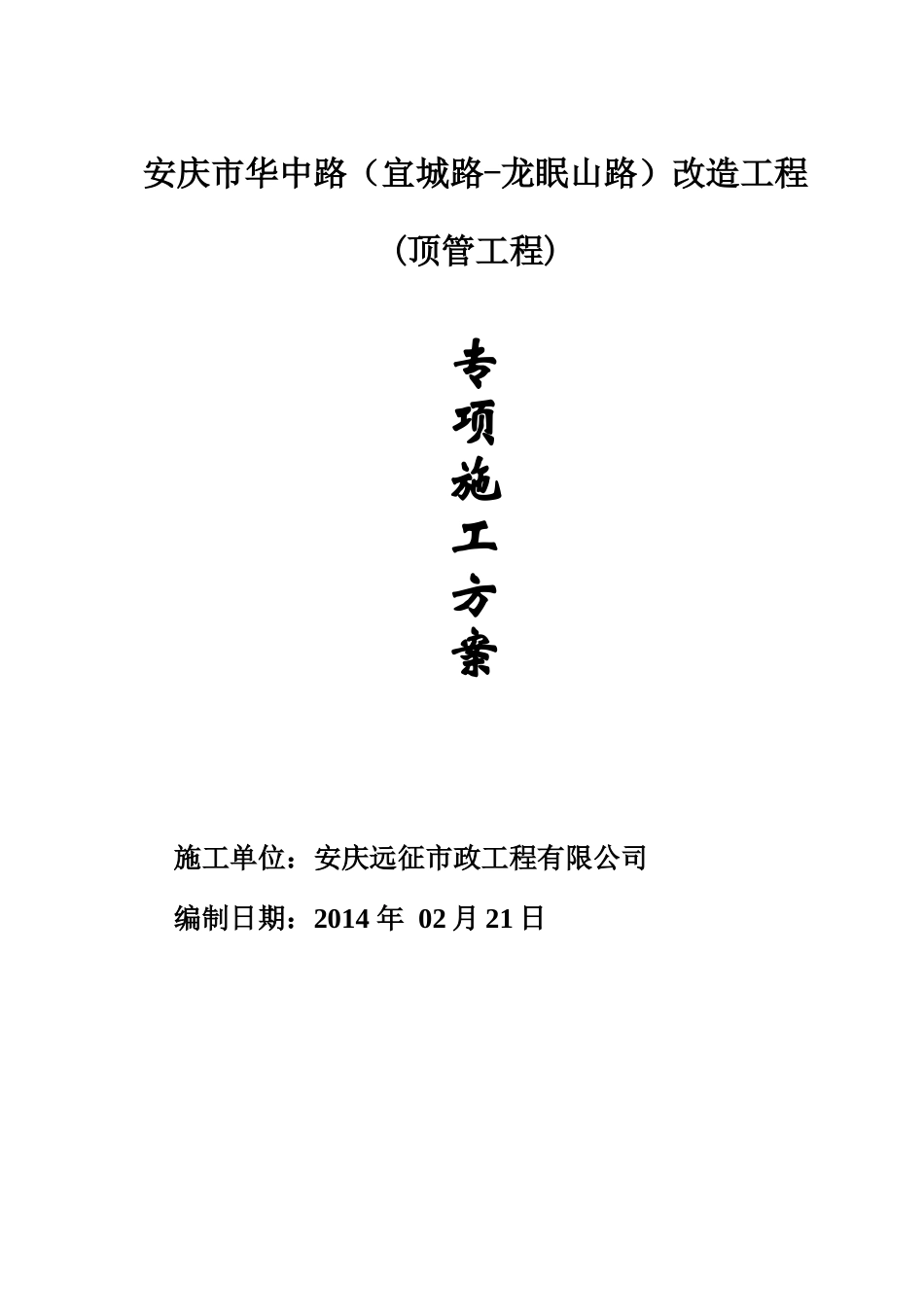

安庆市华中路(宜城路-龙眠山路)改造工程(顶管工程)专项施工方案施工单位:安庆远征市政工程有限公司编制日期:2014年02月21日目录一、编制依据3二、工程施工主要内容、施工顺序及工期要求3三.施工组织措施4四、沉井施工7(一)、沉井主要施工方法7(二)、沉井的主要分项工程施工8(三)、沉井下沉过程中几种问题的纠正12(四)、沉井封底及底板浇筑12(五)井点降水13五、顶管施工13(一)、顶力计算与后背力计算14(二)、顶进设备选型及安装15(三)、顶管施工技术措施18六、预防管路下沉及预防措施232七、顶管对道路构筑物的监测保护23八、通风照明措施24九、管材放置及出土布置24十、其他附属施工方法25十一、分项工程质量保证措施25十二、危险源辨析及应急预案26一、编制依据本顶管专项施工方案编制时,主要根据本工程施工图纸、工程所在地现场情况、国家及有关部委颁发的现行地下工程的技术规范、规程及标准进行以及本公司有关施工、施工质量、安全生产、技术管理等文件:二、工程施工主要内容、施工顺序及工期要求1
工程名称:安庆市华中路(宜城路-龙眠山路)改造顶管工程;工程地点:安庆市华中路(宜城路-龙眠山路)路段;2
工程内容:K0+24
327~K0+401
63为D800污水顶管,长度472
6米;K0+431
63~K1+737
976段为D1000污水顶管,长度1310
4米;K1+828~K2+094段为雨水顶管,长度265米
3、施工顺序:第一套顶管设备第一次施工在北污-2号井(k0+074)位置分别向两侧顶管;第二次施工在北污-4号井(k0+146
276)位置分别向两侧顶管
依次类推,逐步向前推进
第二套顶管设备第一次施工在北污-10号井(k0+510)位置分别向两侧顶管;第二次施工在北污-12号井(k0+626)位置分别向两侧顶管;依次类推,逐步向前推进
