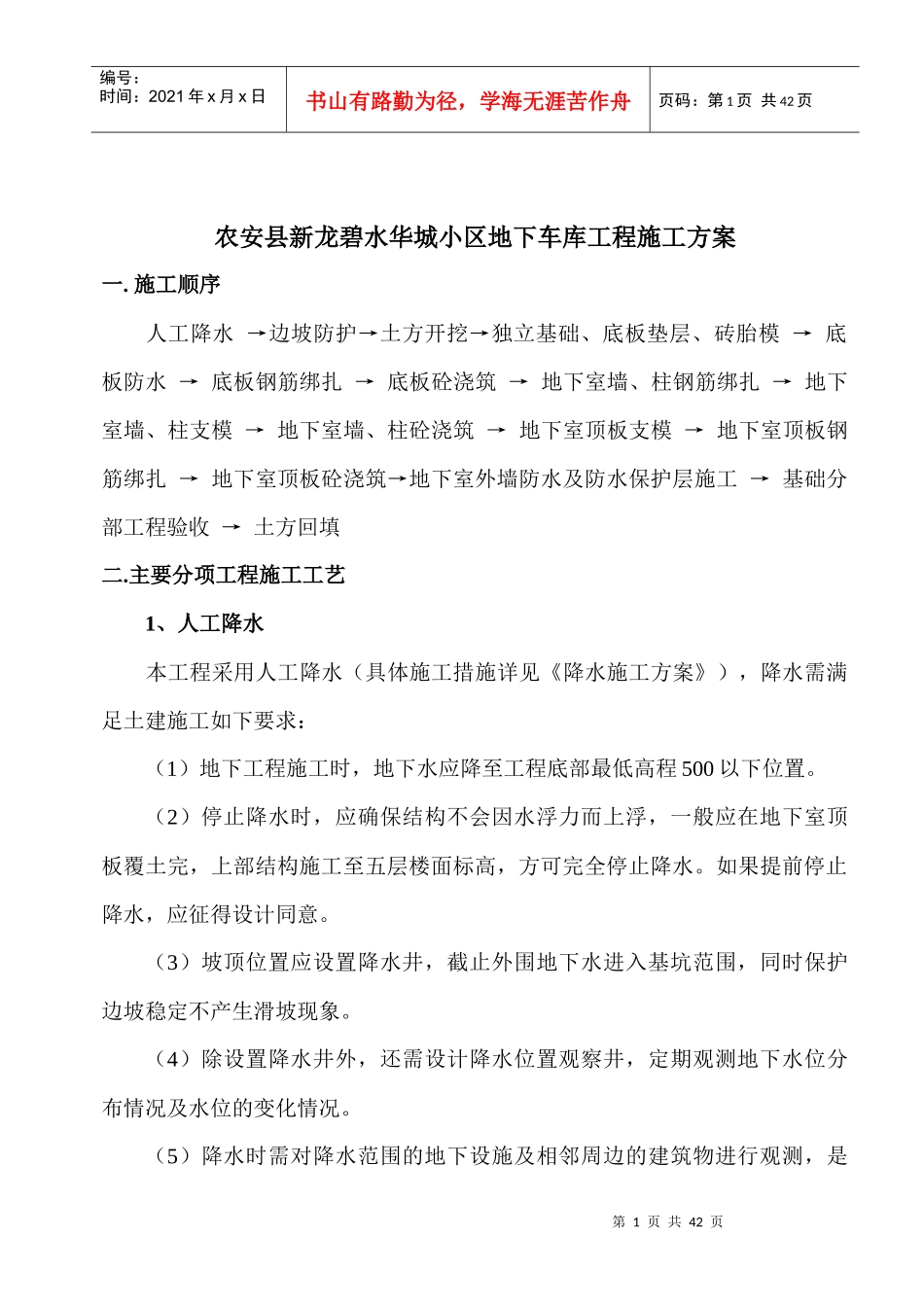

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页农安县新龙碧水华城小区地下车库工程施工方案一
施工顺序人工降水→边坡防护→土方开挖→独立基础、底板垫层、砖胎模→底板防水→底板钢筋绑扎→底板砼浇筑→地下室墙、柱钢筋绑扎→地下室墙、柱支模→地下室墙、柱砼浇筑→地下室顶板支模→地下室顶板钢筋绑扎→地下室顶板砼浇筑→地下室外墙防水及防水保护层施工→基础分部工程验收→土方回填二
主要分项工程施工工艺1、人工降水本工程采用人工降水(具体施工措施详见《降水施工方案》),降水需满足土建施工如下要求:(1)地下工程施工时,地下水应降至工程底部最低高程500以下位置
(2)停止降水时,应确保结构不会因水浮力而上浮,一般应在地下室顶板覆土完,上部结构施工至五层楼面标高,方可完全停止降水
如果提前停止降水,应征得设计同意
(3)坡顶位置应设置降水井,截止外围地下水进入基坑范围,同时保护边坡稳定不产生滑坡现象
(4)除设置降水井外,还需设计降水位置观察井,定期观测地下水位分布情况及水位的变化情况

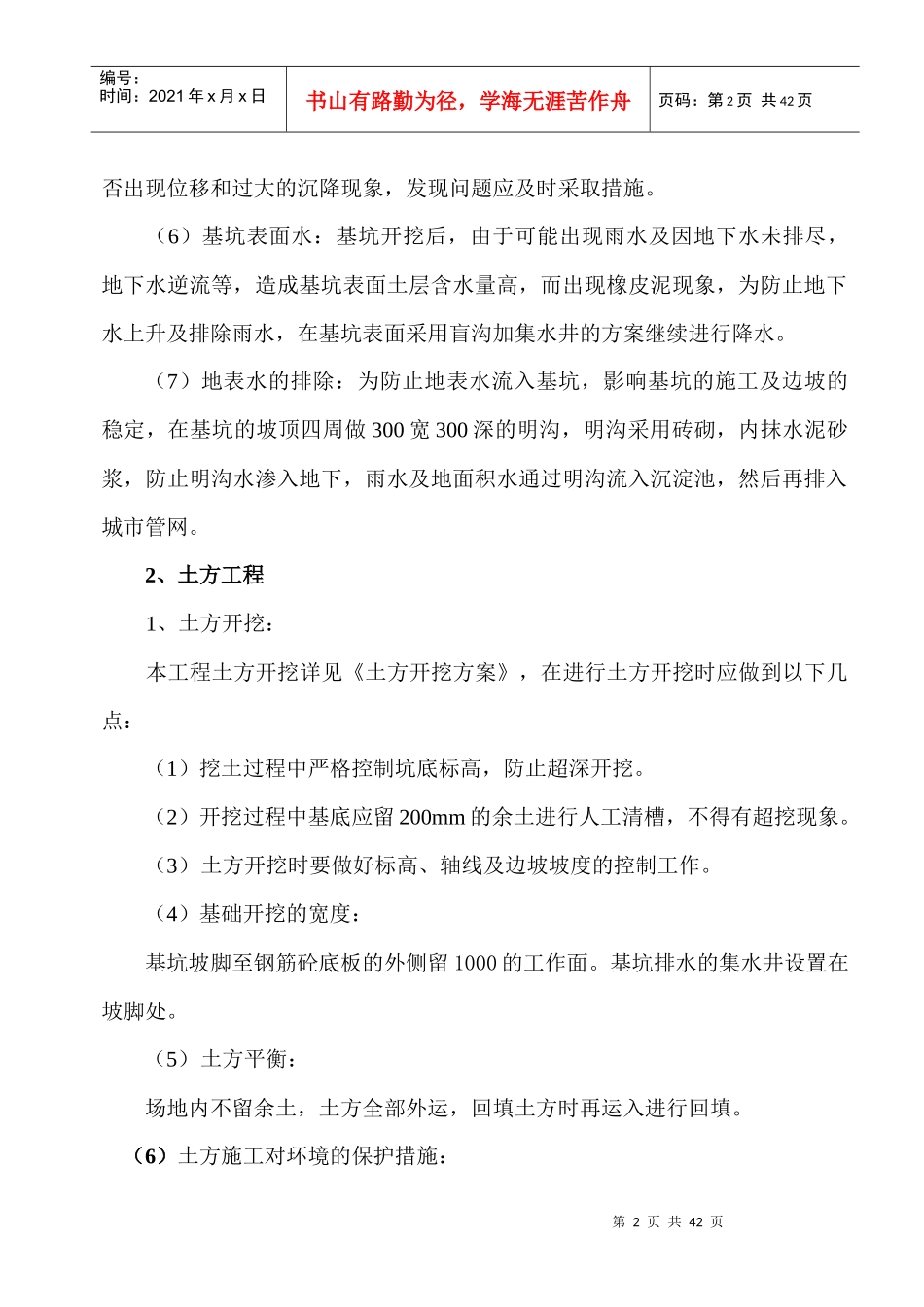

(5)降水时需对降水范围的地下设施及相邻周边的建筑物进行观测,是第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页否出现位移和过大的沉降现象,发现问题应及时采取措施
(6)基坑表面水:基坑开挖后,由于可能出现雨水及因地下水未排尽,地下水逆流等,造成基坑表面土层含水量高,而出现橡皮泥现象,为防止地下水上升及排除雨水,在基坑表面采用盲沟加集水井的方案继续进行降水
(7)地表水的排除:为防止地表水流入基坑,影响基坑的施工及边坡的稳定,在基坑的坡顶四周做300宽300深的明沟,明沟采用砖砌,内抹水泥砂浆,防止明沟水渗入地下,雨水及地面积水通过明沟流入沉淀池,然后再排入城市管网

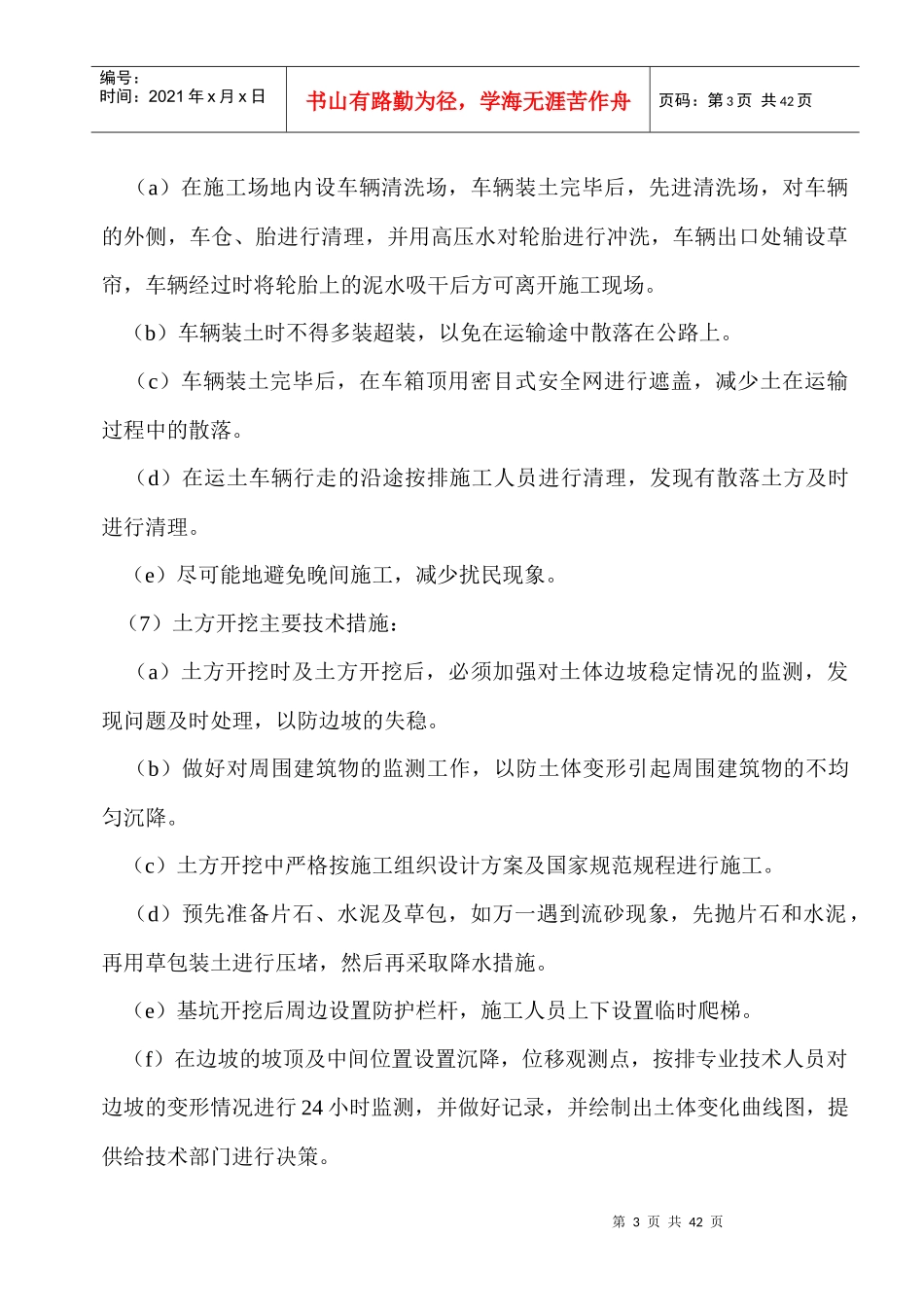

2、土方工程1、土方开挖:本工程土方
