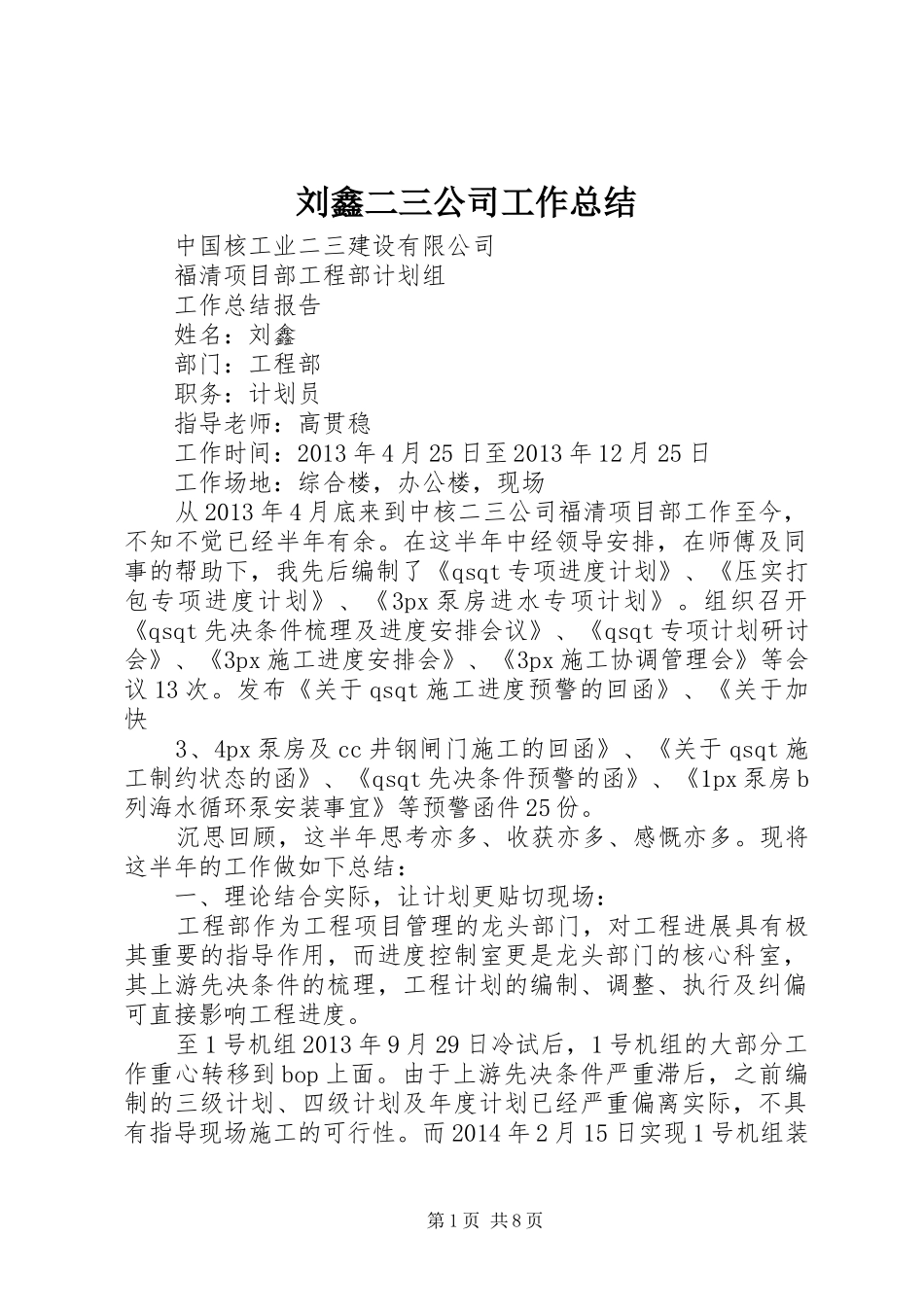

刘鑫二三公司工作总结中国核工业二三建设有限公司福清项目部工程部计划组工作总结报告姓名:刘鑫部门:工程部职务:计划员指导老师:高贯稳工作时间:2013年4月25日至2013年12月25日工作场地:综合楼,办公楼,现场从2013年4月底来到中核二三公司福清项目部工作至今,不知不觉已经半年有余
在这半年中经领导安排,在师傅及同事的帮助下,我先后编制了《qsqt专项进度计划》、《压实打包专项进度计划》、《3px泵房进水专项计划》
组织召开《qsqt先决条件梳理及进度安排会议》、《qsqt专项计划研讨会》、《3px施工进度安排会》、《3px施工协调管理会》等会议13次
发布《关于qsqt施工进度预警的回函》、《关于加快3、4px泵房及cc井钢闸门施工的回函》、《关于qsqt施工制约状态的函》、《qsqt先决条件预警的函》、《1px泵房b列海水循环泵安装事宜》等预警函件25份
沉思回顾,这半年思考亦多、收获亦多、感慨亦多
现将这半年的工作做如下总结:一、理论结合实际,让计划更贴切现场:工程部作为工程项目管理的龙头部门,对工程进展具有极其重要的指导作用,而进度控制室更是龙头部门的核心科室,其上游先决条件的梳理,工程计划的编制、调整、执行及纠偏可直接影响工程进度
至1号机组2013年9月29日冷试后,1号机组的大部分工作重心转移到bop上面
由于上游先决条件严重滞后,之前编制的三级计划、四级计划及年度计划已经严重偏离实际,不具有指导现场施工的可行性

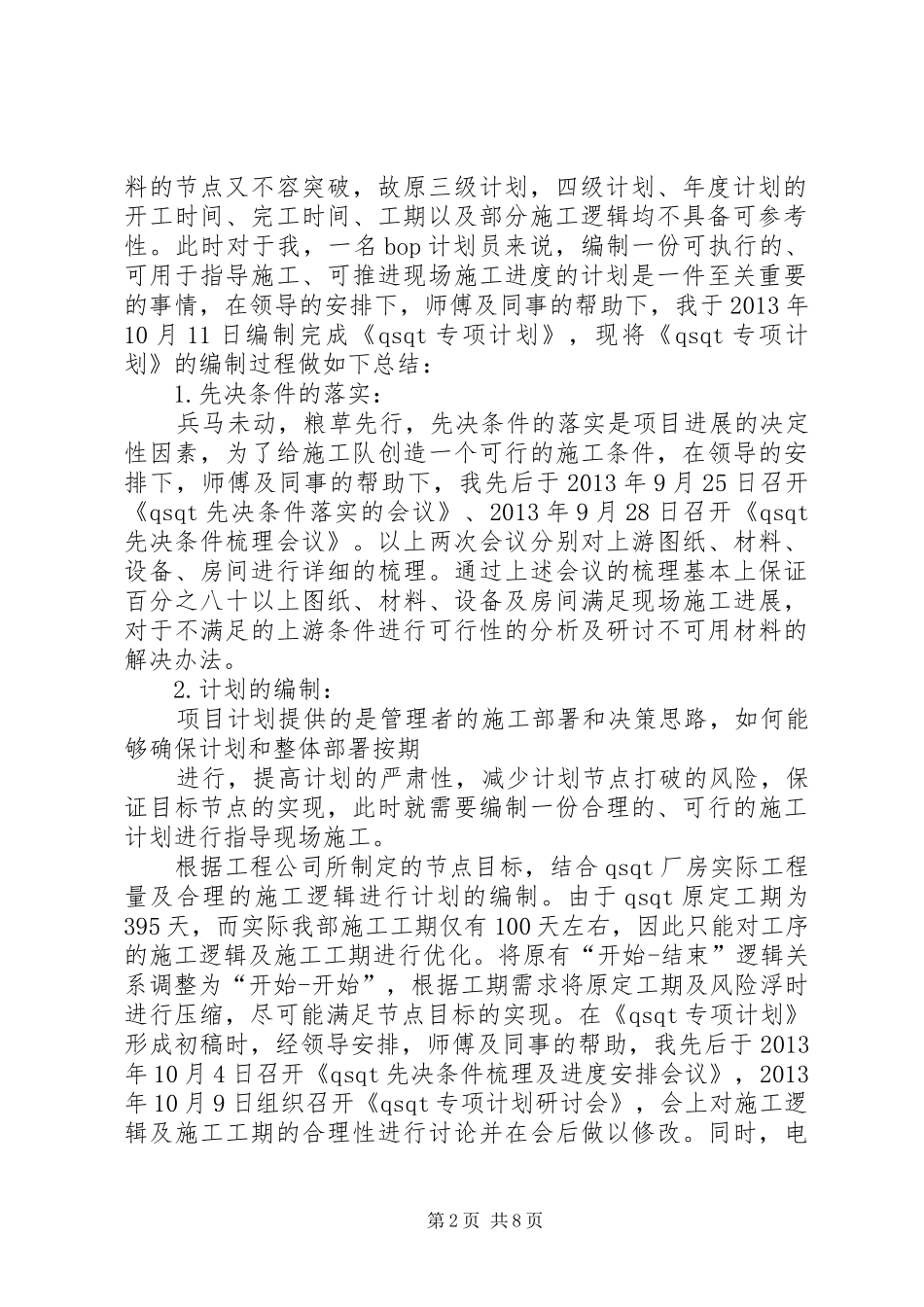

而2014年2月15日实现1号机组装第1页共8页料的节点又不容突破,故原三级计划,四级计划、年度计划的开工时间、完工时间、工期以及部分施工逻辑均不具备可参考性

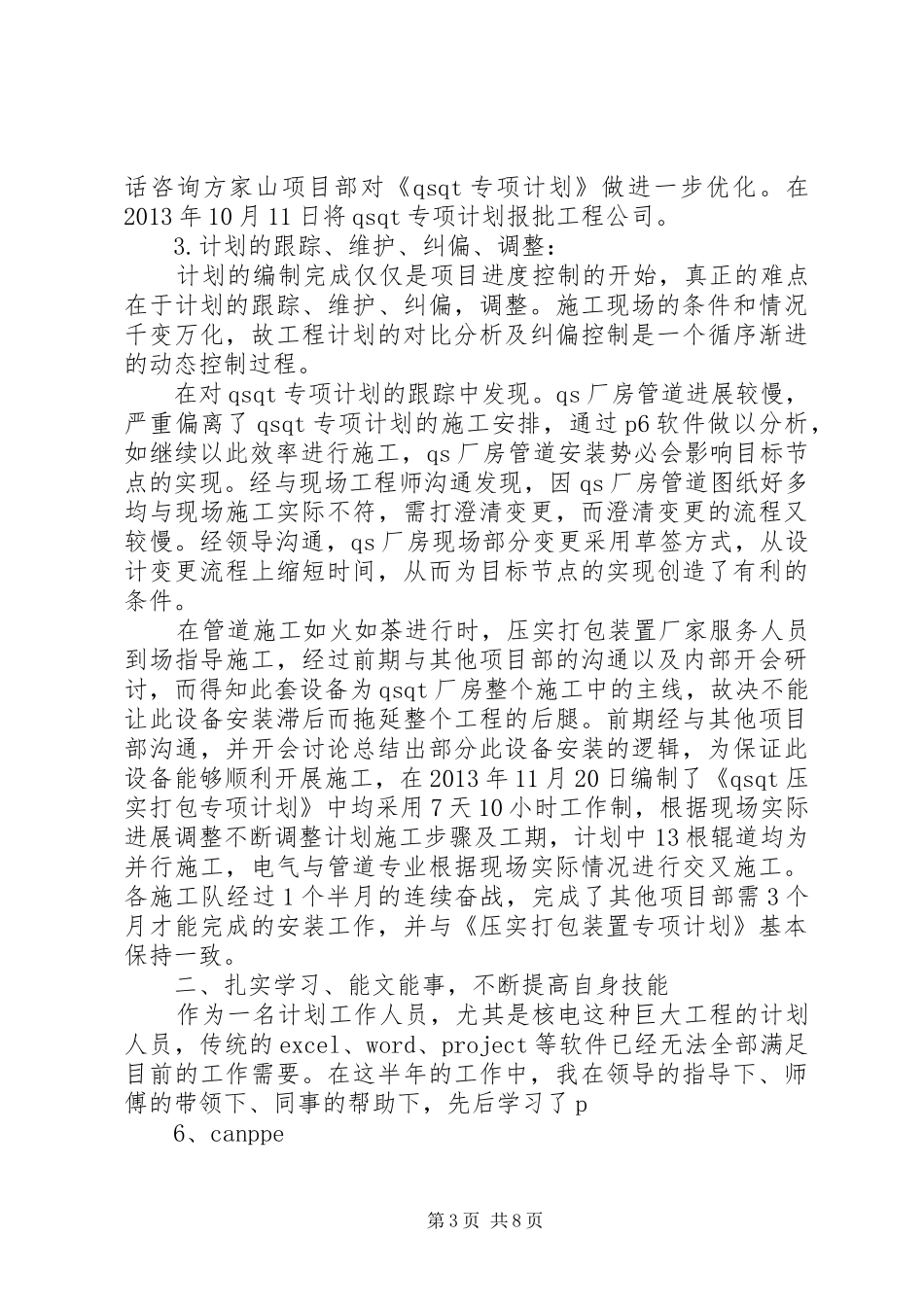

此时对于我,一名bop计划员来说,编制一份可执行的、可用于指导施工、可推进现场施工进度的计划是一件至关重要的事情,在领导的安排下,师傅及同事的帮助下,我于2013年10月11日编制完成《
