施工技术交底记录施工:中铁八哈大客运专线二作业队二工区工程名称:鲅鱼圈特大桥中心里程:DK170+553

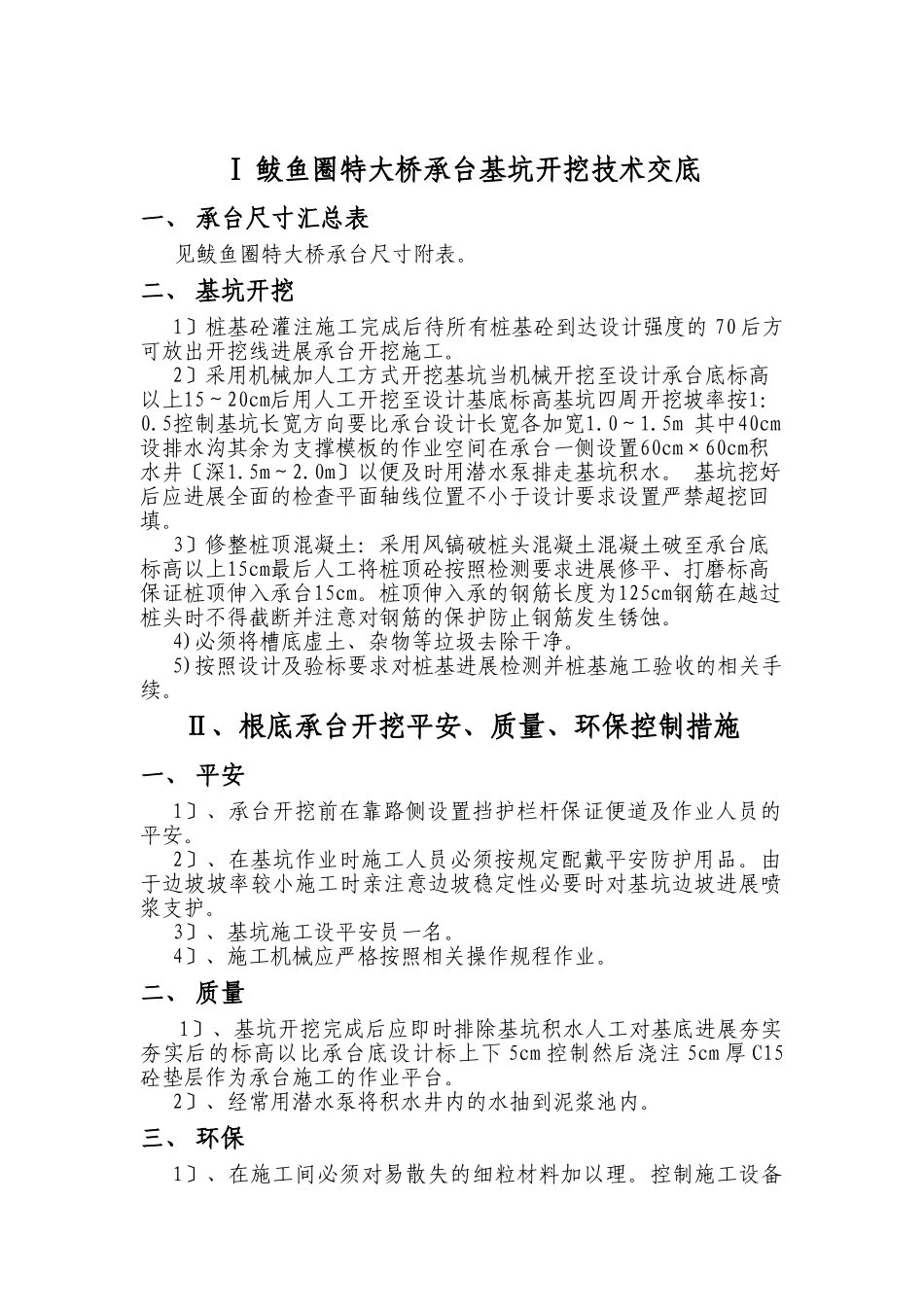

4部位:承台基坑开挖交底部门技术负责人交底人复核人承受部门承受人日技术领工、班组交底内容Ⅰ、鲅鱼圈特大桥承台基坑开挖技术交底Ⅱ、根底承台开挖平安、质量、环保控制措施备注:Ⅰ鲅鱼圈特大桥承台基坑开挖技术交底一、承台尺寸汇总表见鲅鱼圈特大桥承台尺寸附表
二、基坑开挖1〕桩基砼灌注施工完成后待所有桩基砼到达设计强度的70后方可放出开挖线进展承台开挖施工
2〕采用机械加人工方式开挖基坑当机械开挖至设计承台底标高以上15~20cm后用人工开挖至设计基底标高基坑四周开挖坡率按1:0
5控制基坑长宽方向要比承台设计长宽各加宽1
5m其中40cm设排水沟其余为支撑模板的作业空间在承台一侧设置60cm×60cm积水井〔深1
0m〕以便及时用潜水泵排走基坑积水
基坑挖好后应进展全面的检查平面轴线位置不小于设计要求设置严禁超挖回填
3〕修整桩顶混凝土:采用风镐破桩头混凝土混凝土破至承台底标高以上15cm最后人工将桩顶砼按照检测要求进展修平、打磨标高保证桩顶伸入承台15cm
桩顶伸入承的钢筋长度为125cm钢筋在越过桩头时不得截断并注意对钢筋的保护防止钢筋发生锈蚀
4)必须将槽底虚土、杂物等垃圾去除干净
5)按照设计及验标要求对桩基进展检测并桩基施工验收的相关手续
Ⅱ、根底承台开挖平安、质量、环保控制措施一、平安1〕、承台开挖前在靠路侧设置挡护栏杆保证便道及作业人员的平安
2〕、在基坑作业时施工人员必须按规定配戴平安防护用品
由于边坡坡率较小施工时亲注意边坡稳定性必要时对基坑边坡进展喷浆支护
3〕、基坑施工设平安员一名
4〕、施工机械应严格按照相关操作规程作业

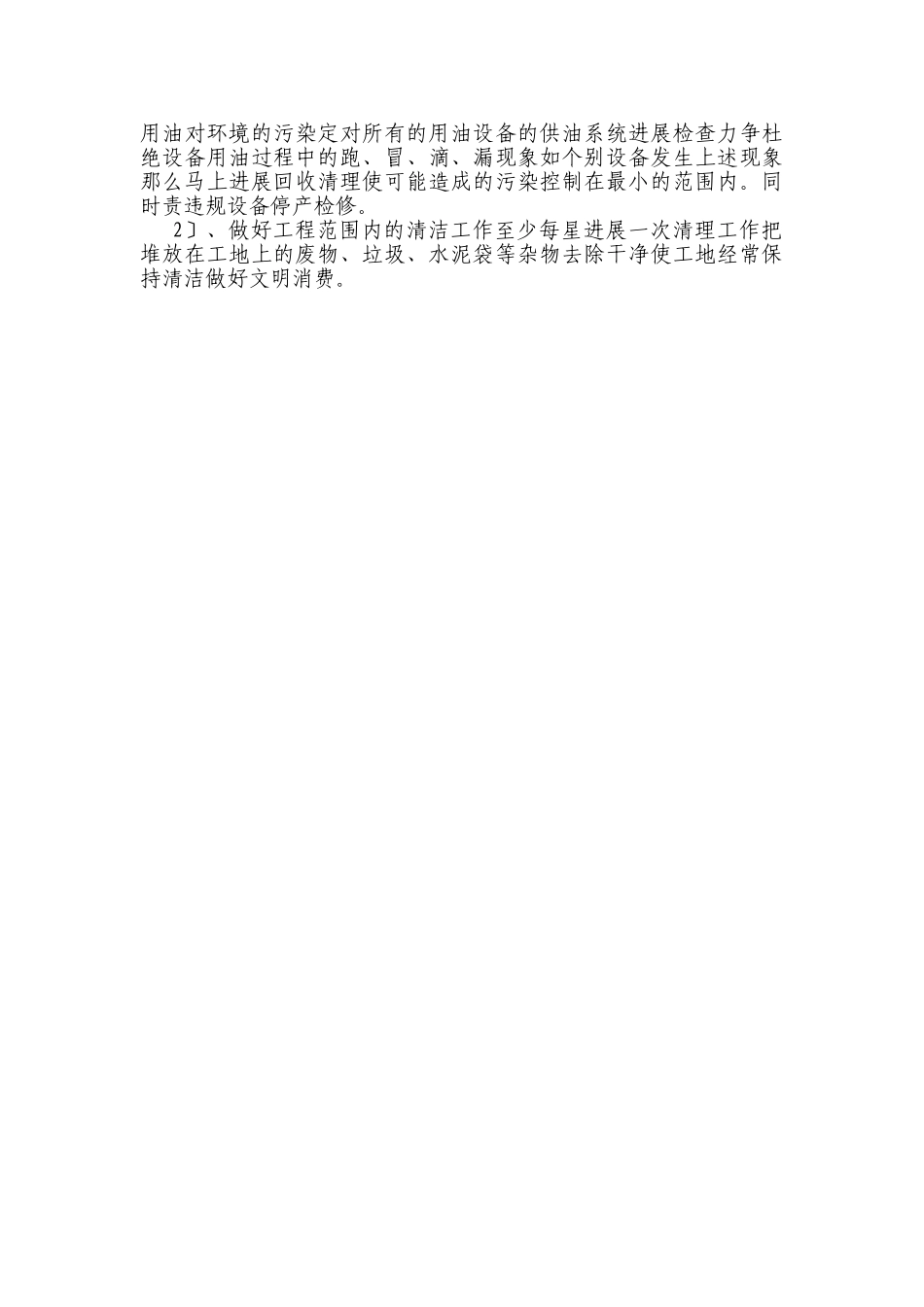

二、质量1〕、基坑开挖完成后应即时排除基坑积水人工对基底进展夯实夯实后的标高以比承台底设计标上下5cm控制然后浇注5
